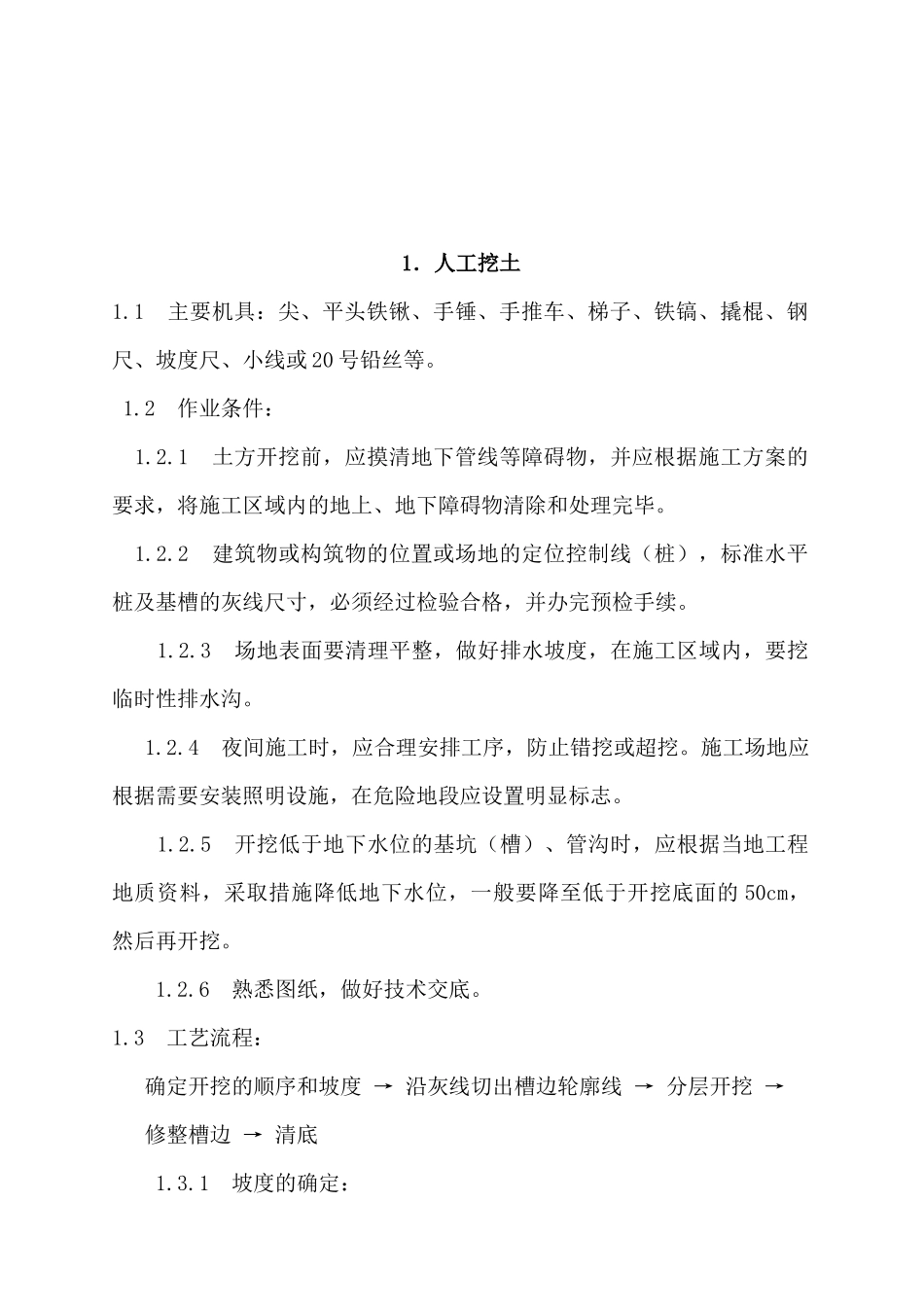

水泥砂浆地面工艺1.人工挖土1
1主要机具:尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等
2作业条件:1
1土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
2建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续
3场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟
4夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
5开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖
6熟悉图纸,做好技术交底
3工艺流程:确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底1

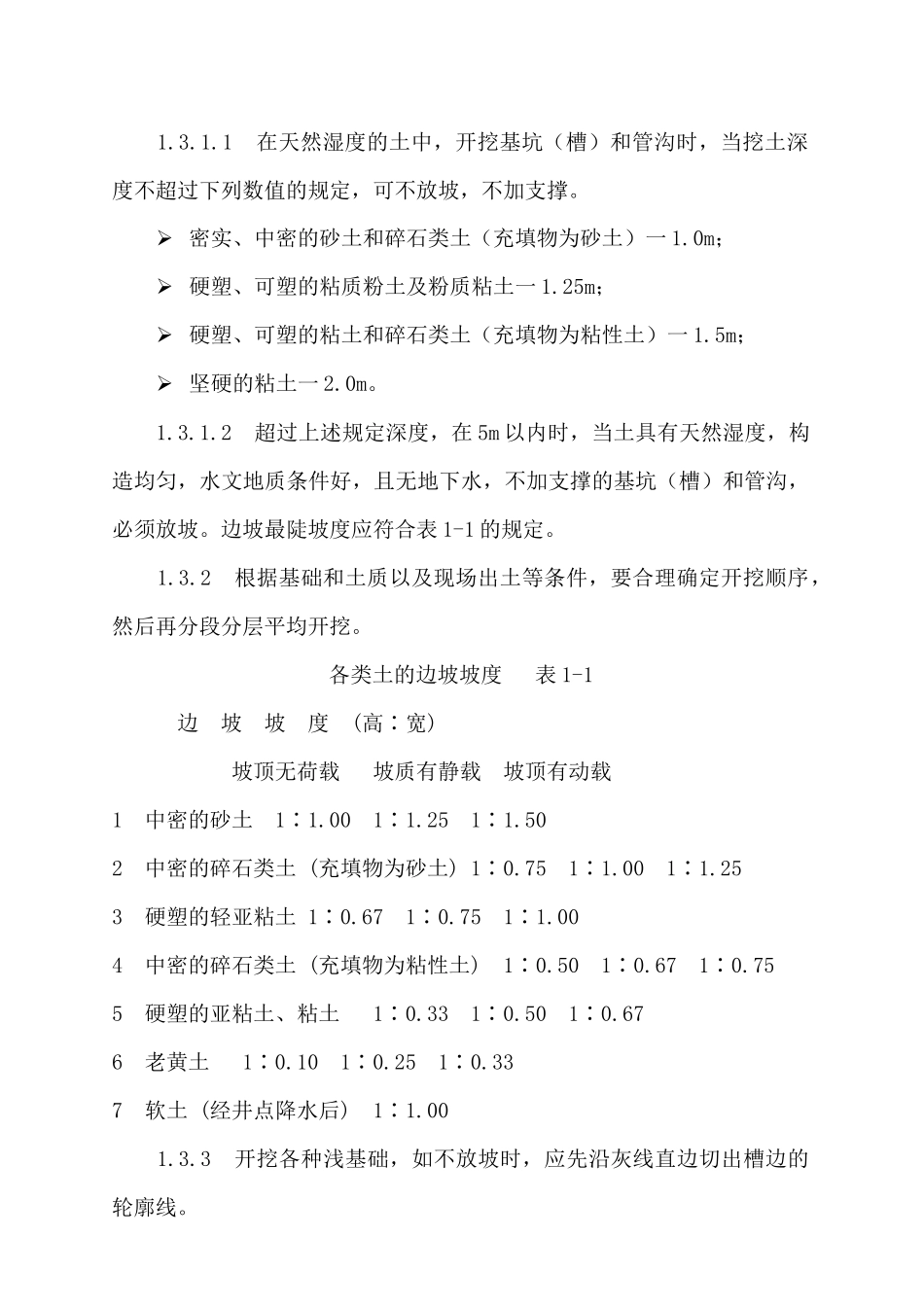

1坡度的确定:1
1在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑
密实、中密的砂土和碎石类土(充填物为砂土)一1
0m;硬塑、可塑的粘质粉土及粉质粘土一1
25m;硬塑、可塑的粘土和碎石类土(充填物为粘性土)一1
5m;坚硬的粘土一2
2超过上述规定深度,在5m以内时,当土具有天然湿度,构
