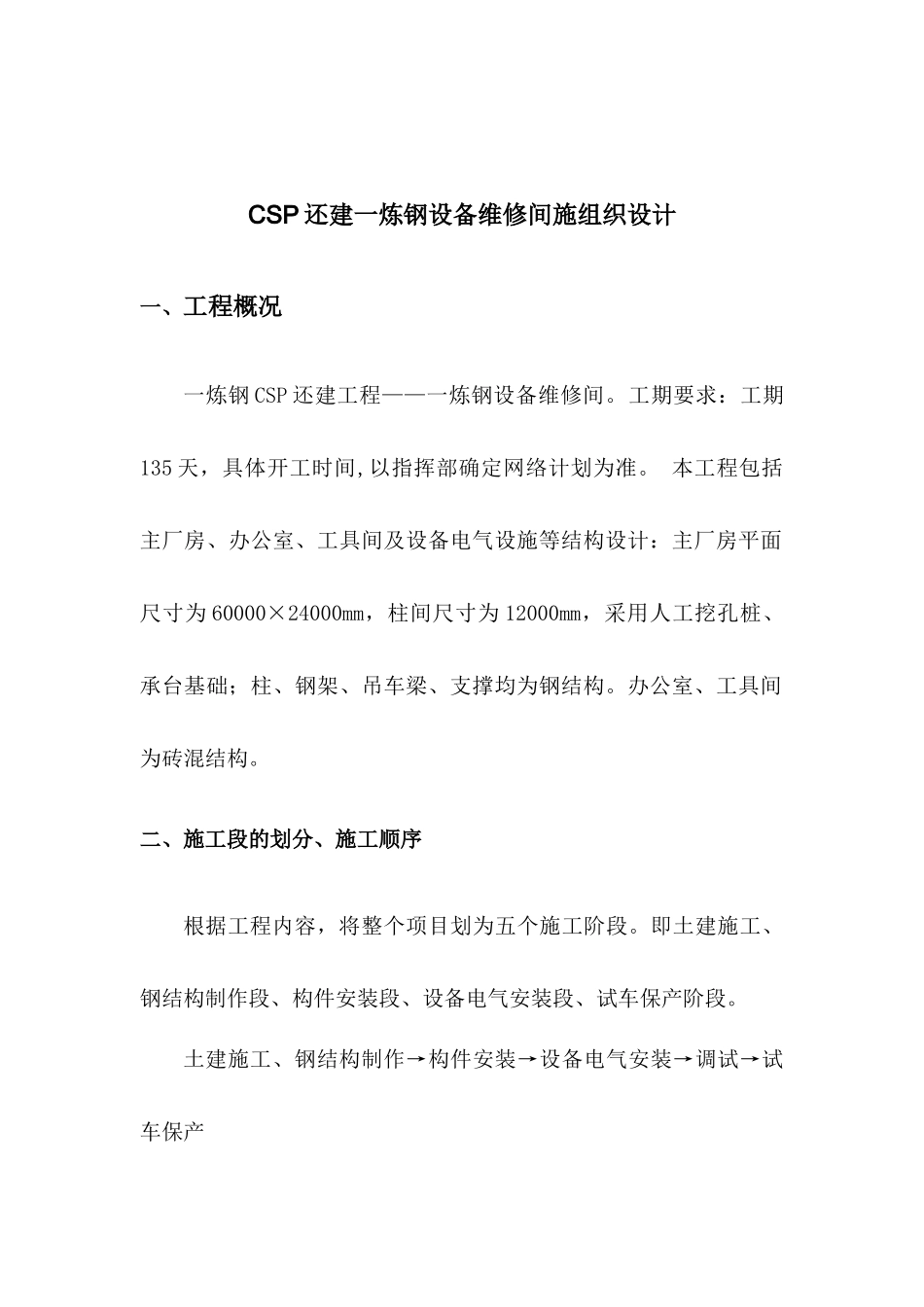

CSP还建一炼钢设备维修间施组织设计一、工程概况一炼钢CSP还建工程——一炼钢设备维修间
工期要求:工期135天,具体开工时间,以指挥部确定网络计划为准
本工程包括主厂房、办公室、工具间及设备电气设施等结构设计:主厂房平面尺寸为60000×24000mm,柱间尺寸为12000mm,采用人工挖孔桩、承台基础;柱、钢架、吊车梁、支撑均为钢结构
办公室、工具间为砖混结构
二、施工段的划分、施工顺序根据工程内容,将整个项目划为五个施工阶段
即土建施工、钢结构制作段、构件安装段、设备电气安装段、试车保产阶段

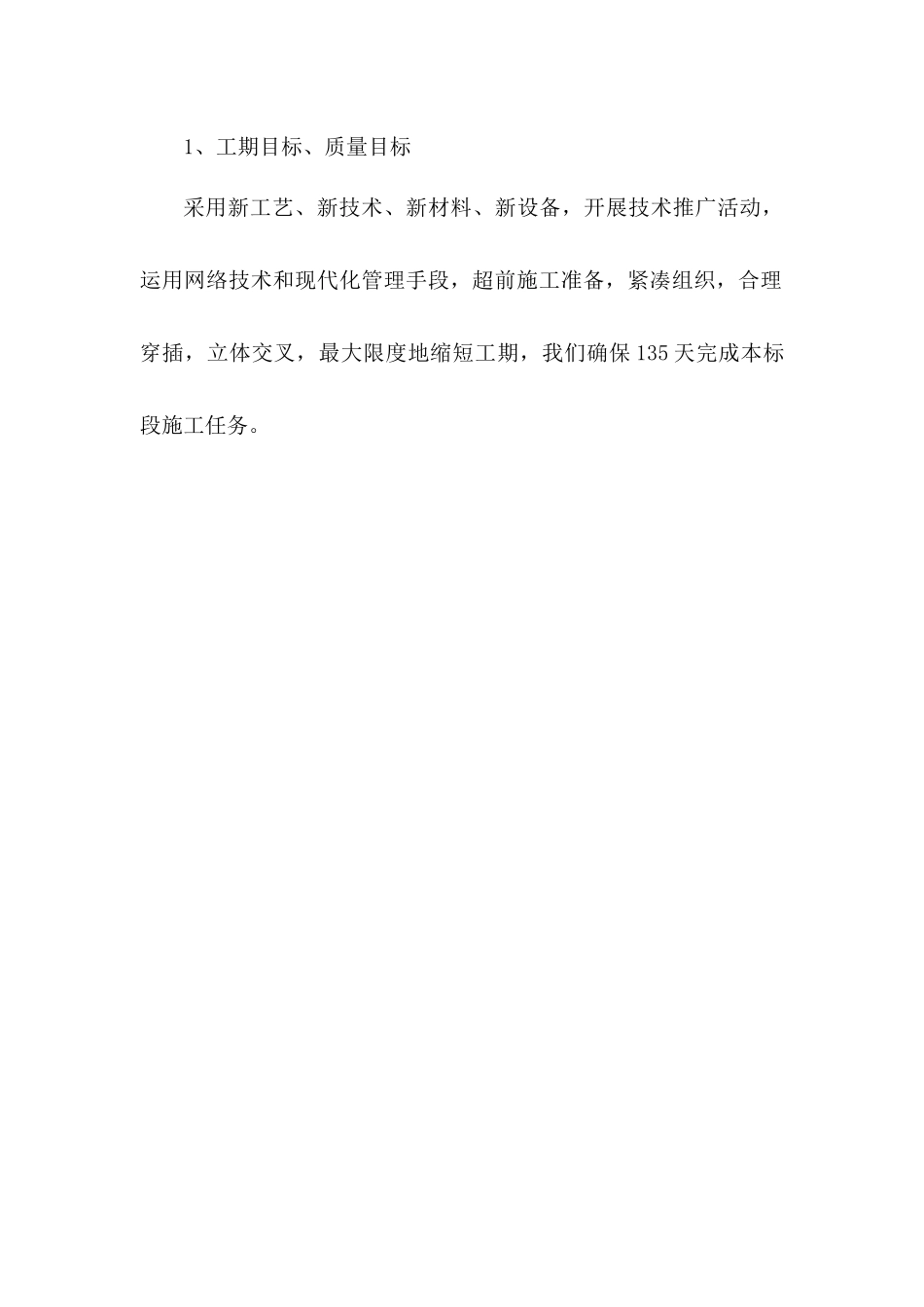

土建施工、钢结构制作→构件安装→设备电气安装→调试→试车保产1、工期目标、质量目标采用新工艺、新技术、新材料、新设备,开展技术推广活动,运用网络技术和现代化管理手段,超前施工准备,紧凑组织,合理穿插,立体交叉,最大限度地缩短工期,我们确保135天完成本标段施工任务

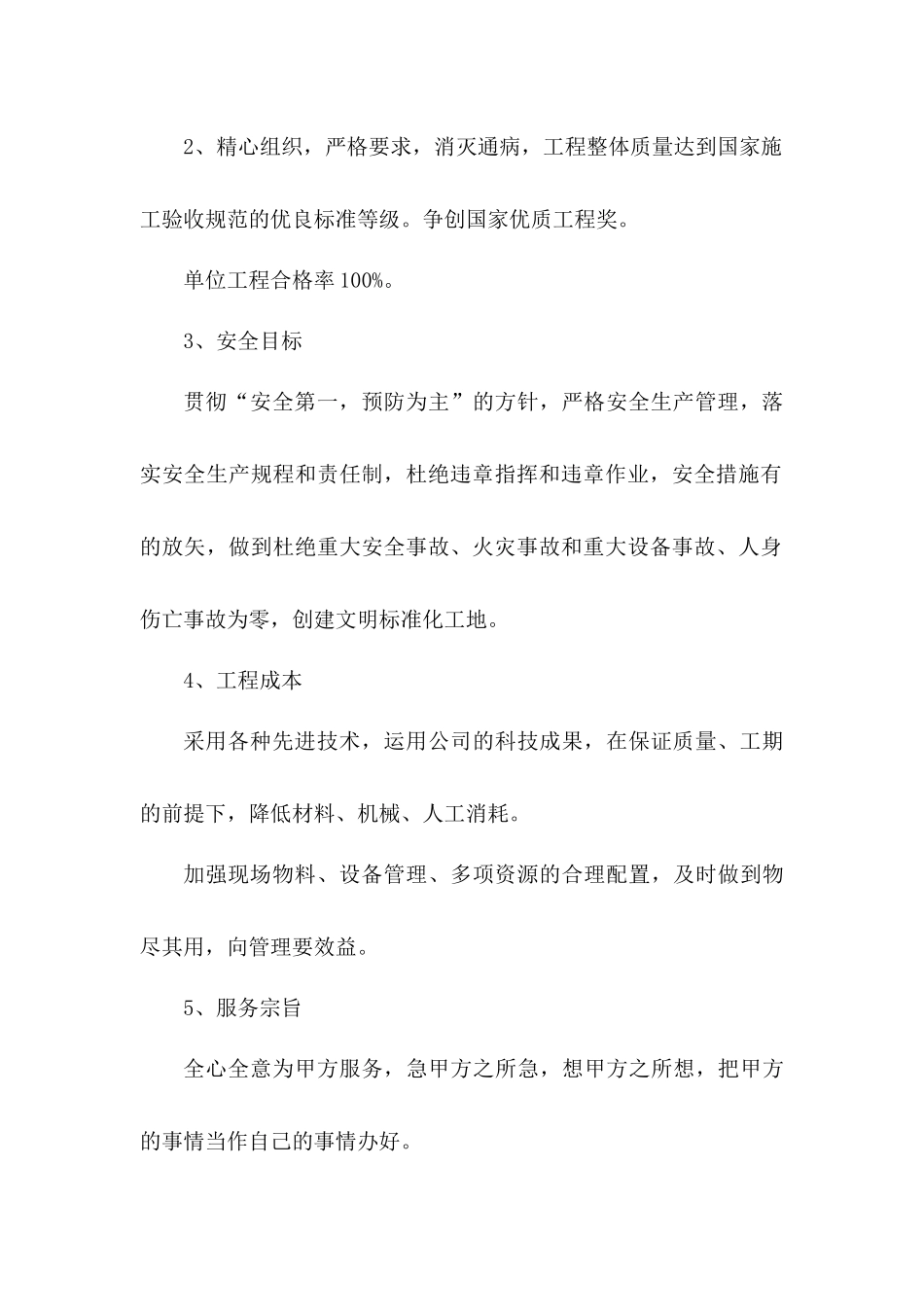

2、精心组织,严格要求,消灭通病,工程整体质量达到国家施工验收规范的优良标准等级
争创国家优质工程奖
单位工程合格率100%
3、安全目标贯彻“安全第一,预防为主”的方针,严格安全生产管理,落实安全生产规程和责任制,杜绝违章指挥和违章作业,安全措施有的放矢,做到杜绝重大安全事故、火灾事故和重大设备事故、人身伤亡事故为零,创建文明标准化工地
4、工程成本采用各种先进技术,运用公司的科技成果,在保证质量、工期的前提下,降低材料、机械、人工消耗
加强现场物料、设备管理、多项资源的合理配置,及时做到物尽其用,向管理要效益
5、服务宗旨全心全意为甲方服务,急甲方之所急,想甲方之所想,把甲方的事情当作自己的事情办好
三、施工具体部署1、土建施工部署先进行厂房桩基施工,然后依次进行承台、基础梁及办公室、工具间、厂房维护砖墙基础施工
在土建施工作业段,做到突出重点,确保主矛盾线、主工期,又要互不干扰,顺次展开作业,为今后的工作打开一个
