中国铁塔股份有限公司忻州市分公司2016年基站建设工程监理细则(机房配套设备安装)编制人:编制人:审核人:审核人:监监太原理工齐诺信息工程技术有限公司目录一、工程概况二、监理程序三、质量控制细则(一)质量控制依据(二)质量的事前控制(三)质量的事中控制(四)质量的事后控制四、进度控制细则(一)进度控制依据(二)进度的事前控制(三)进度的事中控制(四)进度的事后控制五、投资控制细则(一)投资的事前控制(二)投资的事中控制(三)投资的事后控制六、安全管理细则七、合同管理细则八、信息管理细则九、协调细则机房配套设备安装专业监理细则一、工程概况机房配套设备包括机柜、机架、走线桥架、开关电源、防雷保护系统、蓄电池、动力环境监控及各类缆线及配套等
对此类工程,我公司项目部特制订本细则

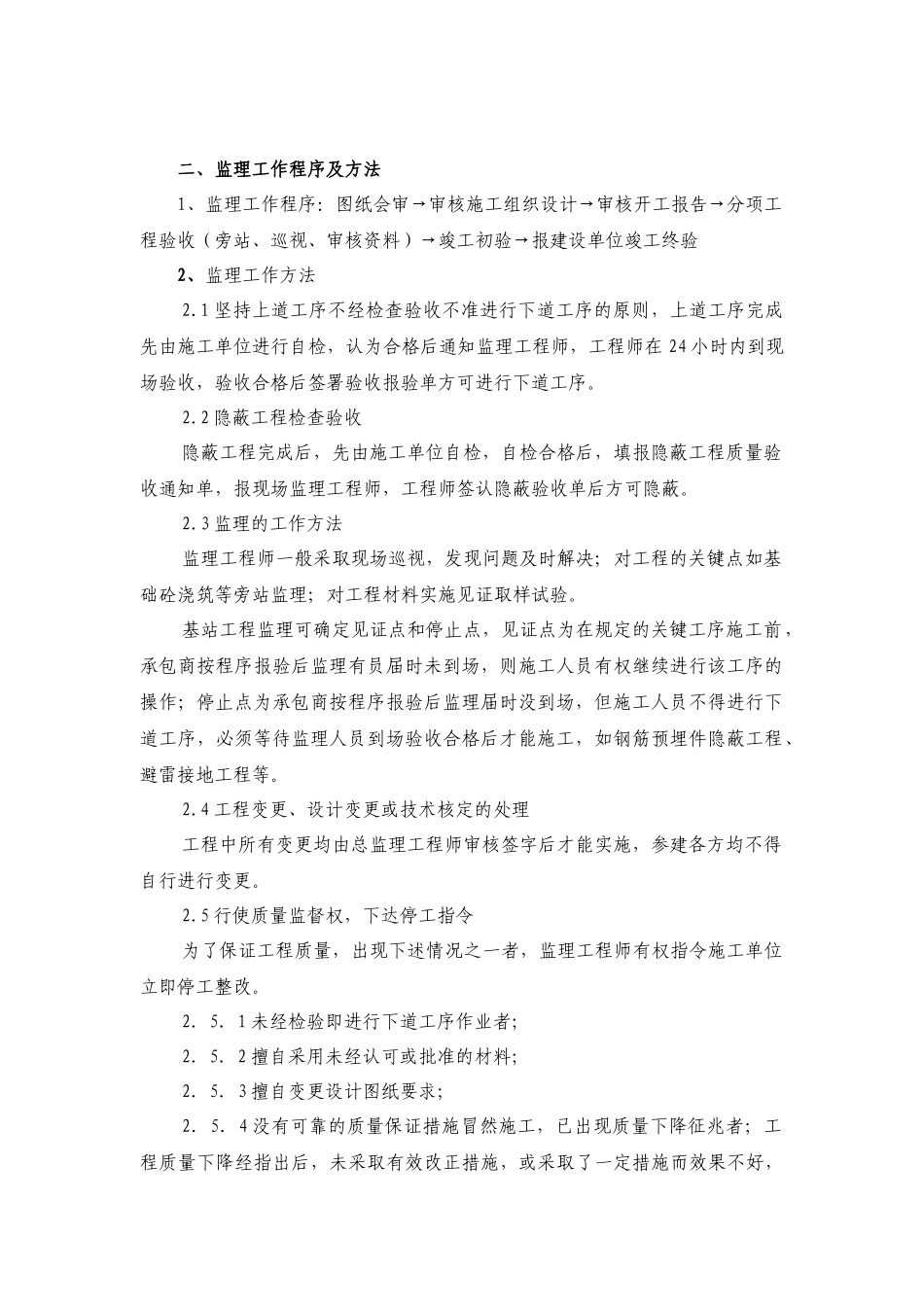

二、监理工作程序及方法1、监理工作程序:图纸会审→审核施工组织设计→审核开工报告→分项工程验收(旁站、巡视、审核资料)→竣工初验→报建设单位竣工终验2、监理工作方法2
1坚持上道工序不经检查验收不准进行下道工序的原则,上道工序完成先由施工单位进行自检,认为合格后通知监理工程师,工程师在24小时内到现场验收,验收合格后签署验收报验单方可进行下道工序
2隐蔽工程检查验收隐蔽工程完成后,先由施工单位自检,自检合格后,填报隐蔽工程质量验收通知单,报现场监理工程师,工程师签认隐蔽验收单后方可隐蔽
3监理的工作方法监理工程师一般采取现场巡视,发现问题及时解决;对工程的关键点如基础砼浇筑等旁站监理;对工程材料实施见证取样试验
基站工程监理可确定见证点和停止点,见证点为在规定的关键工序施工前,承包商按程序报验后监理有员届时未到场,则施工人员有权继续进行该工序的操作;停止点为承包商按程序报验后监理届时没到场,但施工人员不得进行下道工序,必须等待监理人员到场验收合格后才能施工,如钢筋预埋件隐蔽工程、避雷接地工程等
