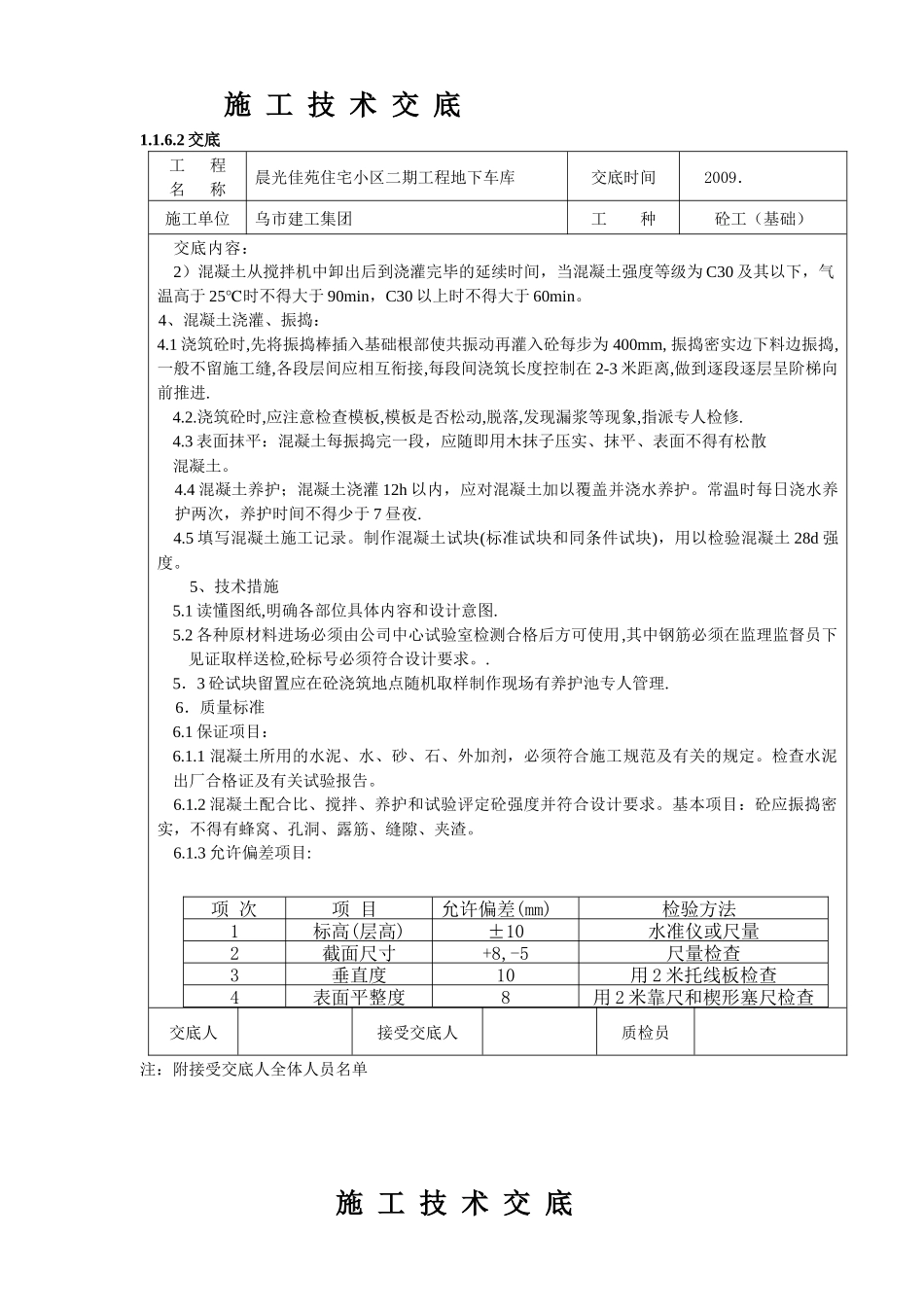

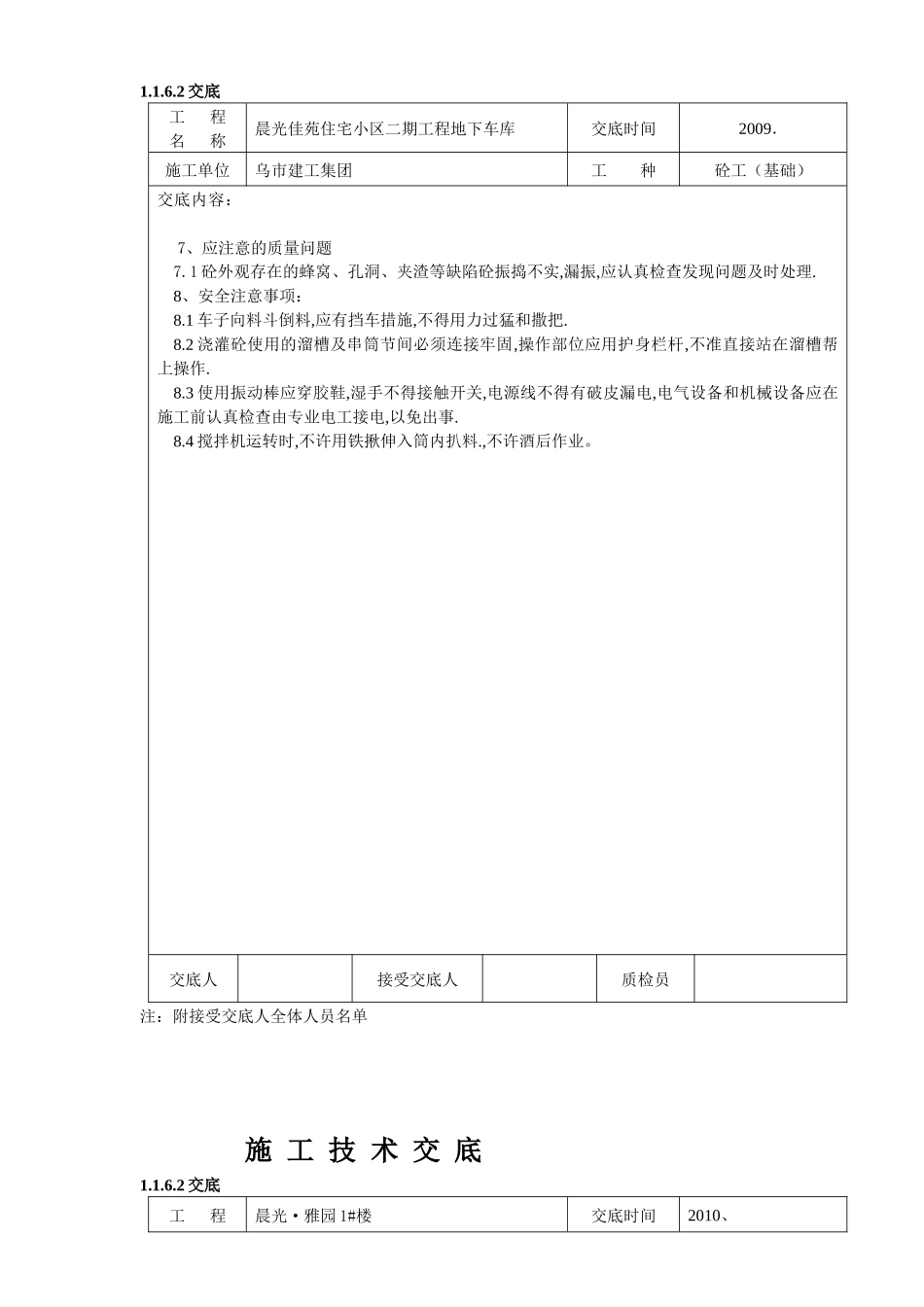

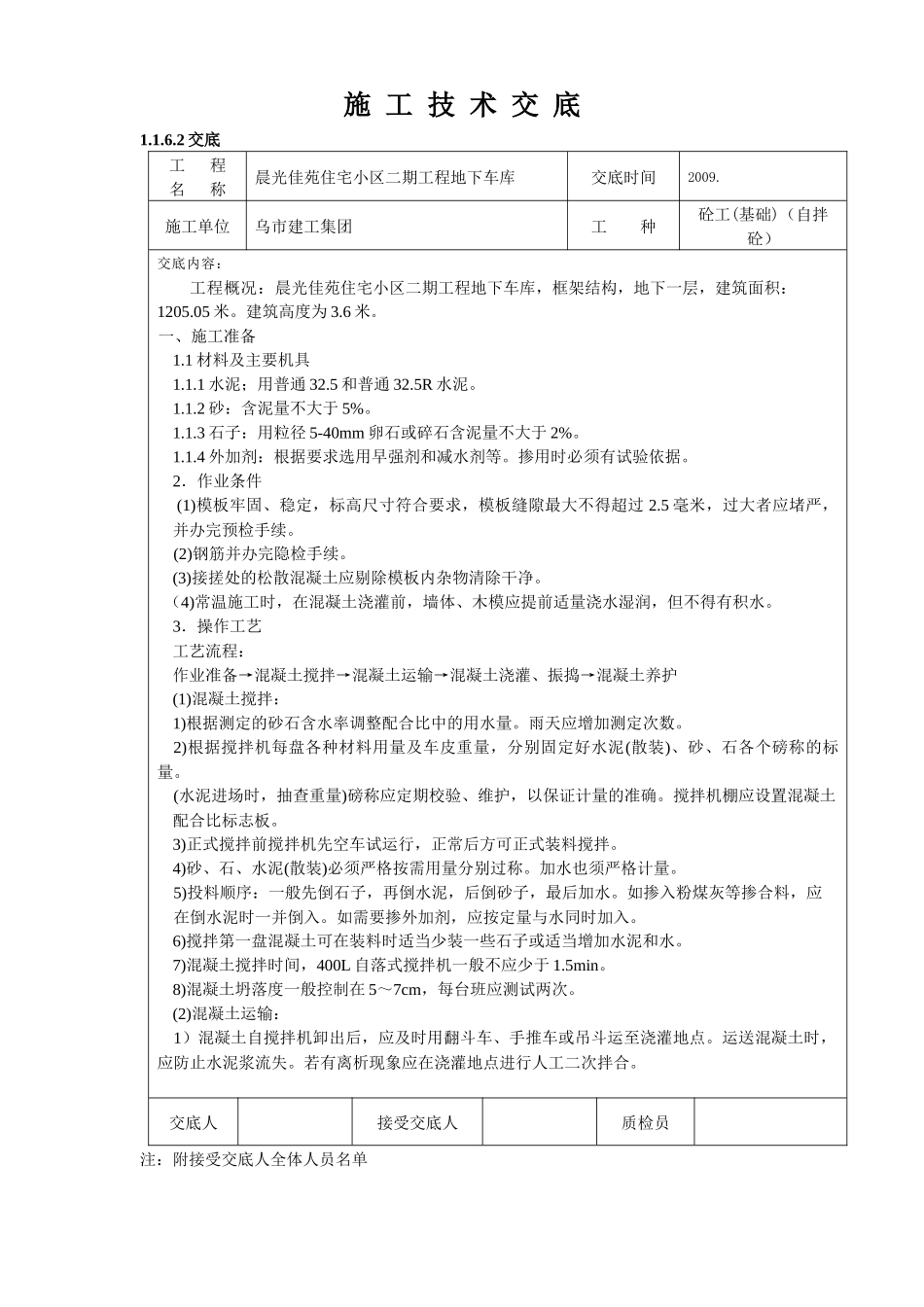

施工技术交底1.1.6.2交底工程名称晨光佳苑住宅小区二期工程地下车库交底时间2009.施工单位乌市建工集团工种砼工(基础)(自拌砼)交底内容:工程概况:晨光佳苑住宅小区二期工程地下车库,框架结构,地下一层,建筑面积:1205.05米。建筑高度为3.6米。一、施工准备1.1材料及主要机具1.1.1水泥;用普通32.5和普通32.5R水泥。1.1.2砂:含泥量不大于5%。1.1.3石子:用粒径5-40mm卵石或碎石含泥量不大于2%。1.1.4外加剂:根据要求选用早强剂和减水剂等。掺用时必须有试验依据。2.作业条件(1)模板牢固、稳定,标高尺寸符合要求,模板缝隙最大不得超过2.5毫米,过大者应堵严,并办完预检手续。(2)钢筋并办完隐检手续。(3)接搓处的松散混凝土应剔除模板内杂物清除干净。(4)常温施工时,在混凝土浇灌前,墙体、木模应提前适量浇水湿润,但不得有积水。3.操作工艺工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇灌、振捣→混凝土养护(1)混凝土搅拌:1)根据测定的砂石含水率调整配合比中的用水量。雨天应增加测定次数。2)根据搅拌机每盘各种材料用量及车皮重量,分别固定好水泥(散装)、砂、石各个磅称的标量。(水泥进场时,抽查重量)磅称应定期校验、维护,以保证计量的准确。搅拌机棚应设置混凝土配合比标志板。3)正式搅拌前搅拌机先空车试运行,正常后方可正式装料搅拌。4)砂、石、水泥(散装)必须严格按需用量分别过称。加水也须严格计量。5)投料顺序:一般先倒石子,再倒水泥,后倒砂子,最后加水。如掺入粉煤灰等掺合料,应在倒水泥时一并倒入。如需要掺外加剂,应按定量与水同时加入。6)搅拌第一盘混凝土可在装料时适当少装一些石子或适当增加水泥和水。7)混凝土搅拌时间,400L自落式搅拌机一般不应少于1.5min。8)混凝土坍落度一般控制在5~7cm,每台班应测试两次。(2)混凝土运输:1)混凝土自搅拌机卸出后,应及时用翻斗车、手推车或吊斗运至浇灌地点。运送混凝土时,应防止水泥浆流失。若有离析现象应在浇灌地点进行人工二次拌合。交底人接受交底人质检员注:附接受交底人全体人员名单施工技术交底1.1.6.2交底工程名称晨光佳苑住宅小区二期工程地下车库交底时间2009.施工单位乌市建工集团工种砼工(基础)交底内容:2)混凝土从搅拌机中卸出后到浇灌完毕的延续时间,当混凝土强度等级为C30及其以下,气温高于25℃时不得大于90min,C30以上时不得大于60min。4、混凝土浇灌、振捣:4.1浇筑砼时,先将振捣棒插入基础根部使共振动再灌入砼每步为400mm,振捣密实边下料边振捣,一般不留施工缝,各段层间应相互衔接,每段间浇筑长度控制在2-3米距离,做到逐段逐层呈阶梯向前推进.4.2.浇筑砼时,应注意检查模板,模板是否松动,脱落,发现漏浆等现象,指派专人检修.4.3表面抹平:混凝土每振捣完一段,应随即用木抹子压实、抹平、表面不得有松散混凝土。4.4混凝土养护;混凝土浇灌12h以内,应对混凝土加以覆盖并浇水养护。常温时每日浇水养护两次,养护时间不得少于7昼夜.4.5填写混凝土施工记录。制作混凝土试块(标准试块和同条件试块),用以检验混凝土28d强度。5、技术措施5.1读懂图纸,明确各部位具体内容和设计意图.5.2各种原材料进场必须由公司中心试验室检测合格后方可使用,其中钢筋必须在监理监督员下见证取样送检,砼标号必须符合设计要求。.5.3砼试块留置应在砼浇筑地点随机取样制作现场有养护池专人管理.6.质量标准6.1保证项目:6.1.1混凝土所用的水泥、水、砂、石、外加剂,必须符合施工规范及有关的规定。检查水泥出厂合格证及有关试验报告。6.1.2混凝土配合比、搅拌、养护和试验评定砼强度并符合设计要求。基本项目:砼应振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣。6.1.3允许偏差项目:交底人接受交底人质检员注:附接受交底人全体人员名单施工技术交底项次项目允许偏差(mm)检验方法1标高(层高)±10水准仪或尺量2截面尺寸+8,-5尺量检查3垂直度10用2米托线板检查4表面平整度8用2米靠尺和楔形塞尺检查1.1.6.2交底工程名称晨光佳苑住宅小区二期工程地下车库交底时间2009.施工单位乌市建工集团工种砼工(基础)交底内容:7、应注意的质量问题7.1砼外观存在的蜂窝、孔洞、夹渣等缺...
