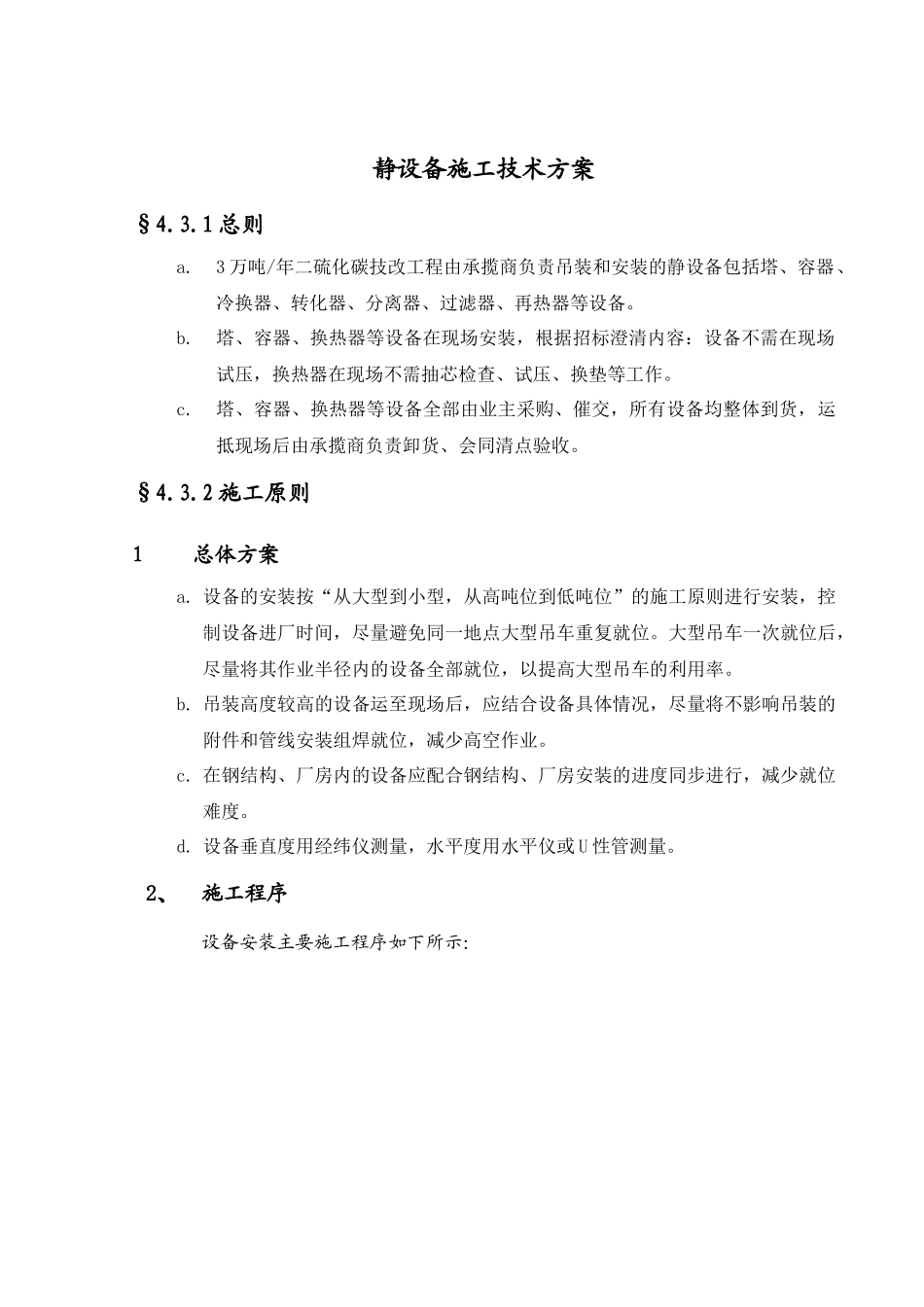

静设备施工技术方案§4
3万吨/年二硫化碳技改工程由承揽商负责吊装和安装的静设备包括塔、容器、冷换器、转化器、分离器、过滤器、再热器等设备
塔、容器、换热器等设备在现场安装,根据招标澄清内容:设备不需在现场试压,换热器在现场不需抽芯检查、试压、换垫等工作
塔、容器、换热器等设备全部由业主采购、催交,所有设备均整体到货,运抵现场后由承揽商负责卸货、会同清点验收
2施工原则1总体方案a
设备的安装按“从大型到小型,从高吨位到低吨位”的施工原则进行安装,控制设备进厂时间,尽量避免同一地点大型吊车重复就位
大型吊车一次就位后,尽量将其作业半径内的设备全部就位,以提高大型吊车的利用率
吊装高度较高的设备运至现场后,应结合设备具体情况,尽量将不影响吊装的附件和管线安装组焊就位,减少高空作业
在钢结构、厂房内的设备应配合钢结构、厂房安装的进度同步进行,减少就位难度
设备垂直度用经纬仪测量,水平度用水平仪或U性管测量

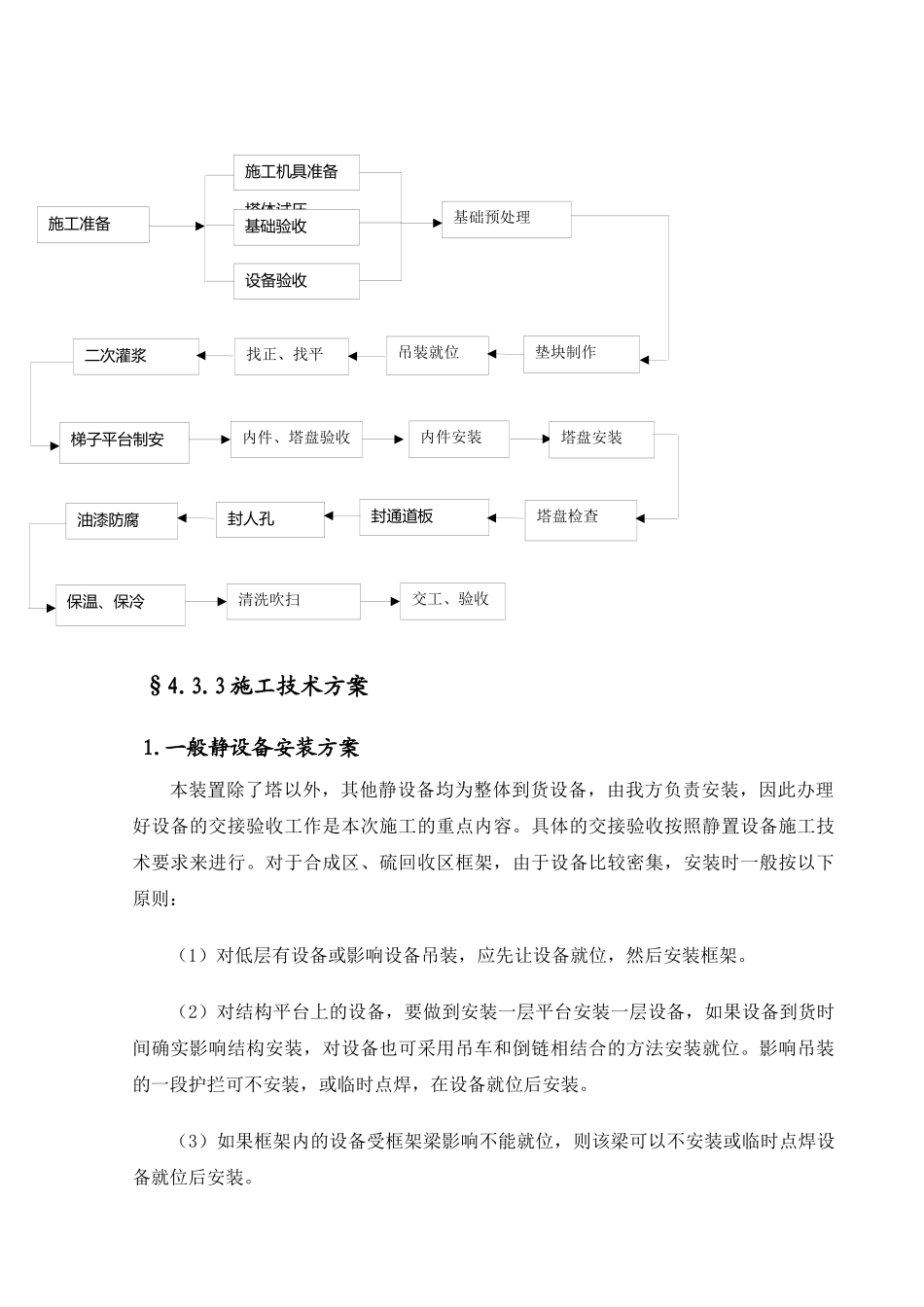

2、施工程序设备安装主要施工程序如下所示:施工机具准备塔体试压基础预处理垫块制作吊装就位找正、找平二次灌浆基础验收设备验收施工准备内件安装塔盘检查封通道板封人孔油漆防腐梯子平台制安内件、塔盘验收塔盘安装交工、验收保温、保冷清洗吹扫§4
3施工技术方案1
一般静设备安装方案本装置除了塔以外,其他静设备均为整体到货设备,由我方负责安装,因此办理好设备的交接验收工作是本次施工的重点内容
具体的交接验收按照静置设备施工技术要求来进行
对于合成区、硫回收区框架,由于设备比较密集,安装时一般按以下原则:(1)对低层有设备或影响设备吊装,应先让设备就位,然后安装框架
(2)对结构平台上的设备,要做到安装一层平台安装一层设备,如果设备到货时间确实影响结构安装,对设备也可采用吊车和倒链相结合的方法安装就位
影响吊装的一段护拦可不安装,或临时点焊,
