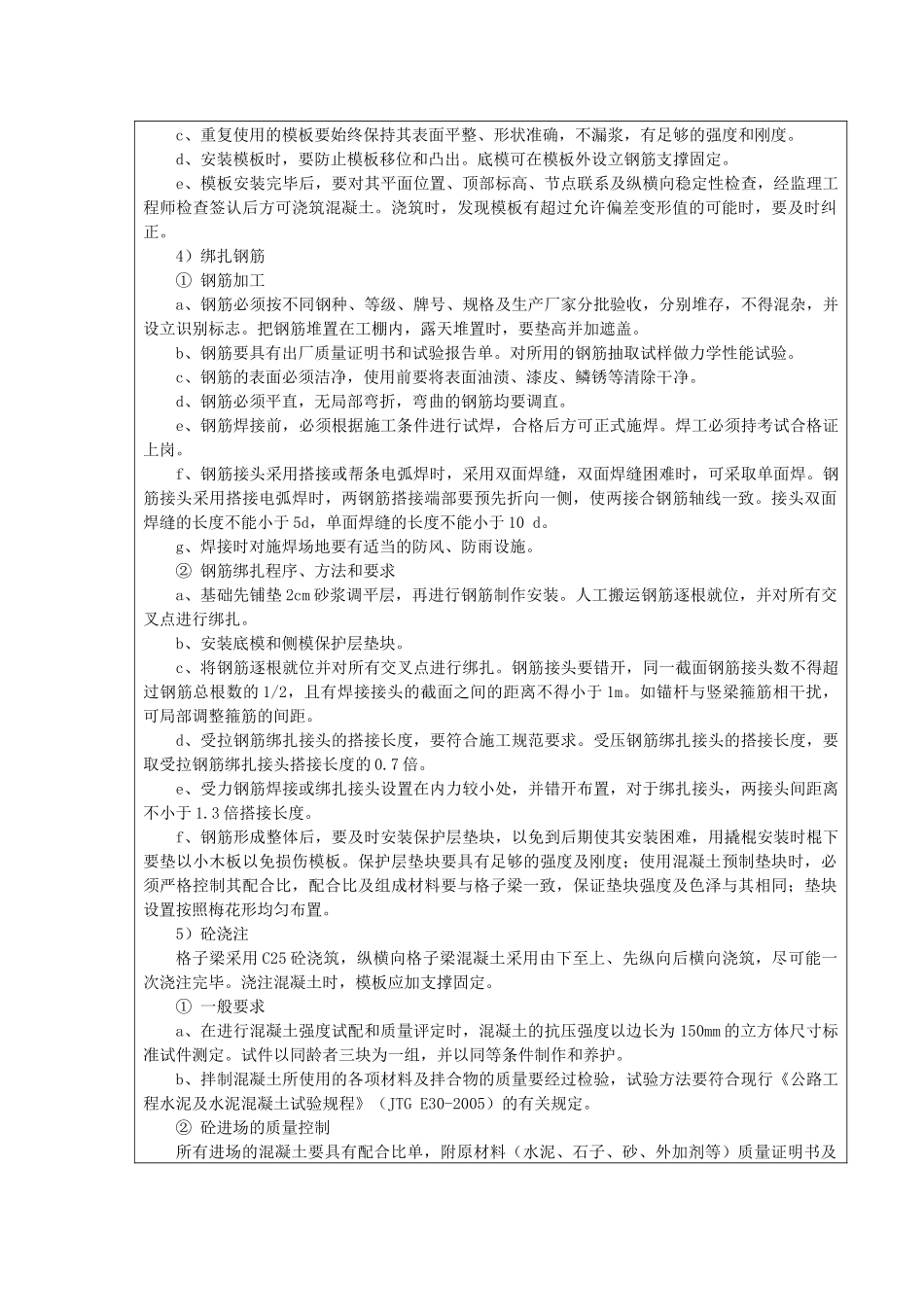

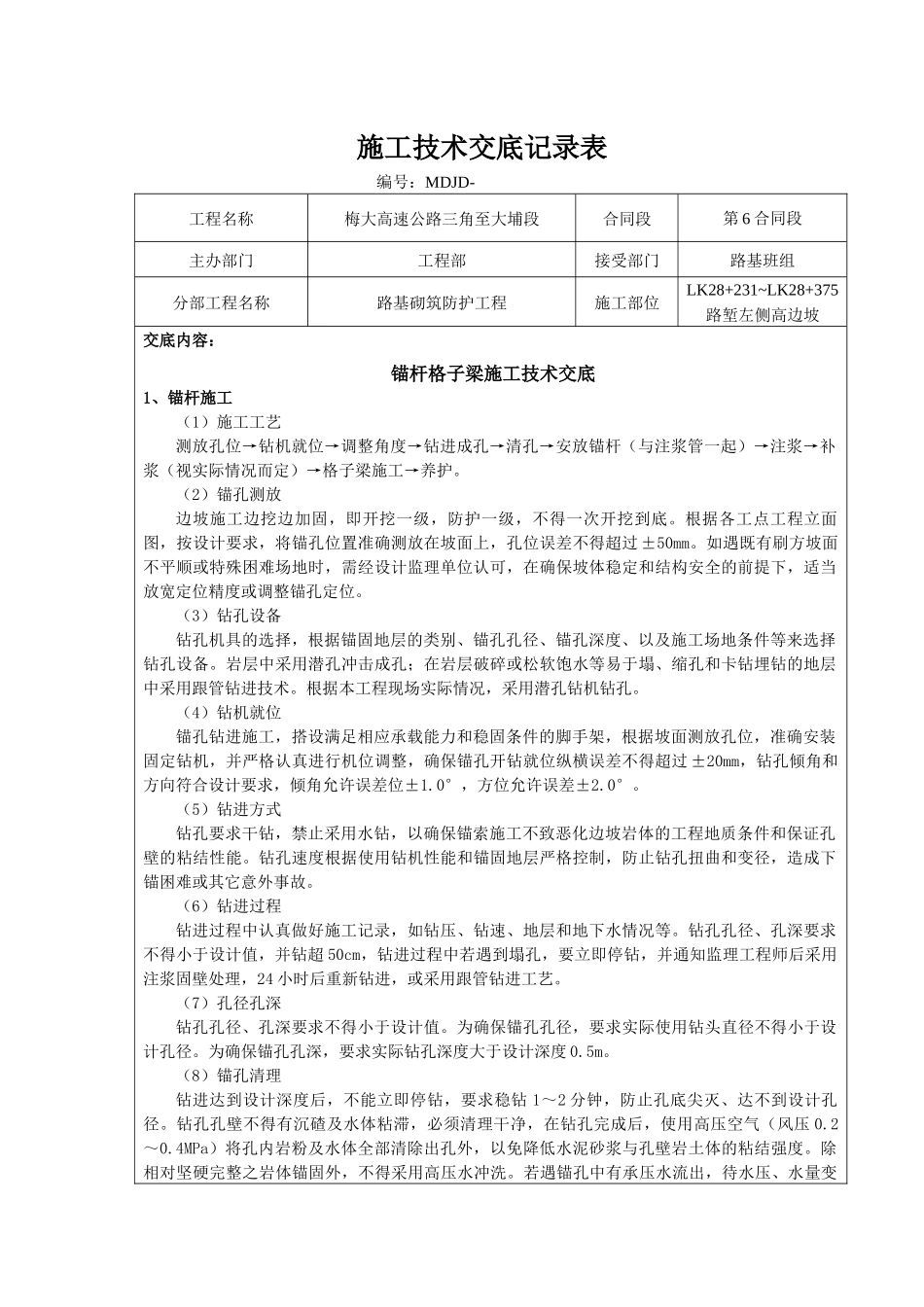

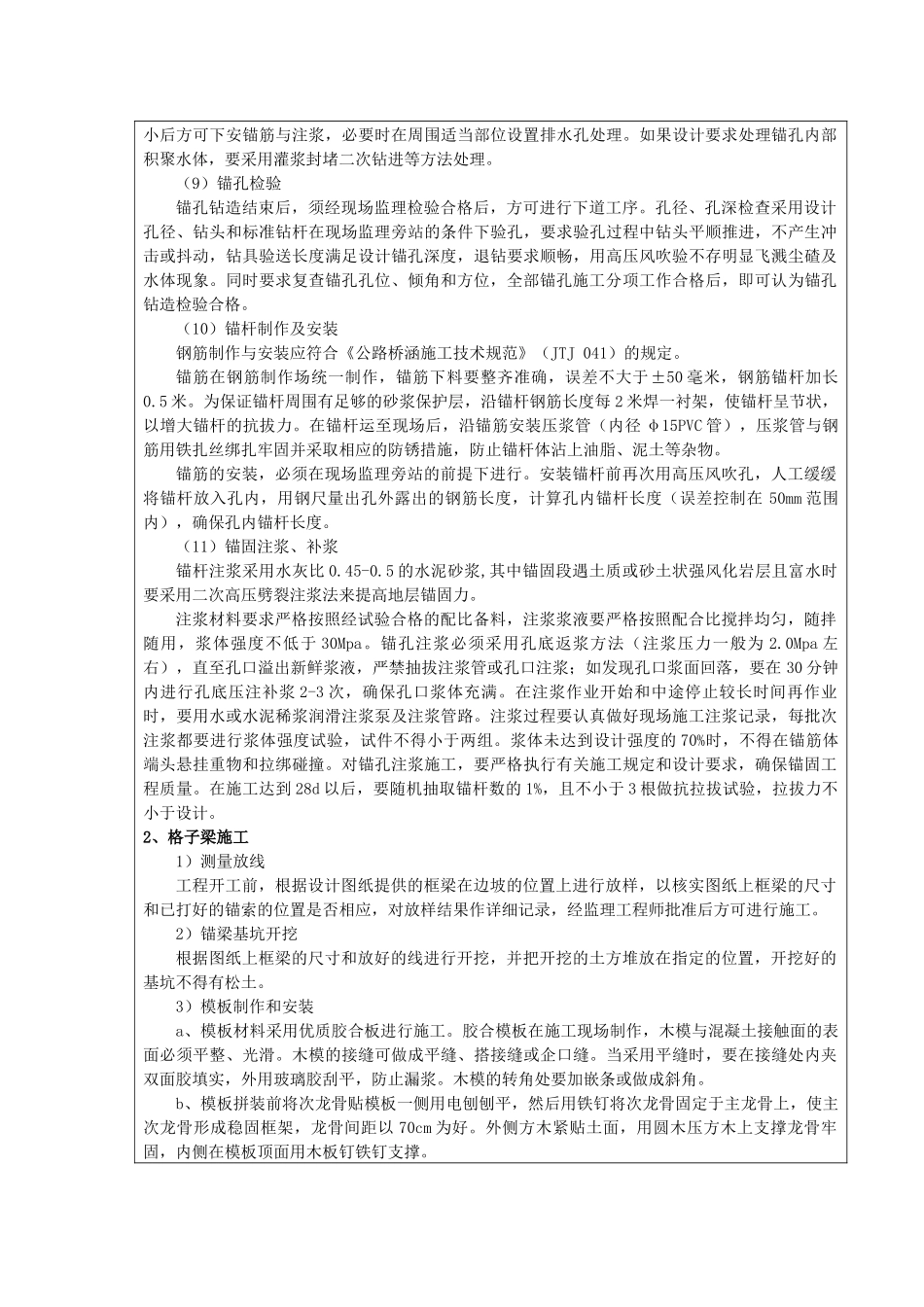

施工技术交底记录表编号:MDJD-工程名称梅大高速公路三角至大埔段合同段第6合同段主办部门工程部接受部门路基班组分部工程名称路基砌筑防护工程施工部位LK28+231~LK28+375路堑左侧高边坡交底内容:锚杆格子梁施工技术交底1、锚杆施工(1)施工工艺测放孔位→钻机就位→调整角度→钻进成孔→清孔→安放锚杆(与注浆管一起)→注浆→补浆(视实际情况而定)→格子梁施工→养护
(2)锚孔测放边坡施工边挖边加固,即开挖一级,防护一级,不得一次开挖到底
根据各工点工程立面图,按设计要求,将锚孔位置准确测放在坡面上,孔位误差不得超过±50mm
如遇既有刷方坡面不平顺或特殊困难场地时,需经设计监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位
(3)钻孔设备钻孔机具的选择,根据锚固地层的类别、锚孔孔径、锚孔深度、以及施工场地条件等来选择钻孔设备
岩层中采用潜孔冲击成孔;在岩层破碎或松软饱水等易于塌、缩孔和卡钻埋钻的地层中采用跟管钻进技术
根据本工程现场实际情况,采用潜孔钻机钻孔
(4)钻机就位锚孔钻进施工,搭设满足相应承载能力和稳固条件的脚手架,根据坡面测放孔位,准确安装固定钻机,并严格认真进行机位调整,确保锚孔开钻就位纵横误差不得超过±20mm,钻孔倾角和方向符合设计要求,倾角允许误差位±1
0°,方位允许误差±2
(5)钻进方式钻孔要求干钻,禁止采用水钻,以确保锚索施工不致恶化边坡岩体的工程地质条件和保证孔壁的粘结性能
钻孔速度根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故
(6)钻进过程钻进过程中认真做好施工记录,如钻压、钻速、地层和地下水情况等
钻孔孔径、孔深要求不得小于设计值,并钻超50cm,钻进过程中若遇到塌孔,要立即停钻,并通知监理工程师后采用注浆固壁处理,24小时后重新钻进,或采用跟管钻进工艺
