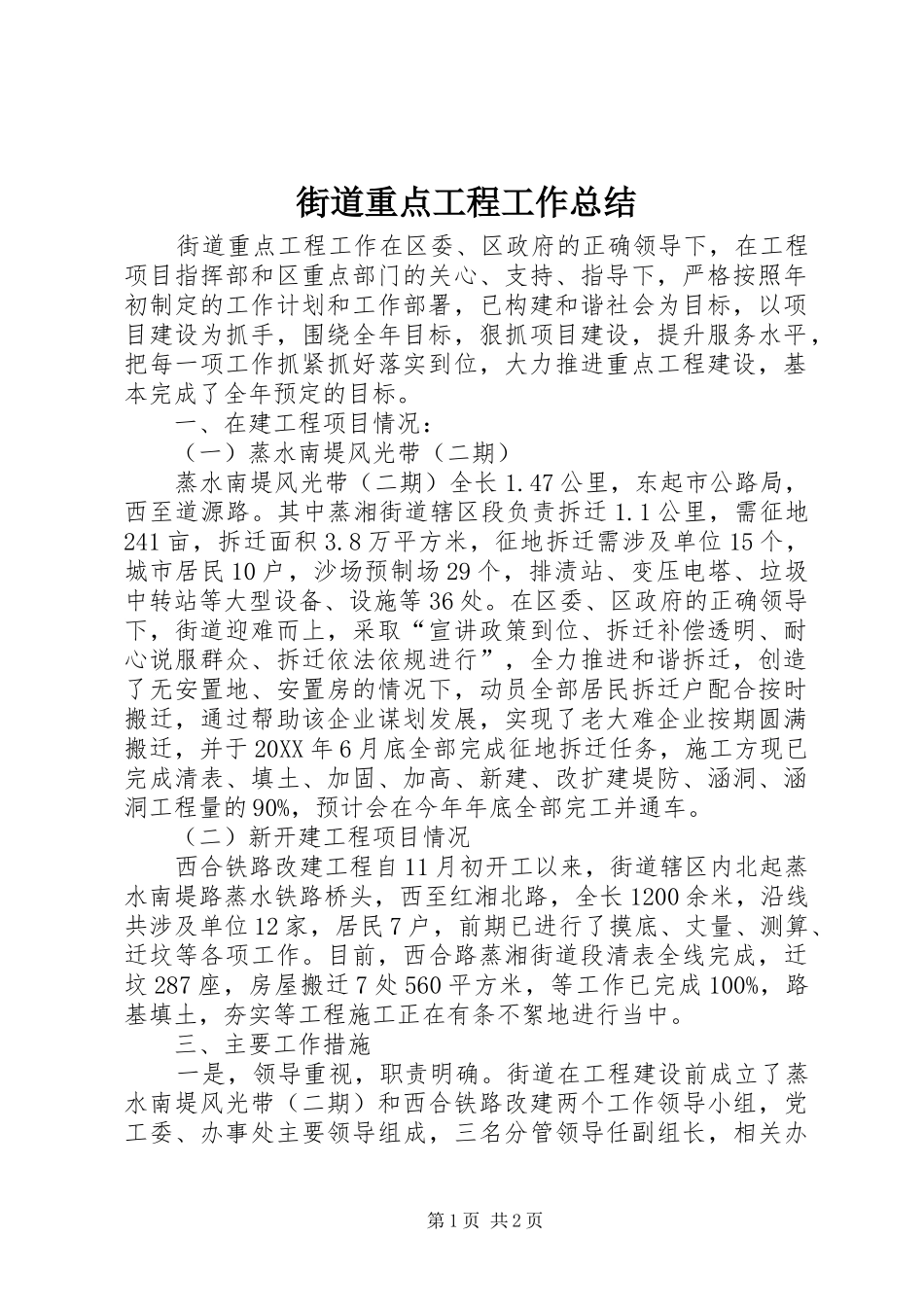

街道重点工程工作总结街道重点工程工作在区委、区政府的正确领导下,在工程项目指挥部和区重点部门的关心、支持、指导下,严格按照年初制定的工作计划和工作部署,已构建和谐社会为目标,以项目建设为抓手,围绕全年目标,狠抓项目建设,提升服务水平,把每一项工作抓紧抓好落实到位,大力推进重点工程建设,基本完成了全年预定的目标
一、在建工程项目情况:(一)蒸水南堤风光带(二期)蒸水南堤风光带(二期)全长1
47公里,东起市公路局,西至道源路
其中蒸湘街道辖区段负责拆迁1
1公里,需征地241亩,拆迁面积3
8万平方米,征地拆迁需涉及单位15个,城市居民10户,沙场预制场29个,排渍站、变压电塔、垃圾中转站等大型设备、设施等36处
在区委、区政府的正确领导下,街道迎难而上,采取“宣讲政策到位、拆迁补偿透明、耐心说服群众、拆迁依法依规进行”,全力推进和谐拆迁,创造了无安置地、安置房的情况下,动员全部居民拆迁户配合按时搬迁,通过帮助该企业谋划发展,实现了老大难企业按期圆满搬迁,并于20XX年6月底全部完成征地拆迁任务,施工方现已完成清表、填土、加固、加高、新建、改扩建堤防、涵洞、涵洞工程量的90%,预计会在今年年底全部完工并通车
(二)新开建工程项目情况西合铁路改建工程自11月初开工以来,街道辖区内北起蒸水南堤路蒸水铁路桥头,西至红湘北路,全长1200余米,沿线共涉及单位12家,居民7户,前期已进行了摸底、丈量、测算、迁坟等各项工作
目前,西合路蒸湘街道段清表全线完成,迁坟287座,房屋搬迁7处560平方米,等工作已完成100%,路基填土,夯实等工程施工正在有条不絮地进行当中
三、主要工作措施一是,领导重视,职责明确

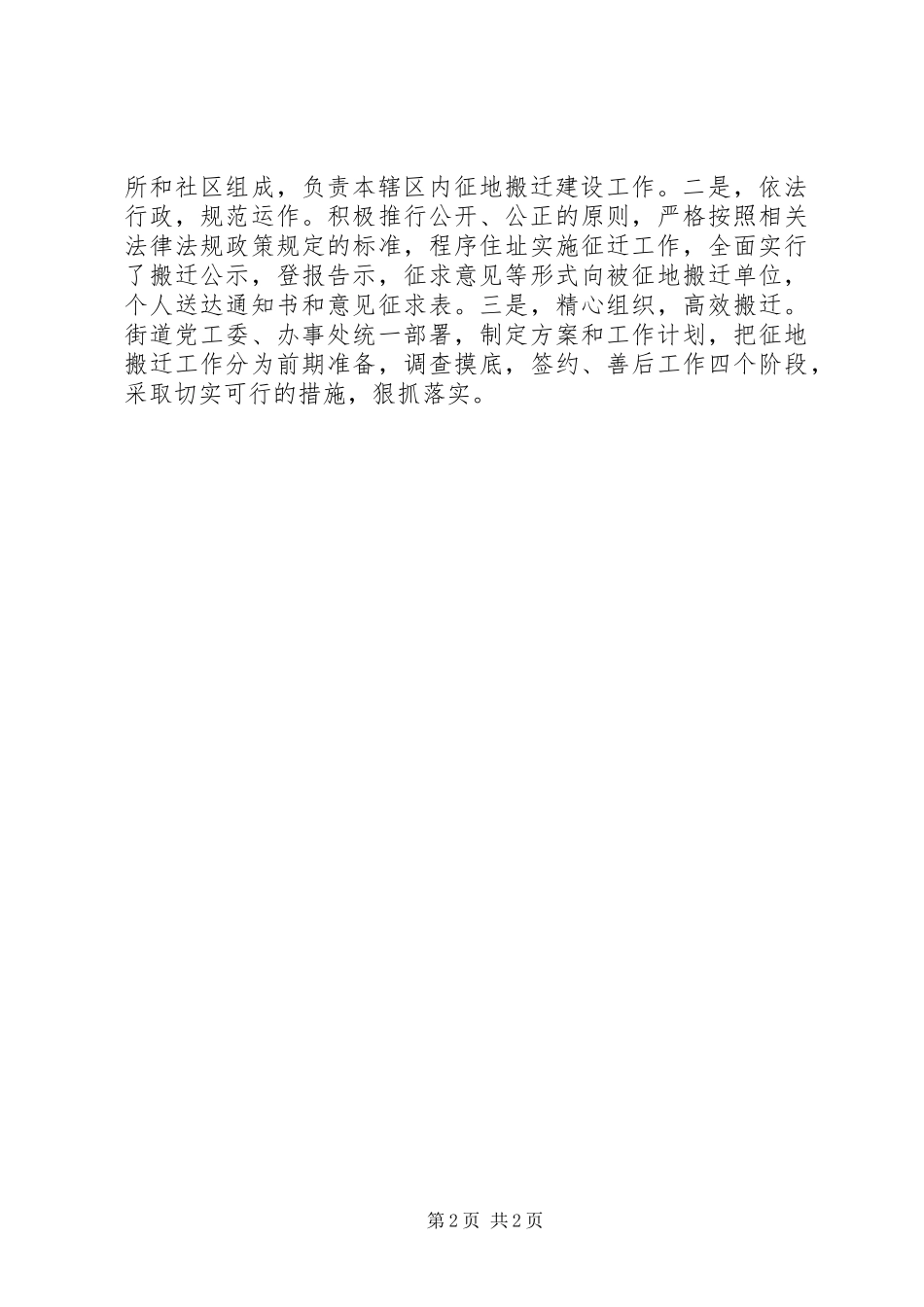

街道在工程建设前成立了蒸水南堤风光带(二期)和西合铁路改建两个工作领导小组,党工委、办事处主要领导组成,三名分管领导任副组长,相关办第1页共2页所和社区组成,负责本辖区内征地搬迁建设
