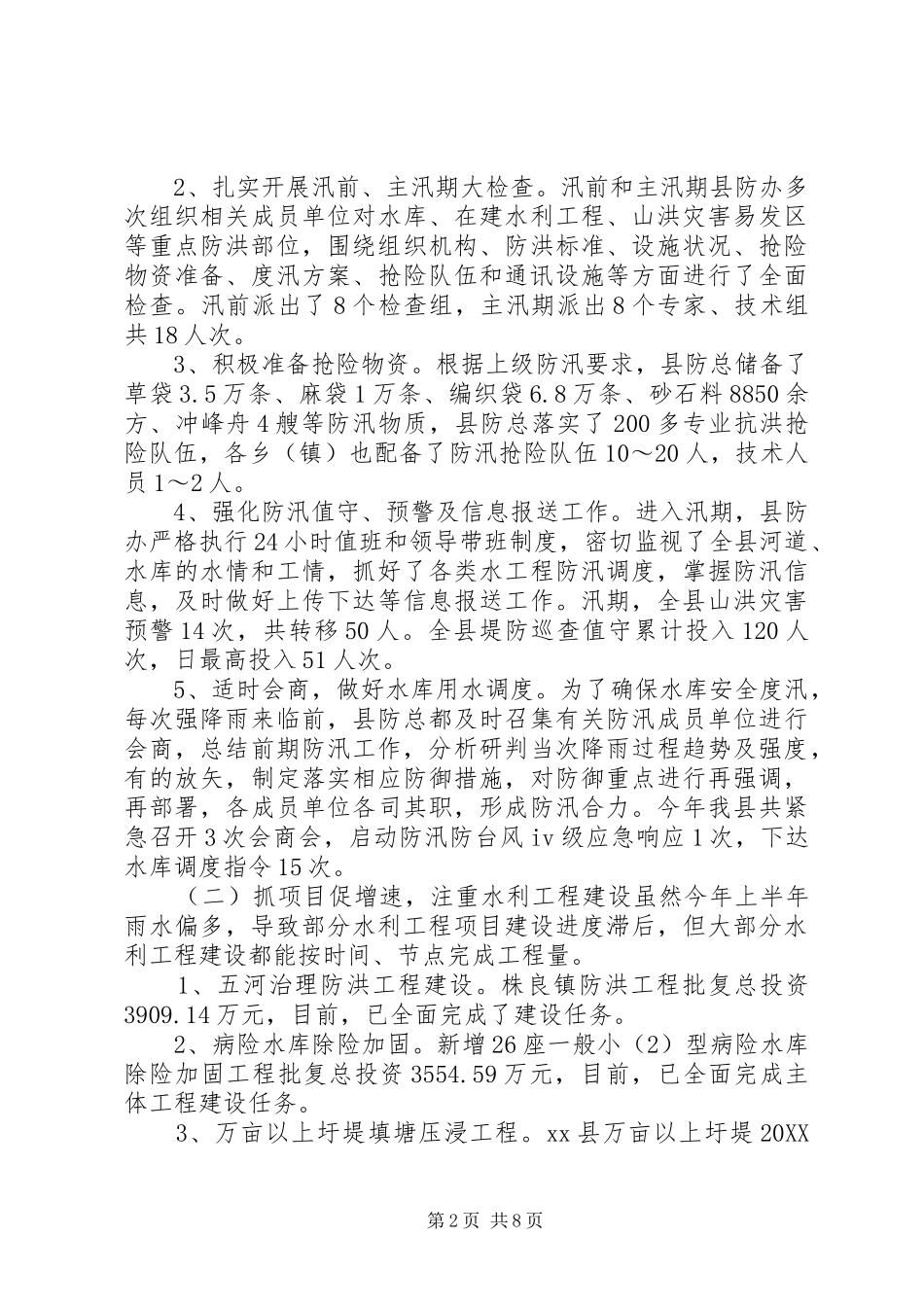

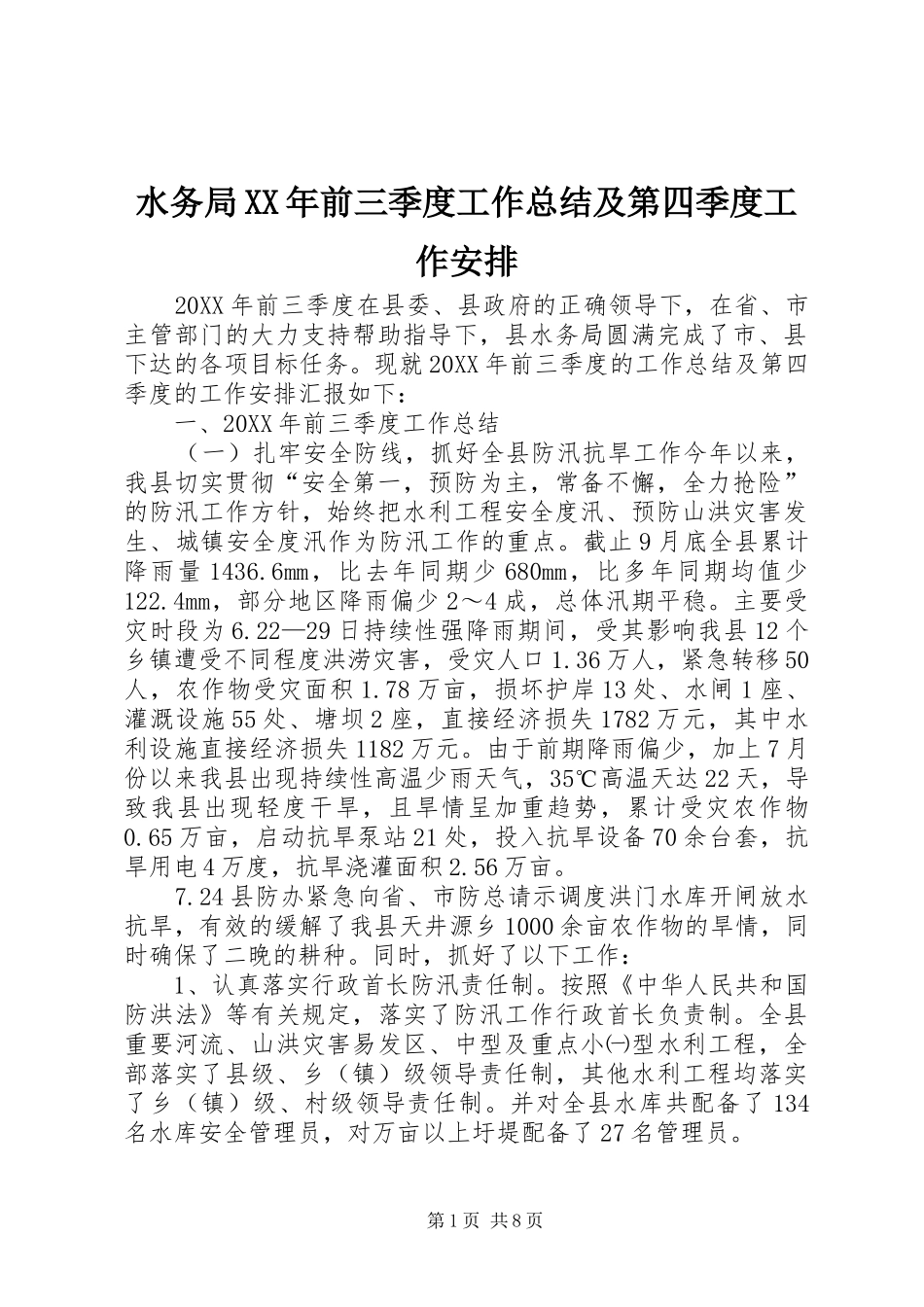

水务局XX年前三季度工作总结及第四季度工作安排20XX年前三季度在县委、县政府的正确领导下,在省、市主管部门的大力支持帮助指导下,县水务局圆满完成了市、县下达的各项目标任务。现就20XX年前三季度的工作总结及第四季度的工作安排汇报如下:一、20XX年前三季度工作总结(一)扎牢安全防线,抓好全县防汛抗旱工作今年以来,我县切实贯彻“安全第一,预防为主,常备不懈,全力抢险”的防汛工作方针,始终把水利工程安全度汛、预防山洪灾害发生、城镇安全度汛作为防汛工作的重点。截止9月底全县累计降雨量1436.6mm,比去年同期少680mm,比多年同期均值少122.4mm,部分地区降雨偏少2~4成,总体汛期平稳。主要受灾时段为6.22—29日持续性强降雨期间,受其影响我县12个乡镇遭受不同程度洪涝灾害,受灾人口1.36万人,紧急转移50人,农作物受灾面积1.78万亩,损坏护岸13处、水闸1座、灌溉设施55处、塘坝2座,直接经济损失1782万元,其中水利设施直接经济损失1182万元。由于前期降雨偏少,加上7月份以来我县出现持续性高温少雨天气,35℃高温天达22天,导致我县出现轻度干旱,且旱情呈加重趋势,累计受灾农作物0.65万亩,启动抗旱泵站21处,投入抗旱设备70余台套,抗旱用电4万度,抗旱浇灌面积2.56万亩。7.24县防办紧急向省、市防总请示调度洪门水库开闸放水抗旱,有效的缓解了我县天井源乡1000余亩农作物的旱情,同时确保了二晚的耕种。同时,抓好了以下工作:1、认真落实行政首长防汛责任制。按照《中华人民共和国防洪法》等有关规定,落实了防汛工作行政首长负责制。全县重要河流、山洪灾害易发区、中型及重点小㈠型水利工程,全部落实了县级、乡(镇)级领导责任制,其他水利工程均落实了乡(镇)级、村级领导责任制。并对全县水库共配备了134名水库安全管理员,对万亩以上圩堤配备了27名管理员。第1页共8页2、扎实开展汛前、主汛期大检查。汛前和主汛期县防办多次组织相关成员单位对水库、在建水利工程、山洪灾害易发区等重点防洪部位,围绕组织机构、防洪标准、设施状况、抢险物资准备、度汛方案、抢险队伍和通讯设施等方面进行了全面检查。汛前派出了8个检查组,主汛期派出8个专家、技术组共18人次。3、积极准备抢险物资。根据上级防汛要求,县防总储备了草袋3.5万条、麻袋1万条、编织袋6.8万条、砂石料8850余方、冲峰舟4艘等防汛物质,县防总落实了200多专业抗洪抢险队伍,各乡(镇)也配备了防汛抢险队伍10~20人,技术人员1~2人。4、强化防汛值守、预警及信息报送工作。进入汛期,县防办严格执行24小时值班和领导带班制度,密切监视了全县河道、水库的水情和工情,抓好了各类水工程防汛调度,掌握防汛信息,及时做好上传下达等信息报送工作。汛期,全县山洪灾害预警14次,共转移50人。全县堤防巡查值守累计投入120人次,日最高投入51人次。5、适时会商,做好水库用水调度。为了确保水库安全度汛,每次强降雨来临前,县防总都及时召集有关防汛成员单位进行会商,总结前期防汛工作,分析研判当次降雨过程趋势及强度,有的放矢,制定落实相应防御措施,对防御重点进行再强调,再部署,各成员单位各司其职,形成防汛合力。今年我县共紧急召开3次会商会,启动防汛防台风iv级应急响应1次,下达水库调度指令15次。(二)抓项目促增速,注重水利工程建设虽然今年上半年雨水偏多,导致部分水利工程项目建设进度滞后,但大部分水利工程建设都能按时间、节点完成工程量。1、五河治理防洪工程建设。株良镇防洪工程批复总投资3909.14万元,目前,已全面完成了建设任务。2、病险水库除险加固。新增26座一般小(2)型病险水库除险加固工程批复总投资3554.59万元,目前,已全面完成主体工程建设任务。3、万亩以上圩堤填塘压浸工程。xx县万亩以上圩堤20XX第2页共8页年度填塘压浸应急除险工程,批复总投资757.59万元,涉及到徐家镇八堡堤和建昌镇、万坊镇的河西联圩堤,计划明年3月份底完成建设任务。4、农村水电增效扩容改造项目。xx县万坊镇的张家锻水电站、龙湖镇的苦竹平水电站增效扩容改造工程批复总投资364.87万元,已完成张家锻水电站增效扩容改造工程,龙湖镇的苦竹平水电站增效扩容改...
