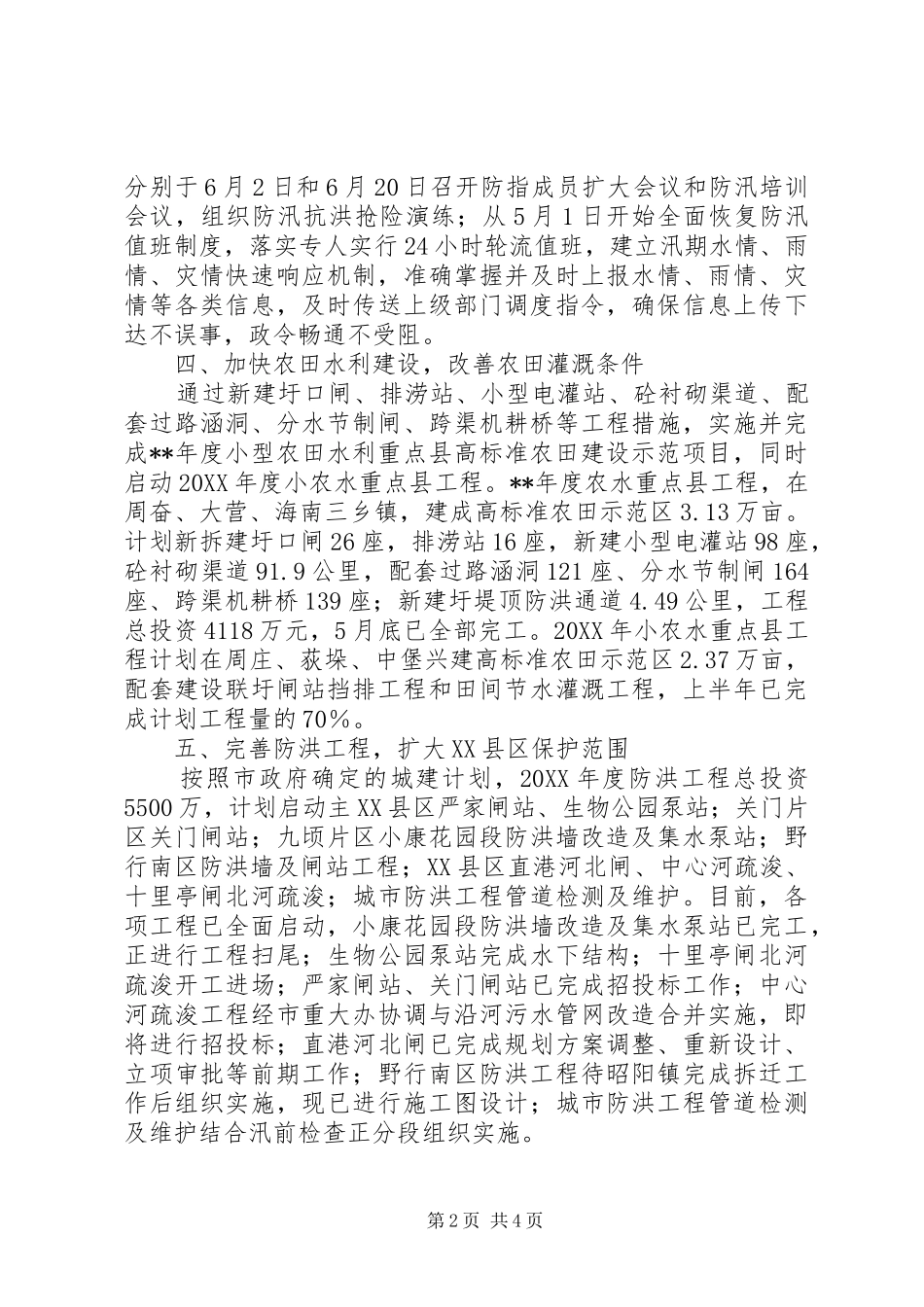

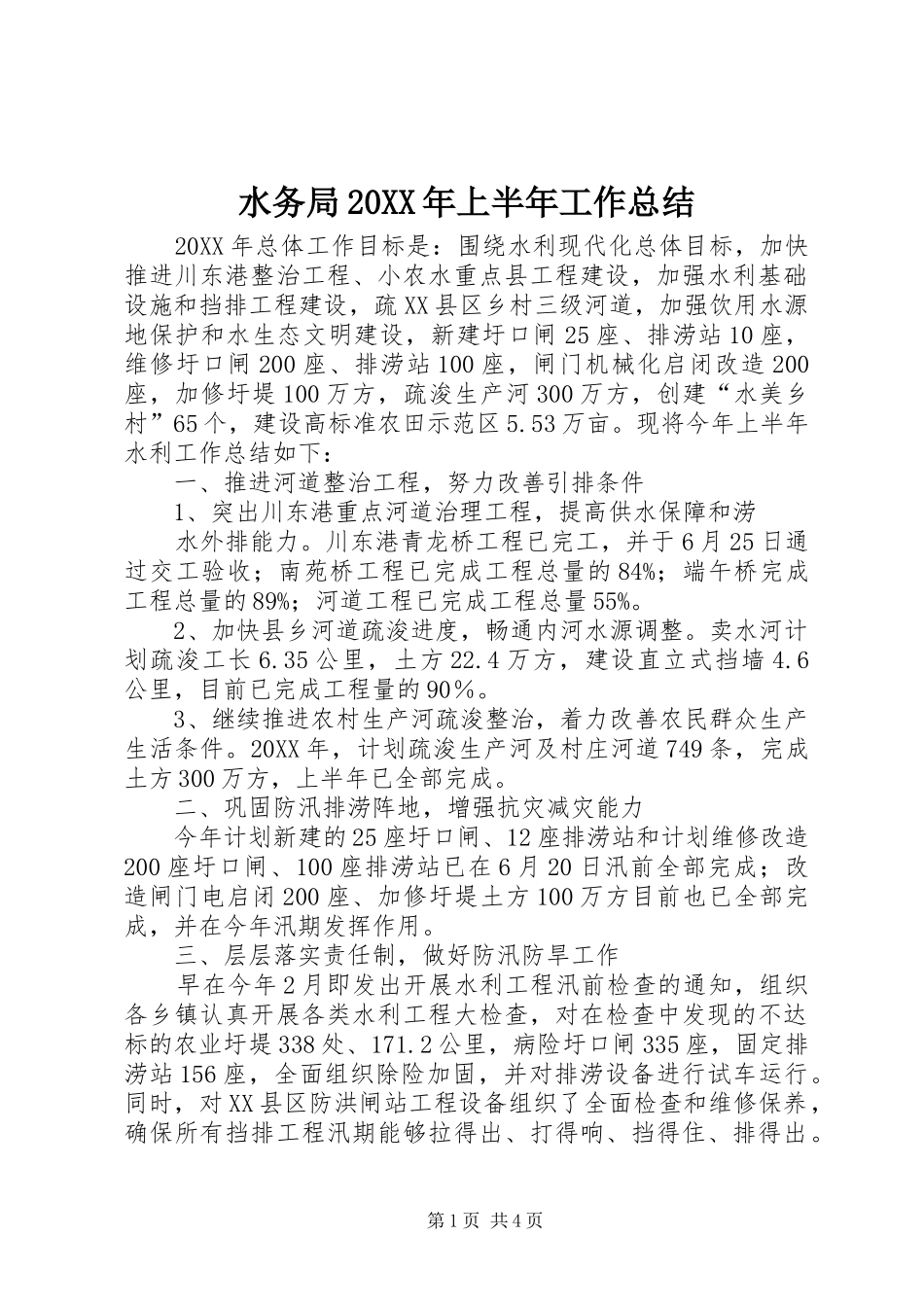

水务局20XX年上半年工作总结20XX年总体工作目标是:围绕水利现代化总体目标,加快推进川东港整治工程、小农水重点县工程建设,加强水利基础设施和挡排工程建设,疏XX县区乡村三级河道,加强饮用水源地保护和水生态文明建设,新建圩口闸25座、排涝站10座,维修圩口闸200座、排涝站100座,闸门机械化启闭改造200座,加修圩堤100万方,疏浚生产河300万方,创建“水美乡村”65个,建设高标准农田示范区5.53万亩。现将今年上半年水利工作总结如下:一、推进河道整治工程,努力改善引排条件1、突出川东港重点河道治理工程,提高供水保障和涝水外排能力。川东港青龙桥工程已完工,并于6月25日通过交工验收;南苑桥工程已完成工程总量的84%;端午桥完成工程总量的89%;河道工程已完成工程总量55%。2、加快县乡河道疏浚进度,畅通内河水源调整。卖水河计划疏浚工长6.35公里,土方22.4万方,建设直立式挡墙4.6公里,目前已完成工程量的90%。3、继续推进农村生产河疏浚整治,着力改善农民群众生产生活条件。20XX年,计划疏浚生产河及村庄河道749条,完成土方300万方,上半年已全部完成。二、巩固防汛排涝阵地,增强抗灾减灾能力今年计划新建的25座圩口闸、12座排涝站和计划维修改造200座圩口闸、100座排涝站已在6月20日汛前全部完成;改造闸门电启闭200座、加修圩堤土方100万方目前也已全部完成,并在今年汛期发挥作用。三、层层落实责任制,做好防汛防旱工作早在今年2月即发出开展水利工程汛前检查的通知,组织各乡镇认真开展各类水利工程大检查,对在检查中发现的不达标的农业圩堤338处、171.2公里,病险圩口闸335座,固定排涝站156座,全面组织除险加固,并对排涝设备进行试车运行。同时,对XX县区防洪闸站工程设备组织了全面检查和维修保养,确保所有挡排工程汛期能够拉得出、打得响、挡得住、排得出。第1页共4页分别于6月2日和6月20日召开防指成员扩大会议和防汛培训会议,组织防汛抗洪抢险演练;从5月1日开始全面恢复防汛值班制度,落实专人实行24小时轮流值班,建立汛期水情、雨情、灾情快速响应机制,准确掌握并及时上报水情、雨情、灾情等各类信息,及时传送上级部门调度指令,确保信息上传下达不误事,政令畅通不受阻。四、加快农田水利建设,改善农田灌溉条件通过新建圩口闸、排涝站、小型电灌站、砼衬砌渠道、配套过路涵洞、分水节制闸、跨渠机耕桥等工程措施,实施并完成**年度小型农田水利重点县高标准农田建设示范项目,同时启动20XX年度小农水重点县工程。**年度农水重点县工程,在周奋、大营、海南三乡镇,建成高标准农田示范区3.13万亩。计划新拆建圩口闸26座,排涝站16座,新建小型电灌站98座,砼衬砌渠道91.9公里,配套过路涵洞121座、分水节制闸164座、跨渠机耕桥139座;新建圩堤顶防洪通道4.49公里,工程总投资4118万元,5月底已全部完工。20XX年小农水重点县工程计划在周庄、荻垛、中堡兴建高标准农田示范区2.37万亩,配套建设联圩闸站挡排工程和田间节水灌溉工程,上半年已完成计划工程量的70%。五、完善防洪工程,扩大XX县区保护范围按照市政府确定的城建计划,20XX年度防洪工程总投资5500万,计划启动主XX县区严家闸站、生物公园泵站;关门片区关门闸站;九顷片区小康花园段防洪墙改造及集水泵站;野行南区防洪墙及闸站工程;XX县区直港河北闸、中心河疏浚、十里亭闸北河疏浚;城市防洪工程管道检测及维护。目前,各项工程已全面启动,小康花园段防洪墙改造及集水泵站已完工,正进行工程扫尾;生物公园泵站完成水下结构;十里亭闸北河疏浚开工进场;严家闸站、关门闸站已完成招投标工作;中心河疏浚工程经市重大办协调与沿河污水管网改造合并实施,即将进行招投标;直港河北闸已完成规划方案调整、重新设计、立项审批等前期工作;野行南区防洪工程待昭阳镇完成拆迁工作后组织实施,现已进行施工图设计;城市防洪工程管道检测及维护结合汛前检查正分段组织实施。第2页共4页六、落实长效管护措施,水环境质量持续改善加大水环境整治力度。以冬春两季为重点,采取“上卡、中清、下捞”等措施,开展水环境集中整治行动,努力实现“水清、河畅、岸洁”的良好局面。2月...
