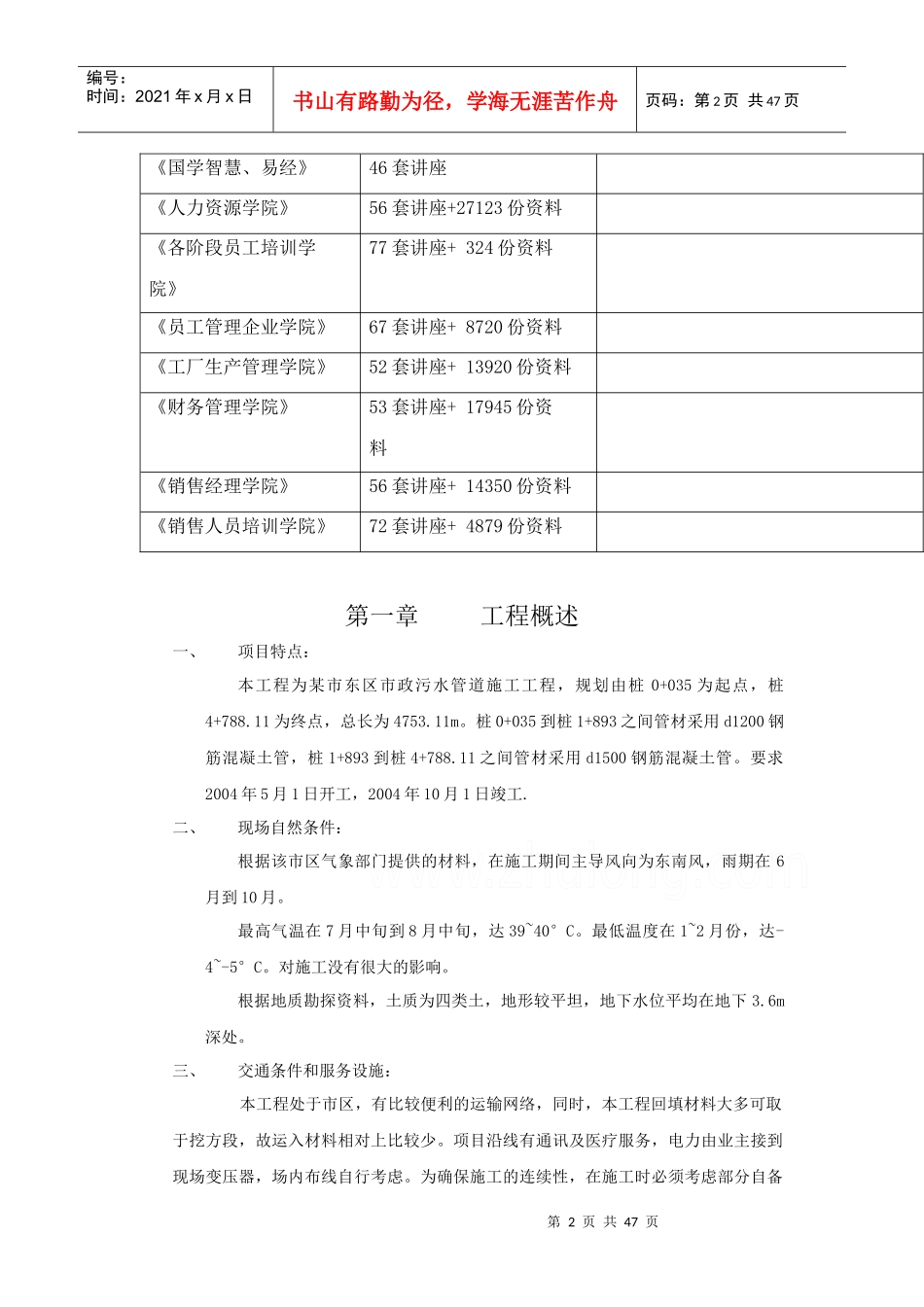

第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页更多企业学院:《中小企业管理全能版》183套讲座+89700份资料《总经理、高层管理》49套讲座+16388份资料《中层管理学院》46套讲座+6020份资料第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页《国学智慧、易经》46套讲座《人力资源学院》56套讲座+27123份资料《各阶段员工培训学院》77套讲座+324份资料《员工管理企业学院》67套讲座+8720份资料《工厂生产管理学院》52套讲座+13920份资料《财务管理学院》53套讲座+17945份资料《销售经理学院》56套讲座+14350份资料《销售人员培训学院》72套讲座+4879份资料第一章工程概述一、项目特点:本工程为某市东区市政污水管道施工工程,规划由桩0+035为起点,桩4+788.11为终点,总长为4753.11m。桩0+035到桩1+893之间管材采用d1200钢筋混凝土管,桩1+893到桩4+788.11之间管材采用d1500钢筋混凝土管。要求2004年5月1日开工,2004年10月1日竣工.二、现场自然条件:根据该市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在6月到10月。最高气温在7月中旬到8月中旬,达39~40°C。最低温度在1~2月份,达-4~-5°C。对施工没有很大的影响。根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下3.6m深处。三、交通条件和服务设施:本工程处于市区,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少。项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑。为确保施工的连续性,在施工时必须考虑部分自备第3页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共47页电源以保证施工的需要。四、施工概况1、本工程为某市东区市政污水管道安装施工工程,包括干管与检查井的施工。2、管材及规模:名称规格单位数量备注钢筋混凝土管D1200m2841.06平口管钢筋混凝土管D1500m1858平口管钢筋混凝土管(顶管)D1500m54.05橡胶圈接口污水检查井φ2000座37污水检查井φ2500座633、桩3+301.37到桩3+355.42的施工为顶管施工,相关事宜可参考《实用给水排水工程施工手册》、《给水排水管道工程施工与验收规范》等资料。五、设计编制依据:1、施工图:以《污水管线平面图》《污水管线纵断面图》及其设计总说明为本次施工依据。2、管道铺设及检查井的砌筑:以《全国通用给水排水标准图集》为施工依据。3、预算依据:《广东省市政工程综合定额》、《广州市市政工程主要项目补充定额》。4、验收依据:《市政排水管渠工程质量检验评定标准》、《给水排水管道工程施工及验收规范》。六、主要参考资料:1、《给水排水工和施工》2、《实用给水排水工程施工手册》3、《建筑施工手册》4、《组合钢模板施工手册》5、《工程项目管理》第4页共47页第3页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共47页6、《给水排水工程概预算》7、《安装工程定额与预算》8、《给水排水管道工程施工与验收规范》第二章施工准备工作施工总进度计划:一.业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程总工期为150天。(详细施工进度计划,见附后《横道图》)二.进度计划从全局出发,注重整体效果,统筹安排分项工程的施工程序和工期计划。三.进度计划安排的原则为“先地下、后地上”,“先主体、后附属”尽量缩短土方处理部分施工工期,为排水管、井工程打开工作面。四.工期紧迫的情况下,必须以“倒计时”的方式,以“大滚动、大流水、动态管理”为指导,采用“二级网络、五级计划”分级管理的模式,建立工期预警系统,基本要点是以业主提出的指令性计划为前提,一级网络为目标,形象控制为框架,子网络为保证,小流水为补充,阶段计划为辅助,保证计划的连续性、均衡性和可实施性。☆五级计划管理为总计划、分部计划、月计划、周计划、日计划,并分别与各级网络对应。☆实施网络和计划控制的意义在于:在网络计划的执行过程中,通过落实技...
