西汉高速公路佛坪连接线永久性改线工程A合同段9月份生产情况汇报二○一一年九月三十日9月份施工生产情况汇报施工单位:A标编号:2011-02日期:2011年9月1日—9月30日止一、工程概况:A合同段位于佛坪大河坝镇,起迄里程桩号:K0+000-K3+800
由西汉高速公路匝道开始,沿子午河东岸而上,与K1+119处跨越子午河,经蒲家沟、田坝梁,合同段全长9
8Km,主要工程数量:路基土石方挖方591540立方米,填方69302立方米,大桥323
05米/2座,中桥154米/2座,涵洞301
4延米/11道,防护3
二、本月施工情况:(一)、本月气候以及人员、机械投入情况:1、气候:本月雨天为17天,阴天以及晴天13天,平均气温为21℃
2、人员投入情况:本月投入人员42人,其中管理人员21人

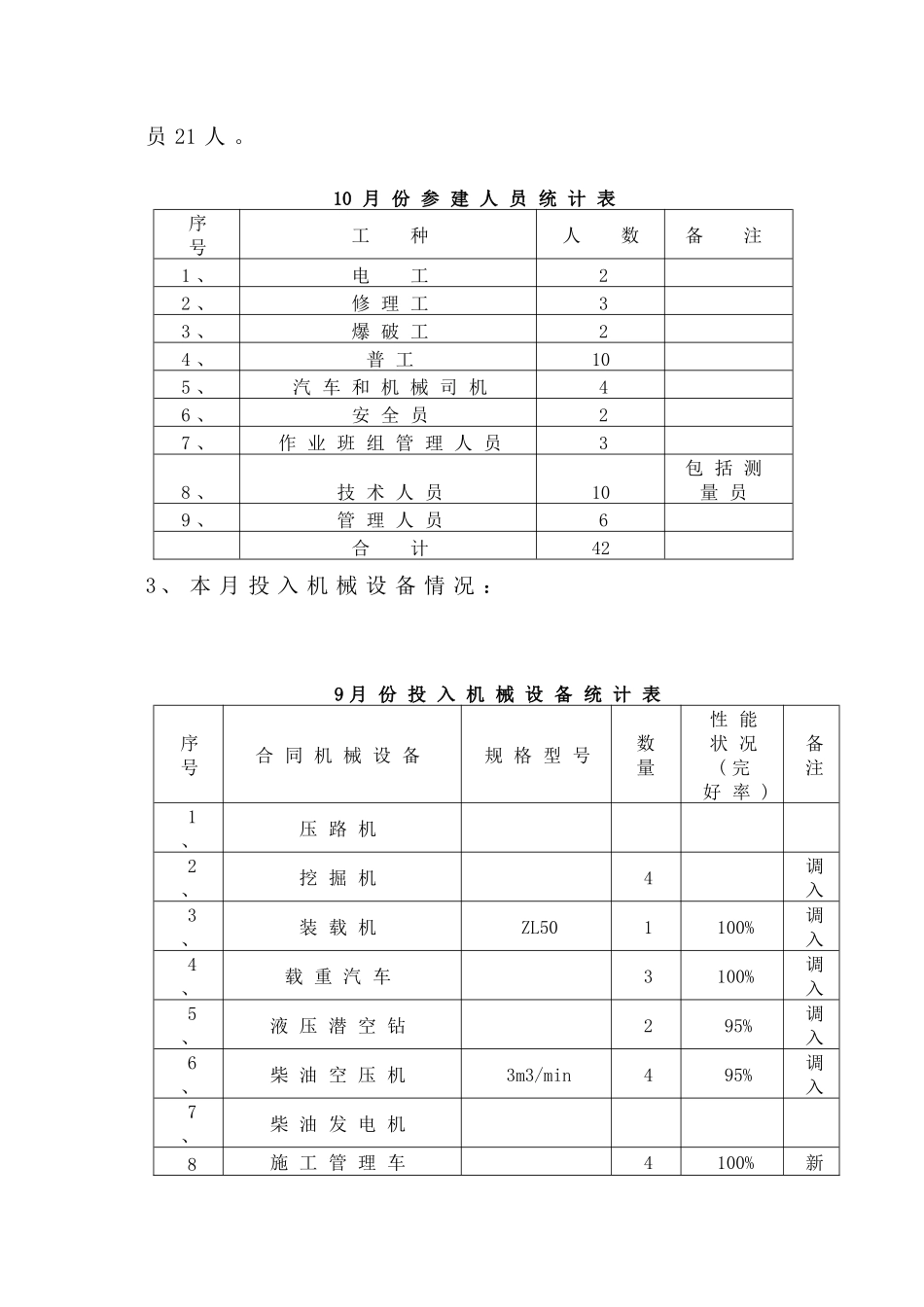

10月份参建人员统计表序号工种人数备注1、电工22、修理工33、爆破工24、普工105、汽车和机械司机46、安全员27、作业班组管理人员38、技术人员10包括测量员9、管理人员6合计423、本月投入机械设备情况:9月份投入机械设备统计表序号合同机械设备规格型号数量性能状况(完好率)备注1、压路机2、挖掘机4调入3、装载机ZL501100%调入4、载重汽车3100%调入5、液压潜空钻295%调入6、柴油空压机3m3/min495%调入7、柴油发电机8施工管理车4100%新、购(二)、完成工程形象进度:9月份完成的工程主要有:1、完成主要实物工程:(1)施工便道:完成蒲家沟号便道的修整,便道长度310米
完成蒲家沟两侧场内纵向便道合计450米
目前路基挖方作业面K1+720-K2+360段,共计540米作业面已经全部展开
(2)主线工程:完成K1+780~K1+980段路基挖方11000立方米,完成K2+090~K2+320段挖方49000m3
完成K0+111-K0+270段挡
