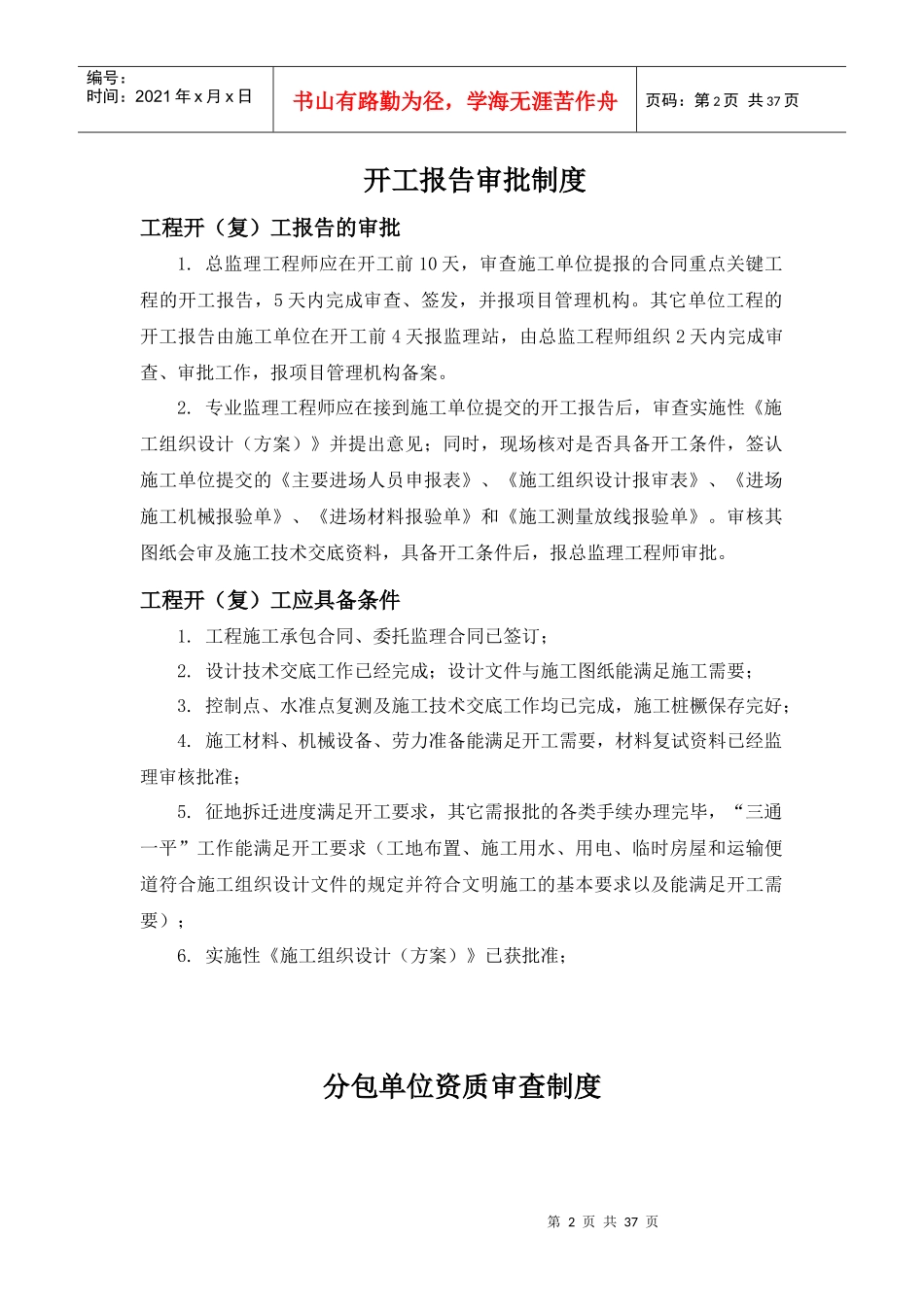

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页中疆物流公司昌吉货运物流周转基地项目监理站管理制度编制人:审核人:华铁工程咨询有限责任公司中疆物流昌吉物流园区工程项目监理站二〇一三年十月第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页开工报告审批制度工程开(复)工报告的审批1
总监理工程师应在开工前10天,审查施工单位提报的合同重点关键工程的开工报告,5天内完成审查、签发,并报项目管理机构
其它单位工程的开工报告由施工单位在开工前4天报监理站,由总监工程师组织2天内完成审查、审批工作,报项目管理机构备案
专业监理工程师应在接到施工单位提交的开工报告后,审查实施性《施工组织设计(方案)》并提出意见;同时,现场核对是否具备开工条件,签认施工单位提交的《主要进场人员申报表》、《施工组织设计报审表》、《进场施工机械报验单》、《进场材料报验单》和《施工测量放线报验单》
审核其图纸会审及施工技术交底资料,具备开工条件后,报总监理工程师审批
工程开(复)工应具备条件1
工程施工承包合同、委托监理合同已签订;2
设计技术交底工作已经完成;设计文件与施工图纸能满足施工需要;3
控制点、水准点复测及施工技术交底工作均已完成,施工桩橛保存完好;4
施工材料、机械设备、劳力准备能满足开工需要,材料复试资料已经监理审核批准;5
征地拆迁进度满足开工要求,其它需报批的各类手续办理完毕,“三通一平”工作能满足开工要求(工地布置、施工用水、用电、临时房屋和运输便道符合施工组织设计文件的规定并符合文明施工的基本要求以及能满足开工需要);6

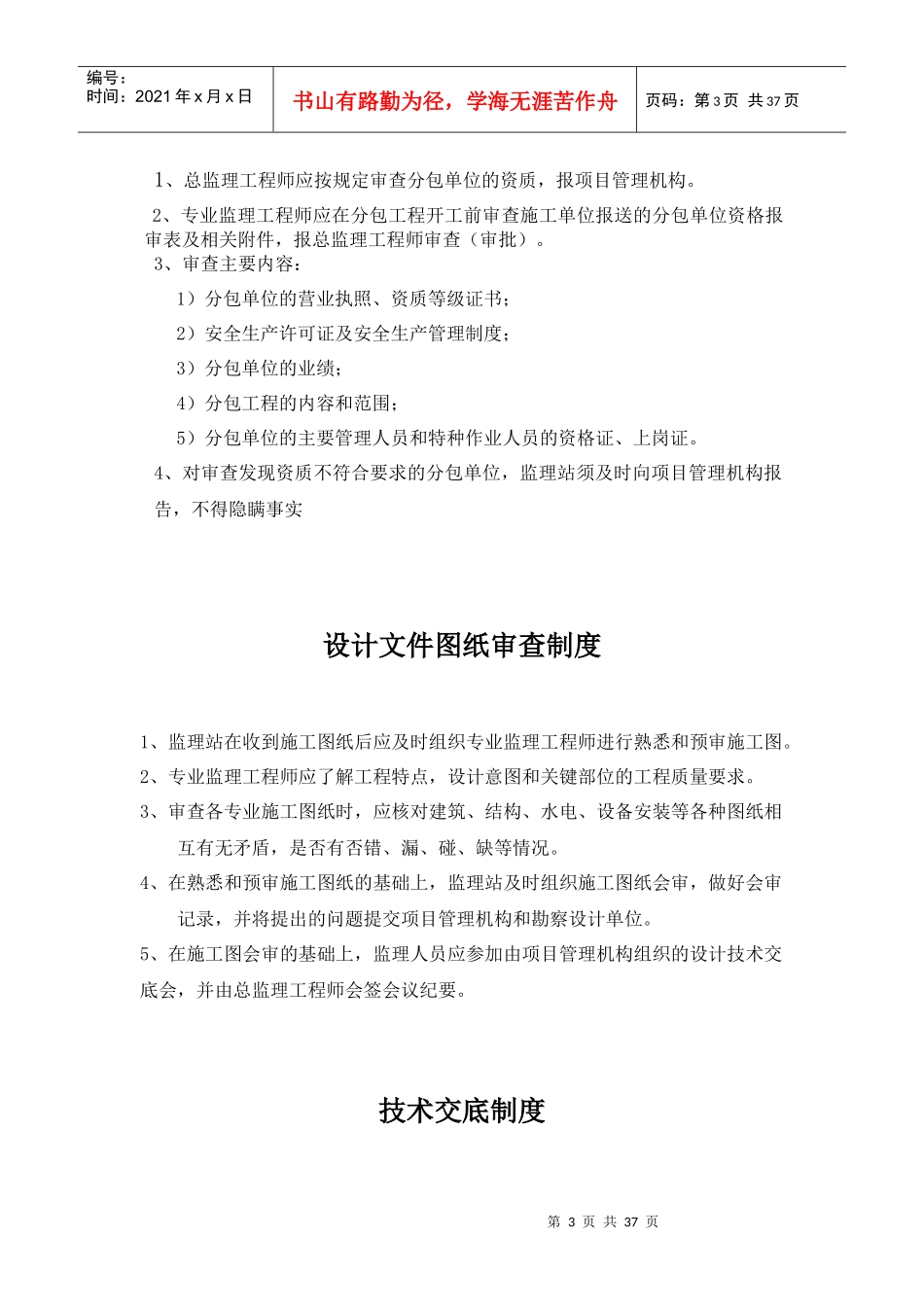

实施性《施工组织设计(方案)》已获批准;分包单位资质审查制度第3页共37页第2页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共
