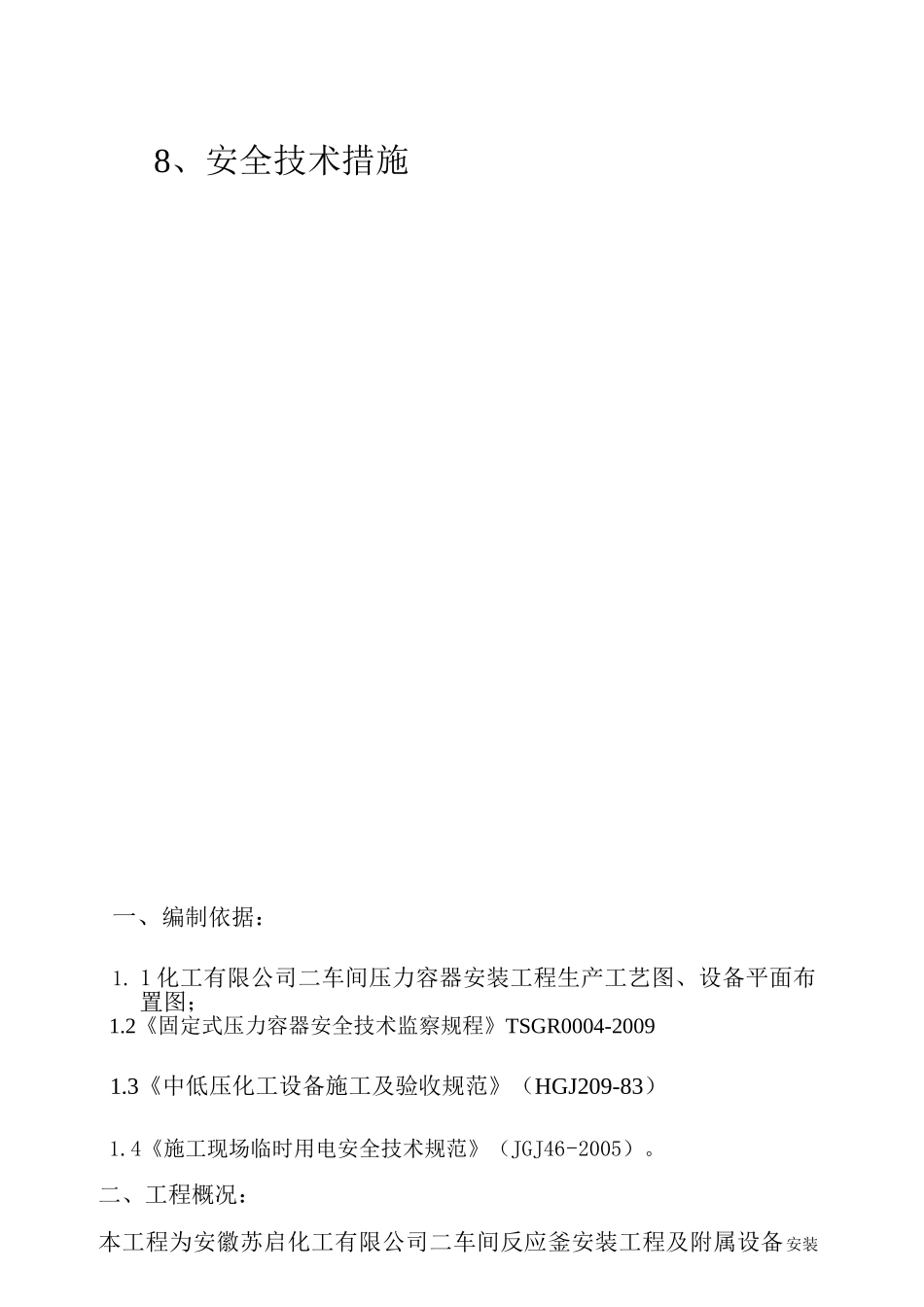

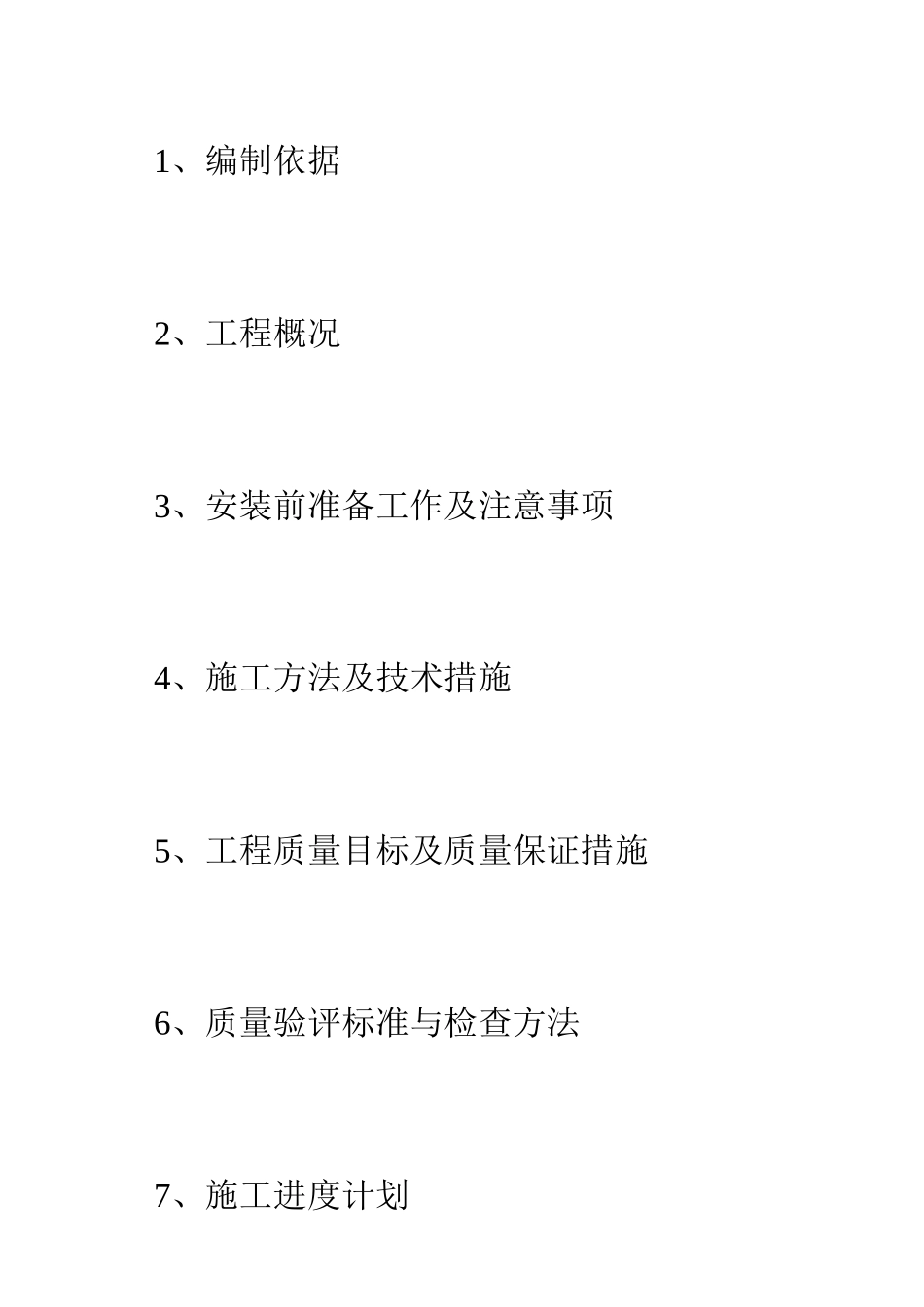

化工有限公司二车间设备安装工程施工方案编制:审核:审批:化工设备有限公司年月日目录1、编制依据2、工程概况3、安装前准备工作及注意事项4、施工方法及技术措施5、工程质量目标及质量保证措施6、质量验评标准与检查方法7、施工进度计划8、安全技术措施一、编制依据:1
1化工有限公司二车间压力容器安装工程生产工艺图、设备平面布置图;1
2《固定式压力容器安全技术监察规程》TSGR0004-20091
3《中低压化工设备施工及验收规范》(HGJ209-83)1
4《施工现场临时用电安全技术规范》(JGJ46-2005)
二、工程概况:本工程为安徽苏启化工有限公司二车间反应釜安装工程及附属设备安装制作
设备名称设备型号产品编号生产厂家搪玻璃反应釜5台5
23m3085T25、095T2、095T6、095T14、095T18、095T21工业搪瓷设备厂搪玻璃反应釜2台3
38m3093T1、0938搪玻璃反应釜1台2
16m308218搪玻璃反应釜2台1
30m3011F3、011F4搪玻璃反应釜2台0
58m301005T1、01005T32
1工期要求有效工期:30个工作日
2质量要求达到国家或专业质量检验评定的合格标准
三、安装前的准备工程及注意事项3
1施工前的准备工作3
1所需安装的设备已在网上告之上级主管部门
2施工图纸、安全规范、标准等资料齐全
3与设备有关的土建工程已经检验合格,满足安装要求,并已办理交接手续
4到货的设备材料满足施工的要求,施工所需机具、工具、仪器及消耗材料等配备齐全
5针对本工程编制的焊接工艺规程已经审定,焊接人员持有合格上岗证,已具备施焊本工程工艺设备的资格
6技术人员、检验人员及施工人员应认真熟悉图纸和有关规范、标准、设计的要求
认真做好图纸审查工作,及时提出审图意见
7对设备附件进行检验,
