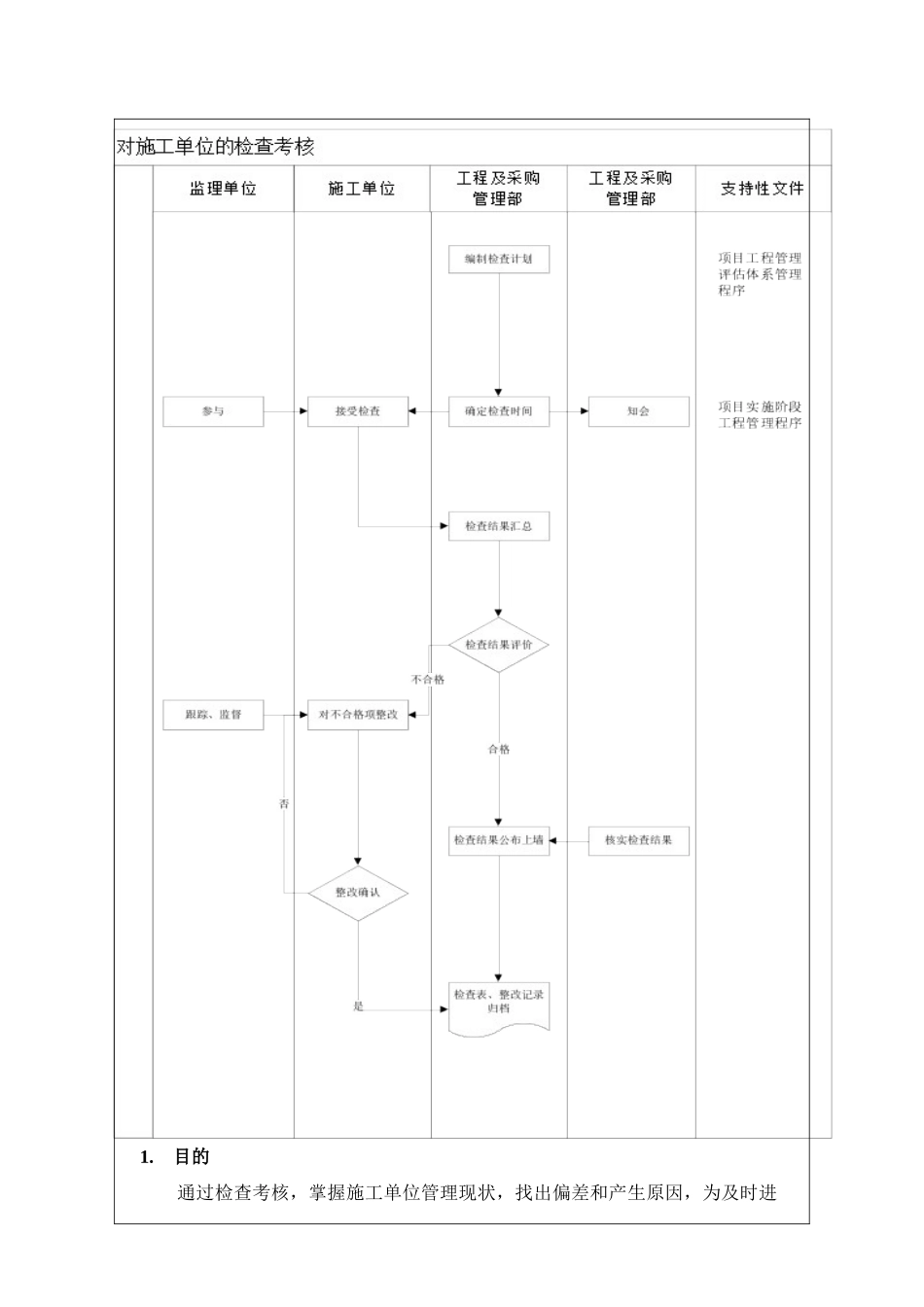

对施工单位的检查考核控制作业指引编制日期审核日期批准日期流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位工程及采购管理部流程涉及职位数目修订记录日期修订状态修改内容修改人审核人批准人1
目的通过检查考核,掌握施工单位管理现状,找出偏差和产生原因,为及时进行有效控制提供依据
适用范围适用于对所有承建本公司开发项目的施工单位的检查考核
工程及采购管理部3
负责每月一次对施工单位的检查考核;3
编制检查计划,确定检查时间,并通知被检查施工单位;3
每月检查结果公布并通知被检查施工单位;3
负责监督施工单位对检查意见的落实;3
检查表归档并上报工程管理部;3
监督每月检查情况;3
收集检查表并核实检查内容
参与每月对施工单位的检查考核;3
跟踪施工单位对检查意见的落实情况并及时通知项目经理部
接受每月检查考核;3
按照检查结果确定整改落实并实施;3
参与对分包单位的检查考核
在建工程施工单位的检查考核4
每月下旬对在建工程施工单位检查考核,分工作质量、实体质量、安全文明管理三部分
工作质量的考核占40分,包括四个方面内容:组织架构是否合理,是否满足合同要求;质保体系的运行是否正常;对分包和供货商的管理和配合是否效果良好;与业主和监理的配合是否良好
实体质量的考核占40分,包括两个方面的内容:现场质量是否符合国家规范和合同要求,是否出现重复犯错;进度控制情况是否符合要求
安全文明管理的考核占20分,包括四个方面的内容:场容场貌是否符合要求;安全防范措施是否符合要求;成品保护是否符合要求;安全检查是否有记录
检查汇总,问题整改4
