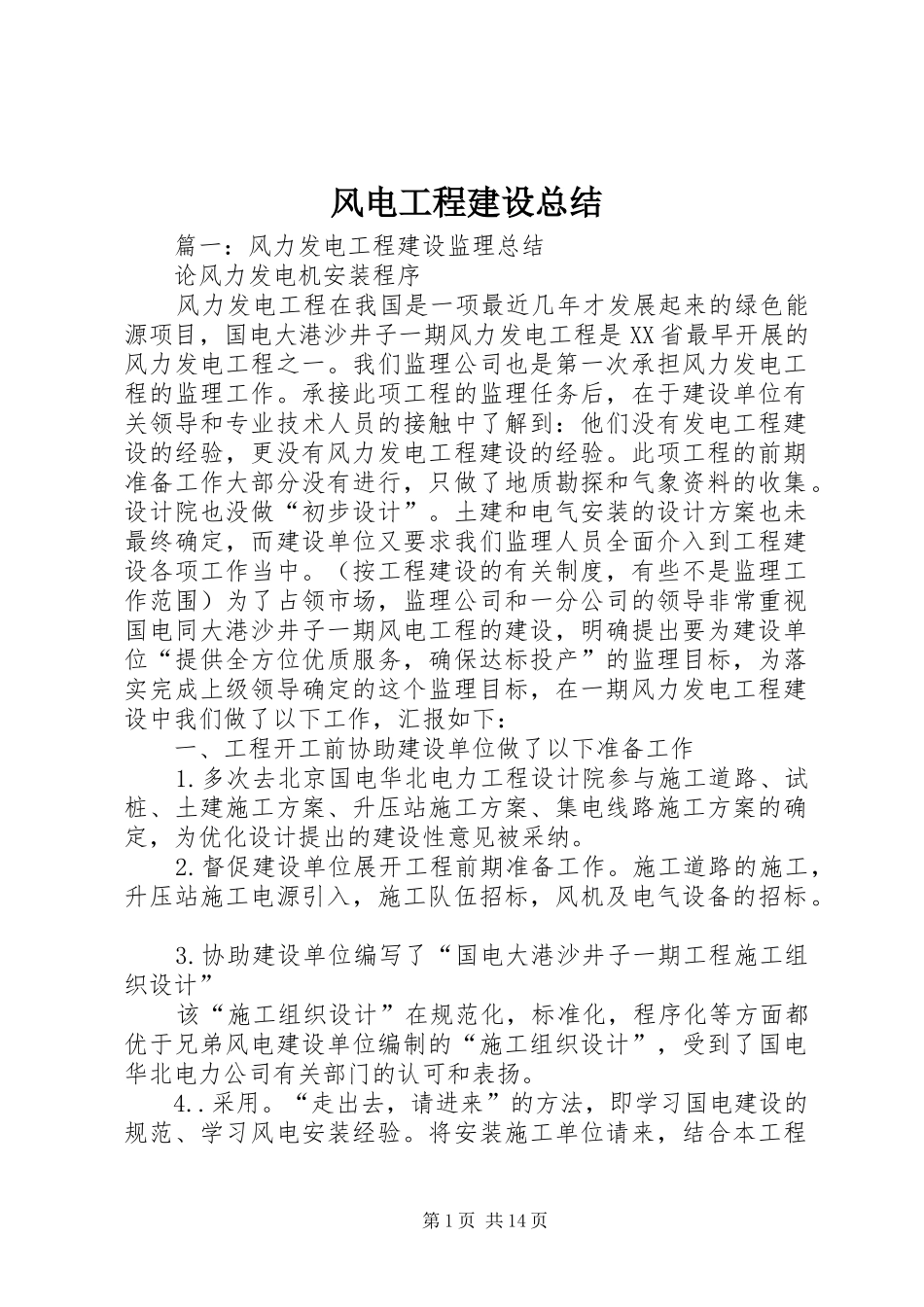

风电工程建设总结篇一:风力发电工程建设监理总结论风力发电机安装程序风力发电工程在我国是一项最近几年才发展起来的绿色能源项目,国电大港沙井子一期风力发电工程是XX省最早开展的风力发电工程之一
我们监理公司也是第一次承担风力发电工程的监理工作
承接此项工程的监理任务后,在于建设单位有关领导和专业技术人员的接触中了解到:他们没有发电工程建设的经验,更没有风力发电工程建设的经验
此项工程的前期准备工作大部分没有进行,只做了地质勘探和气象资料的收集
设计院也没做“初步设计”
土建和电气安装的设计方案也未最终确定,而建设单位又要求我们监理人员全面介入到工程建设各项工作当中
(按工程建设的有关制度,有些不是监理工作范围)为了占领市场,监理公司和一分公司的领导非常重视国电同大港沙井子一期风电工程的建设,明确提出要为建设单位“提供全方位优质服务,确保达标投产”的监理目标,为落实完成上级领导确定的这个监理目标,在一期风力发电工程建设中我们做了以下工作,汇报如下:一、工程开工前协助建设单位做了以下准备工作1
多次去北京国电华北电力工程设计院参与施工道路、试桩、土建施工方案、升压站施工方案、集电线路施工方案的确定,为优化设计提出的建设性意见被采纳
督促建设单位展开工程前期准备工作
施工道路的施工,升压站施工电源引入,施工队伍招标,风机及电气设备的招标
协助建设单位编写了“国电大港沙井子一期工程施工组织设计”该“施工组织设计”在规范化,标准化,程序化等方面都优于兄弟风电建设单位编制的“施工组织设计”,受到了国电华北电力公司有关部门的认可和表扬
“走出去,请进来”的方法,即学习国电建设的规范、学习风电安装经验
将安装施工单位请来,结合本工程第1页共14页实际,协助建设单位确定了风机吊装方案

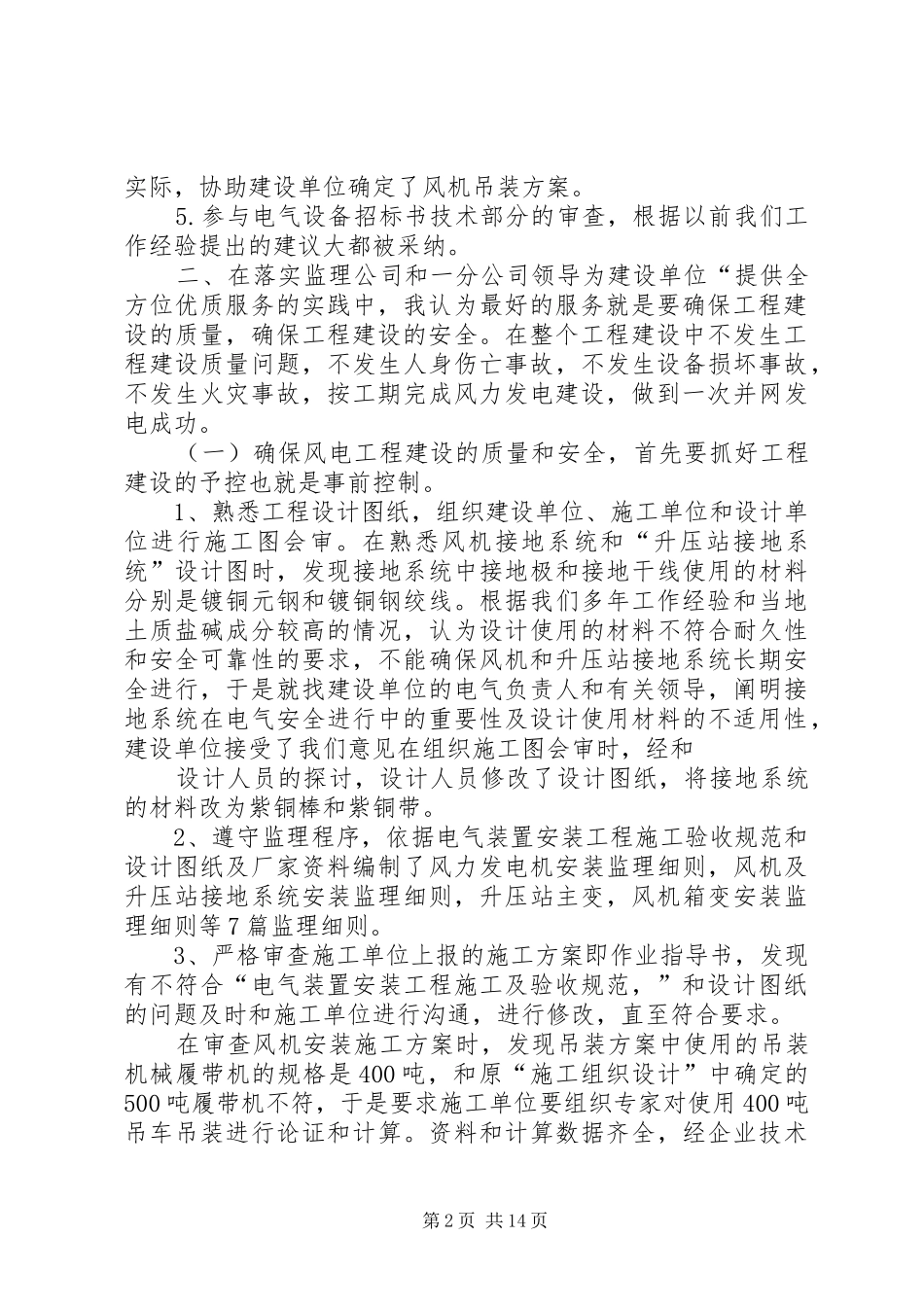

参与电气设备招标书技术部分的审查,根据以前我们工作经验提出的建议大都被采纳

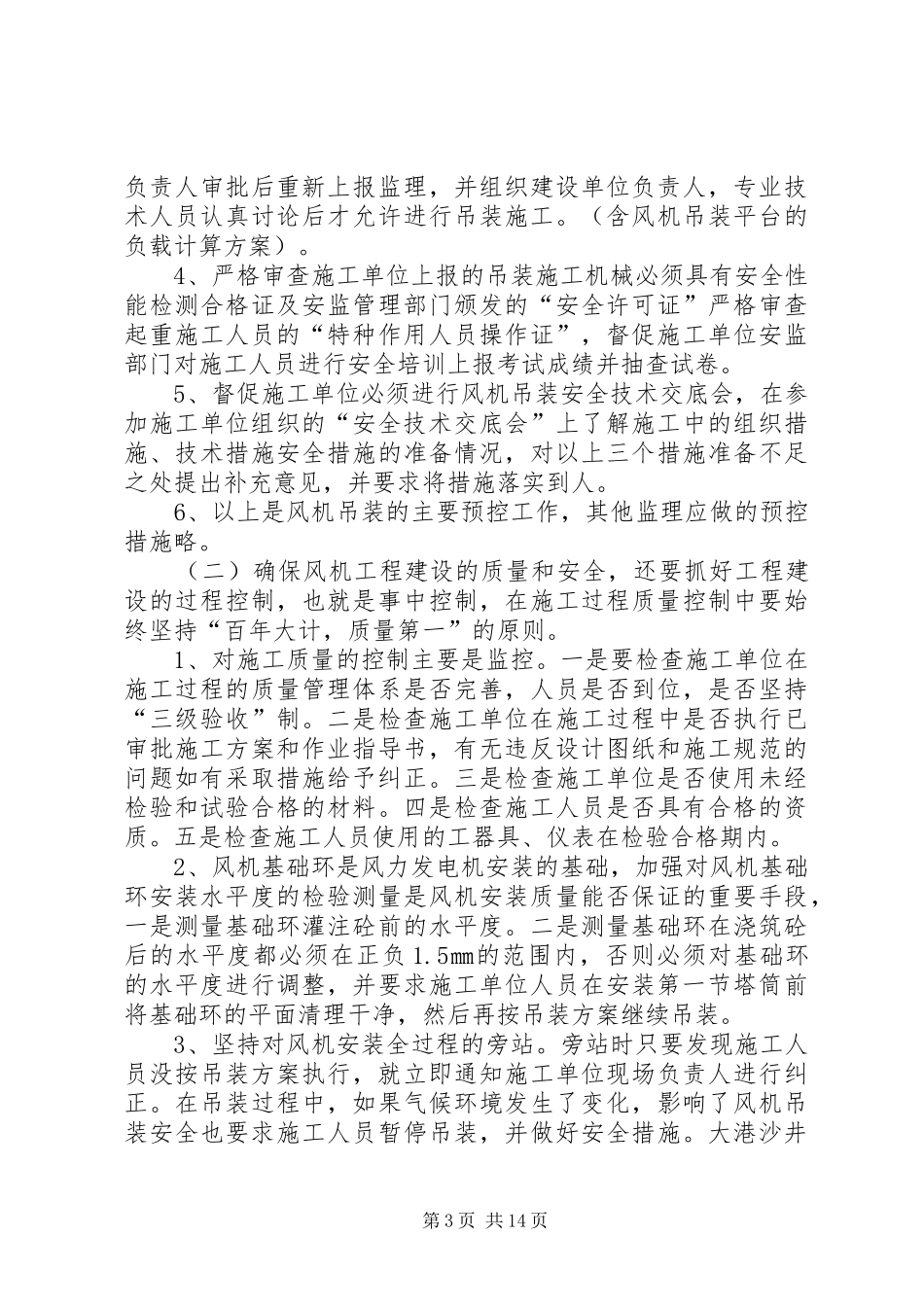

二、在落实监
