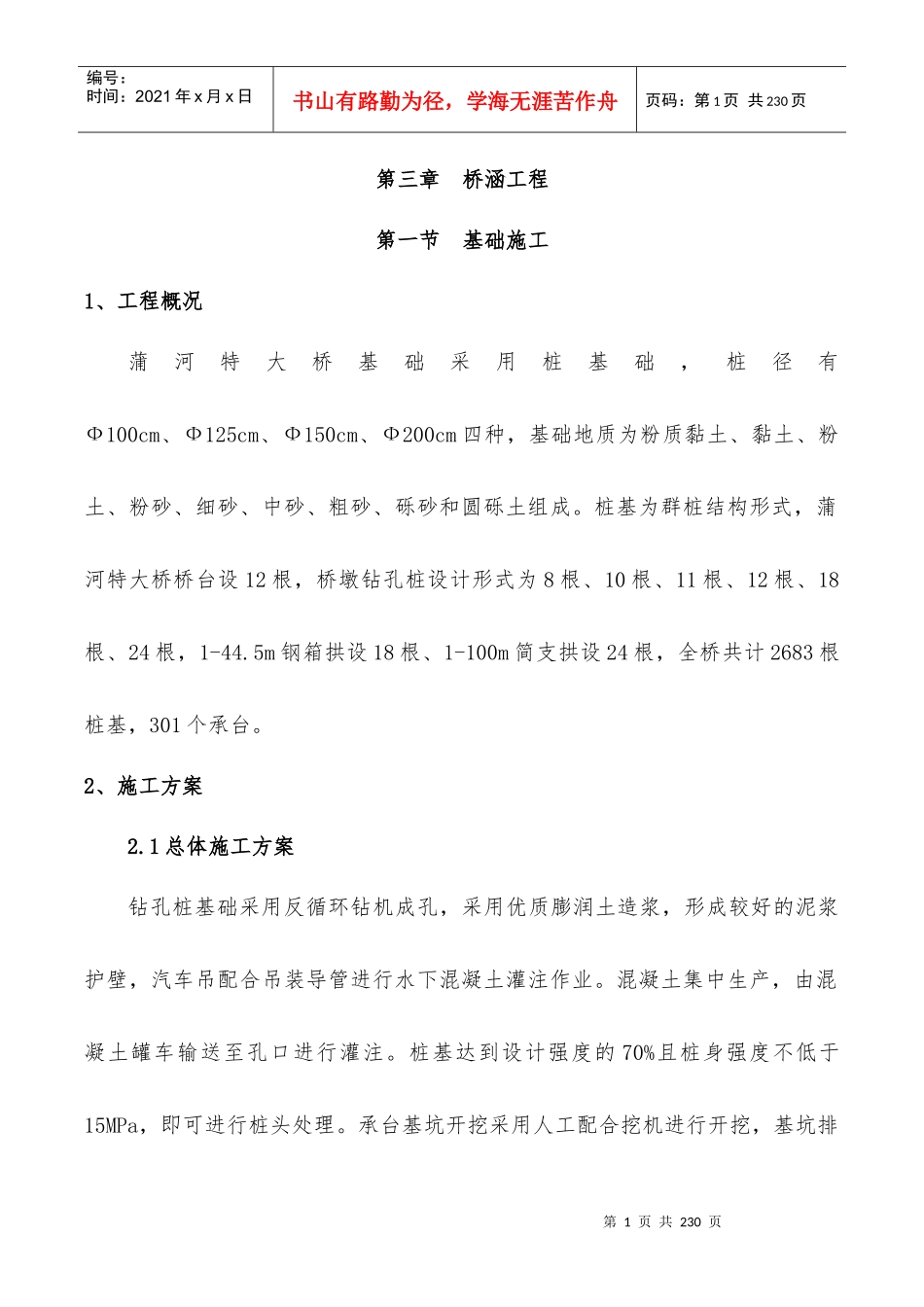

第1页共230页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共230页第三章桥涵工程第一节基础施工1、工程概况蒲河特大桥基础采用桩基础,桩径有Ф100cm、Ф125cm、Ф150cm、Ф200cm四种,基础地质为粉质黏土、黏土、粉土、粉砂、细砂、中砂、粗砂、砾砂和圆砾土组成
桩基为群桩结构形式,蒲河特大桥桥台设12根,桥墩钻孔桩设计形式为8根、10根、11根、12根、18根、24根,1-44
5m钢箱拱设18根、1-100m简支拱设24根,全桥共计2683根桩基,301个承台
2、施工方案2
1总体施工方案钻孔桩基础采用反循环钻机成孔,采用优质膨润土造浆,形成较好的泥浆护壁,汽车吊配合吊装导管进行水下混凝土灌注作业
混凝土集中生产,由混凝土罐车输送至孔口进行灌注
桩基达到设计强度的70%且桩身强度不低于15MPa,即可进行桩头处理

承台基坑开挖采用人工配合挖机进行开挖,基坑排第2页共230页第1页共230页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共230页水采用汇井法排水,基底挖至接近设计标高时,保留10-20cm厚一层,剩余部分采用人工开挖至设计标高
使用空压机将桩头凿除至设计标高后进行第三方桩基检测,检测合格后浇筑承台混凝土垫层,绑扎钢筋,立模浇筑混凝土

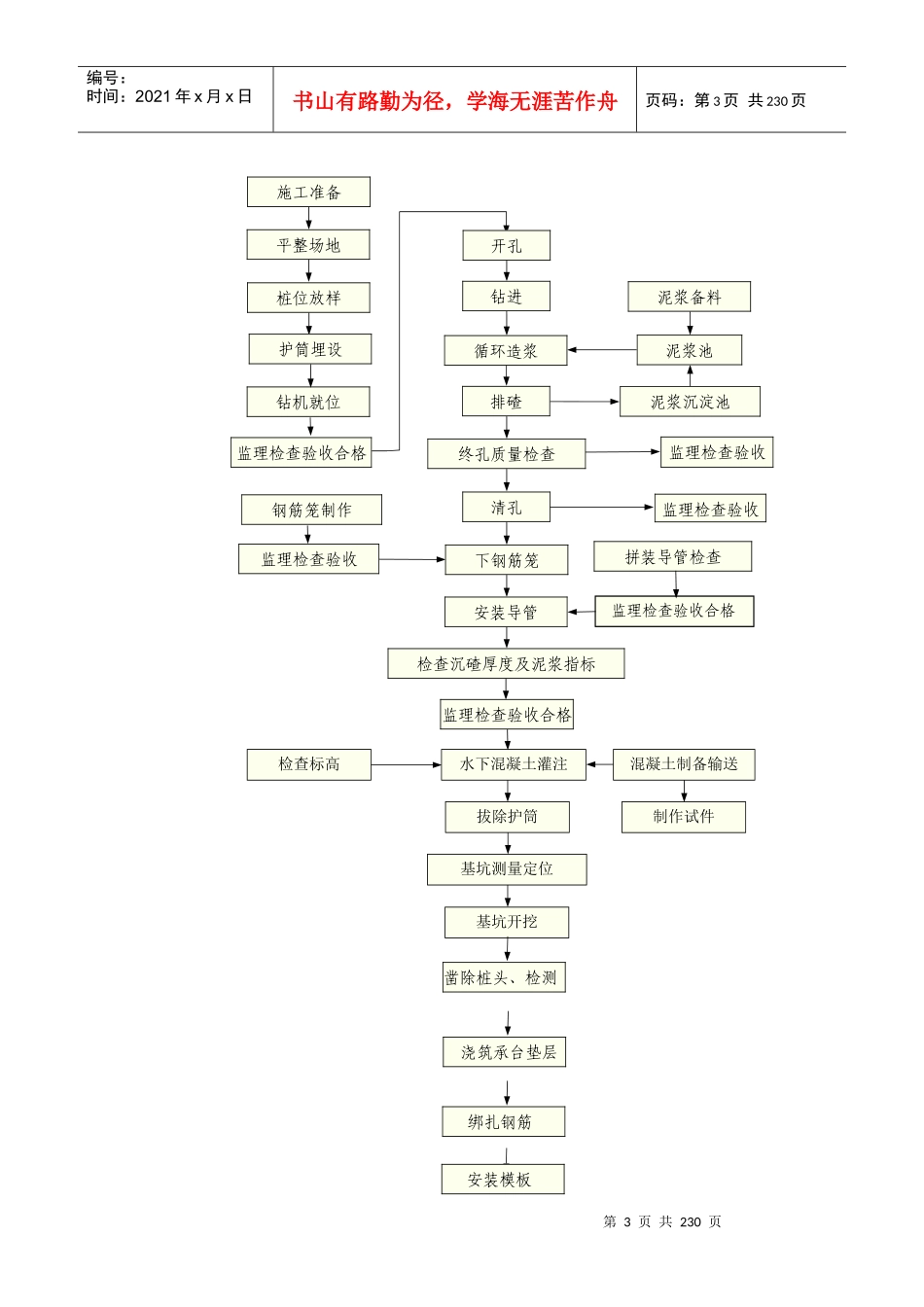

2施工工艺基础施工工艺流程见下图:第3页共230页第2页共230页水下混凝土灌注拔除护筒基坑测量定位基坑开挖混凝土制备输送检查标高制作试件监理检查验收合格编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共230页泥浆备料泥浆池终孔质量检查清孔下钢筋笼安装导管检查沉碴厚度及泥浆指标泥浆沉淀池拼装导管检查监理检查验收施工准备平整场地桩位放样钻机就位监理检查验收合格开孔钻进循环造浆排碴护筒埋设钢筋笼制作监理检查验收合格监理检查验收监理检查
