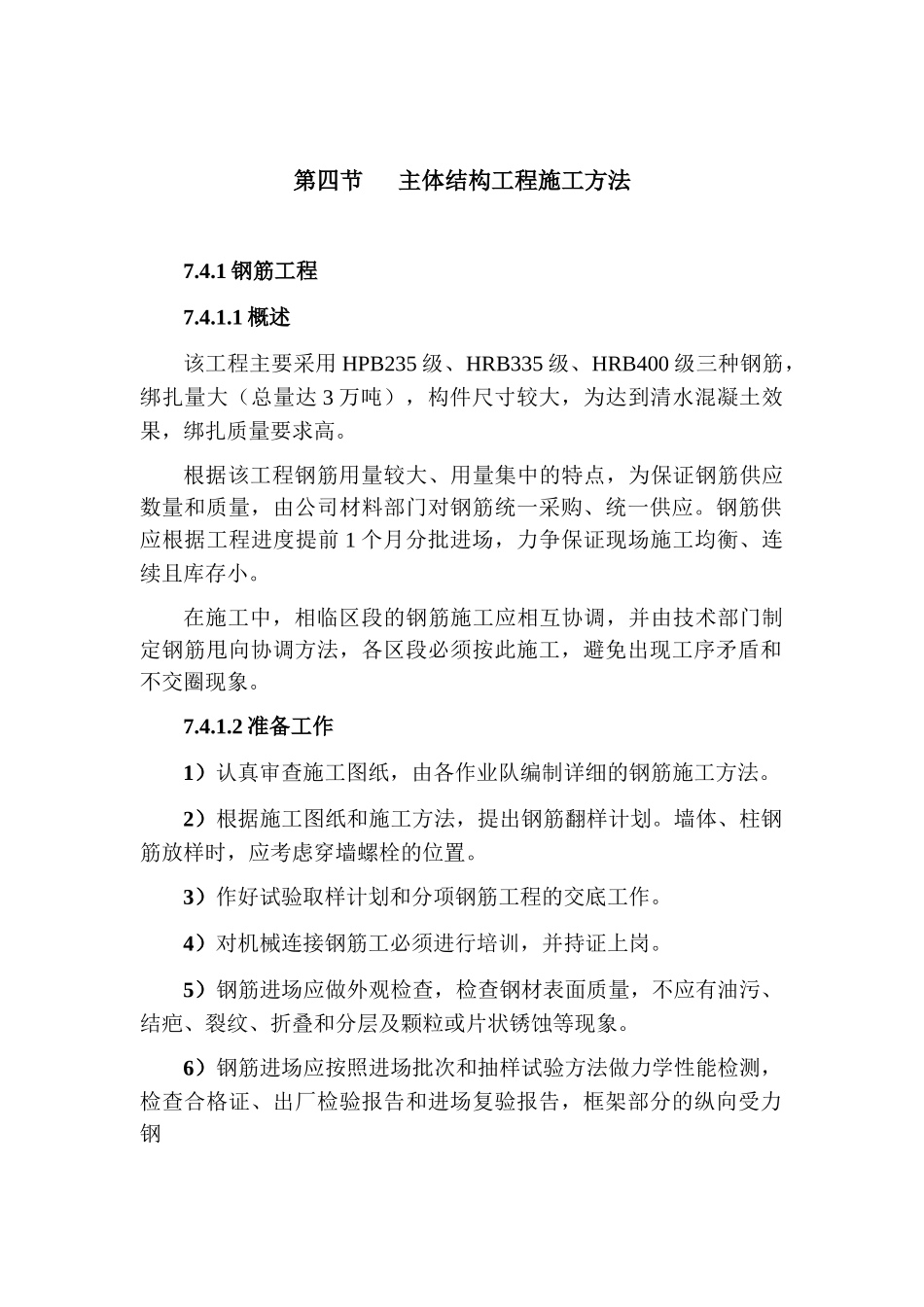

第四节主体结构工程施工方法7
1钢筋工程7
1概述该工程主要采用HPB235级、HRB335级、HRB400级三种钢筋,绑扎量大(总量达3万吨),构件尺寸较大,为达到清水混凝土效果,绑扎质量要求高
根据该工程钢筋用量较大、用量集中的特点,为保证钢筋供应数量和质量,由公司材料部门对钢筋统一采购、统一供应
钢筋供应根据工程进度提前1个月分批进场,力争保证现场施工均衡、连续且库存小
在施工中,相临区段的钢筋施工应相互协调,并由技术部门制定钢筋甩向协调方法,各区段必须按此施工,避免出现工序矛盾和不交圈现象
2准备工作1)认真审查施工图纸,由各作业队编制详细的钢筋施工方法
2)根据施工图纸和施工方法,提出钢筋翻样计划
墙体、柱钢筋放样时,应考虑穿墙螺栓的位置
3)作好试验取样计划和分项钢筋工程的交底工作
4)对机械连接钢筋工必须进行培训,并持证上岗
5)钢筋进场应做外观检查,检查钢材表面质量,不应有油污、结疤、裂纹、折叠和分层及颗粒或片状锈蚀等现象
6)钢筋进场应按照进场批次和抽样试验方法做力学性能检测,检查合格证、出厂检验报告和进场复验报告,框架部分的纵向受力钢筋的强度应满足设计要求,当设计无要求时,对一、二级抗震等级,强度实测值应满足:钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1
25,钢筋的屈服强度实测值与强度标准值的比值不应大于1
发现钢筋力学性能不良时,应对该批钢筋进行化学性能成分检验或其他专项检验

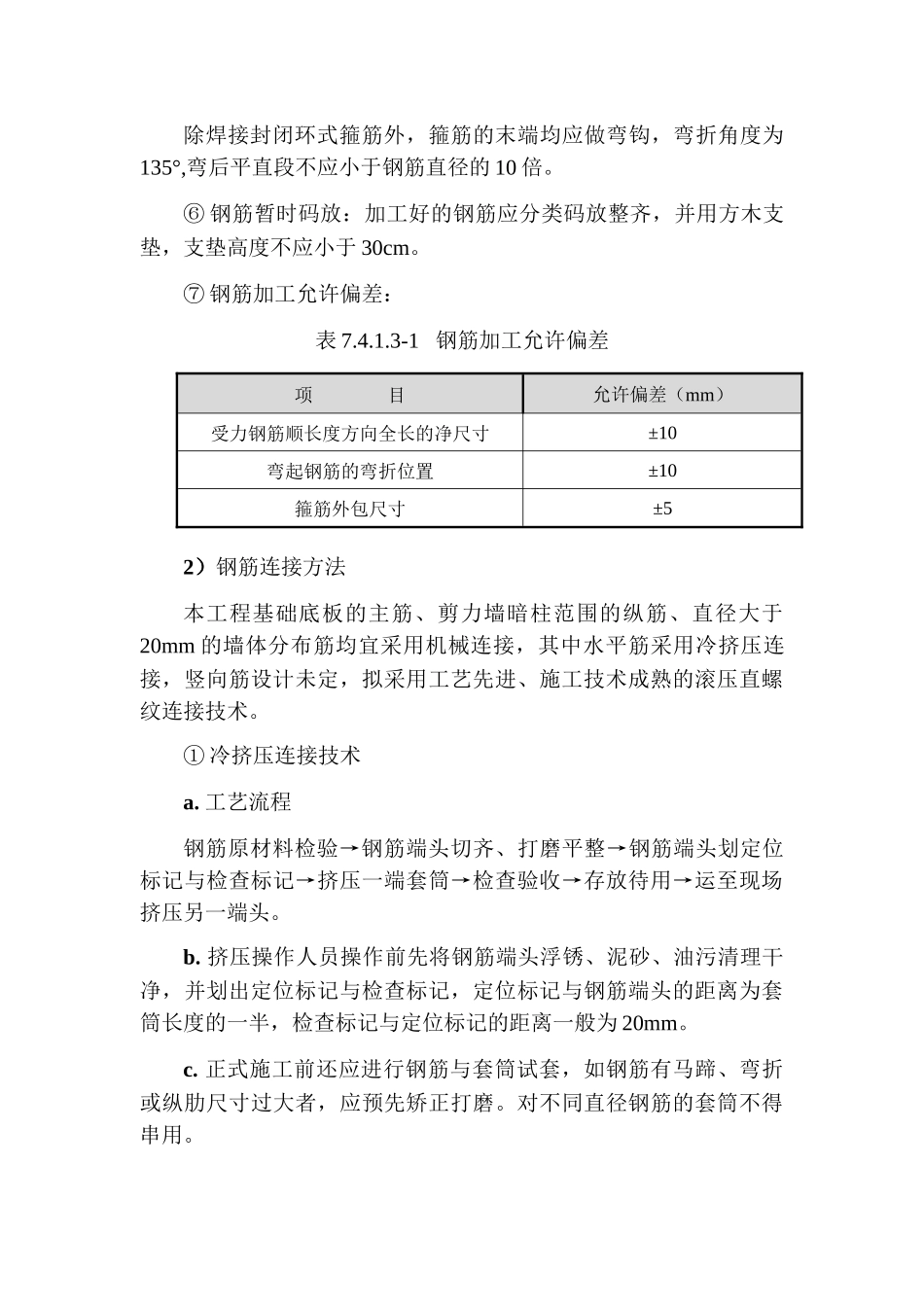

3钢筋工程施工工艺1)钢筋加工①工艺流程钢筋除锈→钢筋调直→钢筋切断→钢筋加工成形→码放
②钢筋除锈:钢筋生锈或粘上油泥等污物,要用钢丝刷进行人工除锈、去污
在除锈过程中,如发现锈斑现象严重并已损伤钢筋截面,或除锈后发现钢筋表面有严重的麻坑、斑点、伤蚀截面时,禁止使用
③钢筋调直:HPB235级钢筋采用冷拉方法进行调直,冷拉率控制
