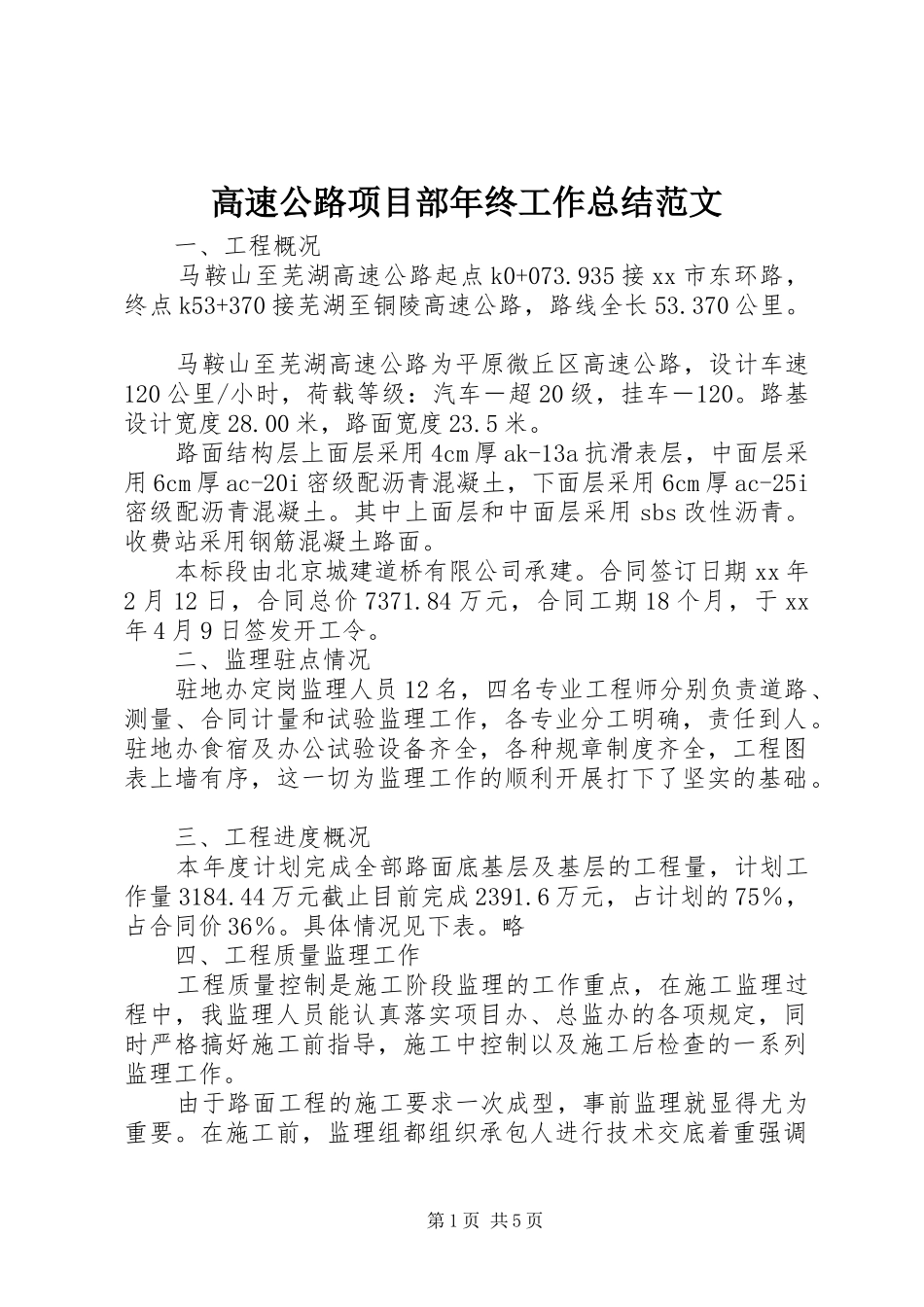

高速公路项目部年终工作总结范文一、工程概况马鞍山至芜湖高速公路起点k0+073
935接xx市东环路,终点k53+370接芜湖至铜陵高速公路,路线全长53
马鞍山至芜湖高速公路为平原微丘区高速公路,设计车速120公里/小时,荷载等级:汽车-超20级,挂车-120
路基设计宽度28
00米,路面宽度23
路面结构层上面层采用4cm厚ak-13a抗滑表层,中面层采用6cm厚ac-20i密级配沥青混凝土,下面层采用6cm厚ac-25i密级配沥青混凝土
其中上面层和中面层采用sbs改性沥青
收费站采用钢筋混凝土路面
本标段由北京城建道桥有限公司承建
合同签订日期xx年2月12日,合同总价7371
84万元,合同工期18个月,于xx年4月9日签发开工令
二、监理驻点情况驻地办定岗监理人员12名,四名专业工程师分别负责道路、测量、合同计量和试验监理工作,各专业分工明确,责任到人
驻地办食宿及办公试验设备齐全,各种规章制度齐全,工程图表上墙有序,这一切为监理工作的顺利开展打下了坚实的基础
三、工程进度概况本年度计划完成全部路面底基层及基层的工程量,计划工作量3184
44万元截止目前完成2391
6万元,占计划的75%,占合同价36%
具体情况见下表
略四、工程质量监理工作工程质量控制是施工阶段监理的工作重点,在施工监理过程中,我监理人员能认真落实项目办、总监办的各项规定,同时严格搞好施工前指导,施工中控制以及施工后检查的一系列监理工作
由于路面工程的施工要求一次成型,事前监理就显得尤为重要
在施工前,监理组都组织承包人进行技术交底着重强调第1页共5页施工过程中的重点合关键工序,严格要求承包人按照开工报告的要求逐条落实,然后进行试验段铺筑,收集数据认真总结以便指导后续的规模施工
在施工过程中,监理组通过加强巡视、旁站、测量、试验等手段对路面工程进行全过程、全方位的监理
