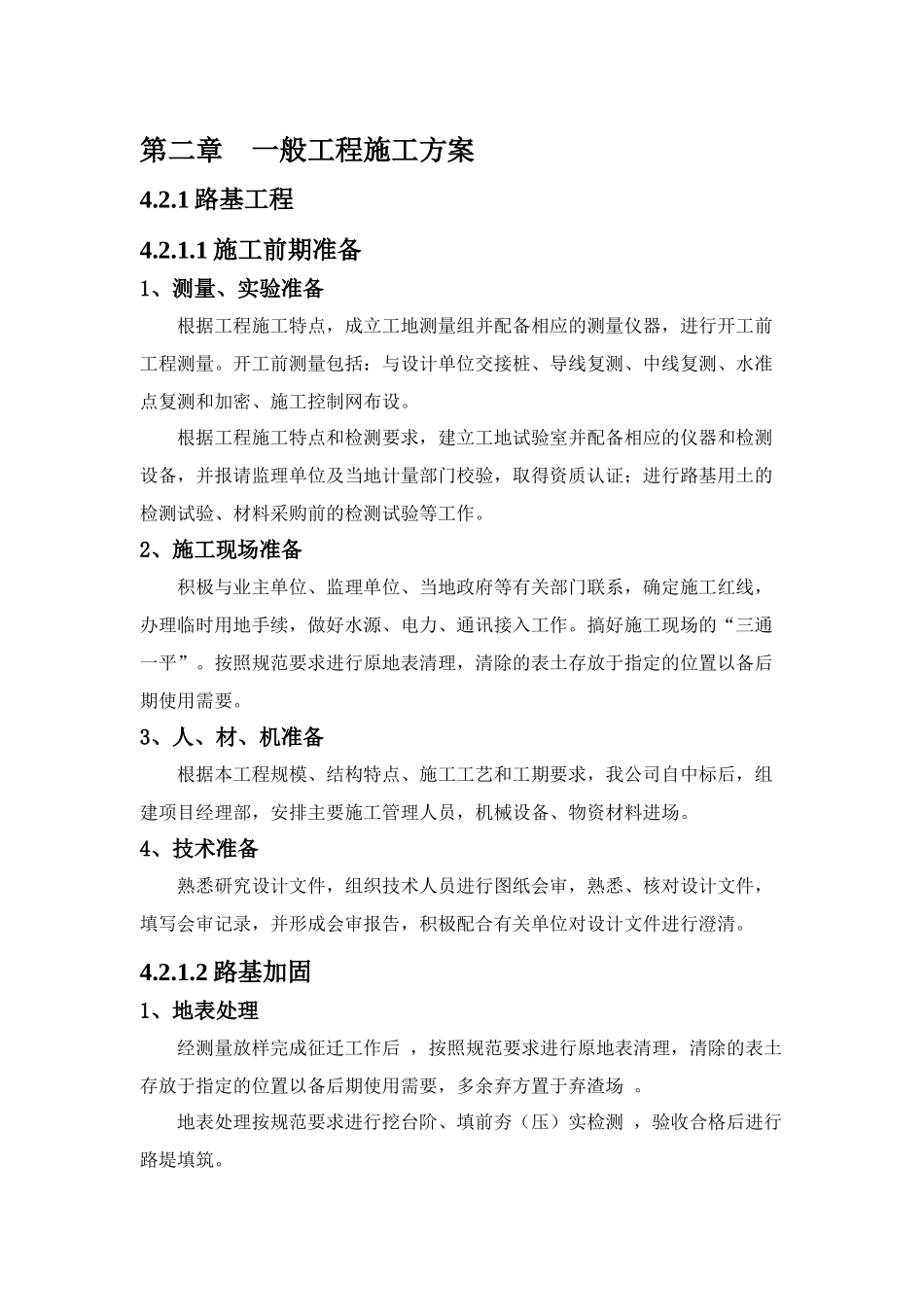

第二章一般工程施工方案4
1路基工程4
1施工前期准备1、测量、实验准备根据工程施工特点,成立工地测量组并配备相应的测量仪器,进行开工前工程测量
开工前测量包括:与设计单位交接桩、导线复测、中线复测、水准点复测和加密、施工控制网布设
根据工程施工特点和检测要求,建立工地试验室并配备相应的仪器和检测设备,并报请监理单位及当地计量部门校验,取得资质认证;进行路基用土的检测试验、材料采购前的检测试验等工作
2、施工现场准备积极与业主单位、监理单位、当地政府等有关部门联系,确定施工红线,办理临时用地手续,做好水源、电力、通讯接入工作
搞好施工现场的“三通一平”
按照规范要求进行原地表清理,清除的表土存放于指定的位置以备后期使用需要
3、人、材、机准备根据本工程规模、结构特点、施工工艺和工期要求,我公司自中标后,组建项目经理部,安排主要施工管理人员,机械设备、物资材料进场
4、技术准备熟悉研究设计文件,组织技术人员进行图纸会审,熟悉、核对设计文件,填写会审记录,并形成会审报告,积极配合有关单位对设计文件进行澄清
2路基加固1、地表处理经测量放样完成征迁工作后,按照规范要求进行原地表清理,清除的表土存放于指定的位置以备后期使用需要,多余弃方置于弃渣场
地表处理按规范要求进行挖台阶、填前夯(压)实检测,验收合格后进行路堤填筑
2、强夯施工(1)施工方法强夯处理采用强夯机,强夯施工前应清理平整施工场地,在处治地段内划出纵向长lOm路段作试夯场地,试夯应从路中线处的夯点向两侧逐次推进,各夯点的单击与累计夯深标示在大样图的相应夯点上,通过试夯确定每一遍夯击的落锤高度、平均夯坑深度、单点夯击次数、满夯的落距等施工参数,由现场试夯所得夯击次数与夯沉量关系曲线确定最佳夯击次数,同时满足最后两击的平均夯沉量不大10mm,夯坑周围不发生大的隆起

路堤每填筑至强夯设计面时,按规范要
