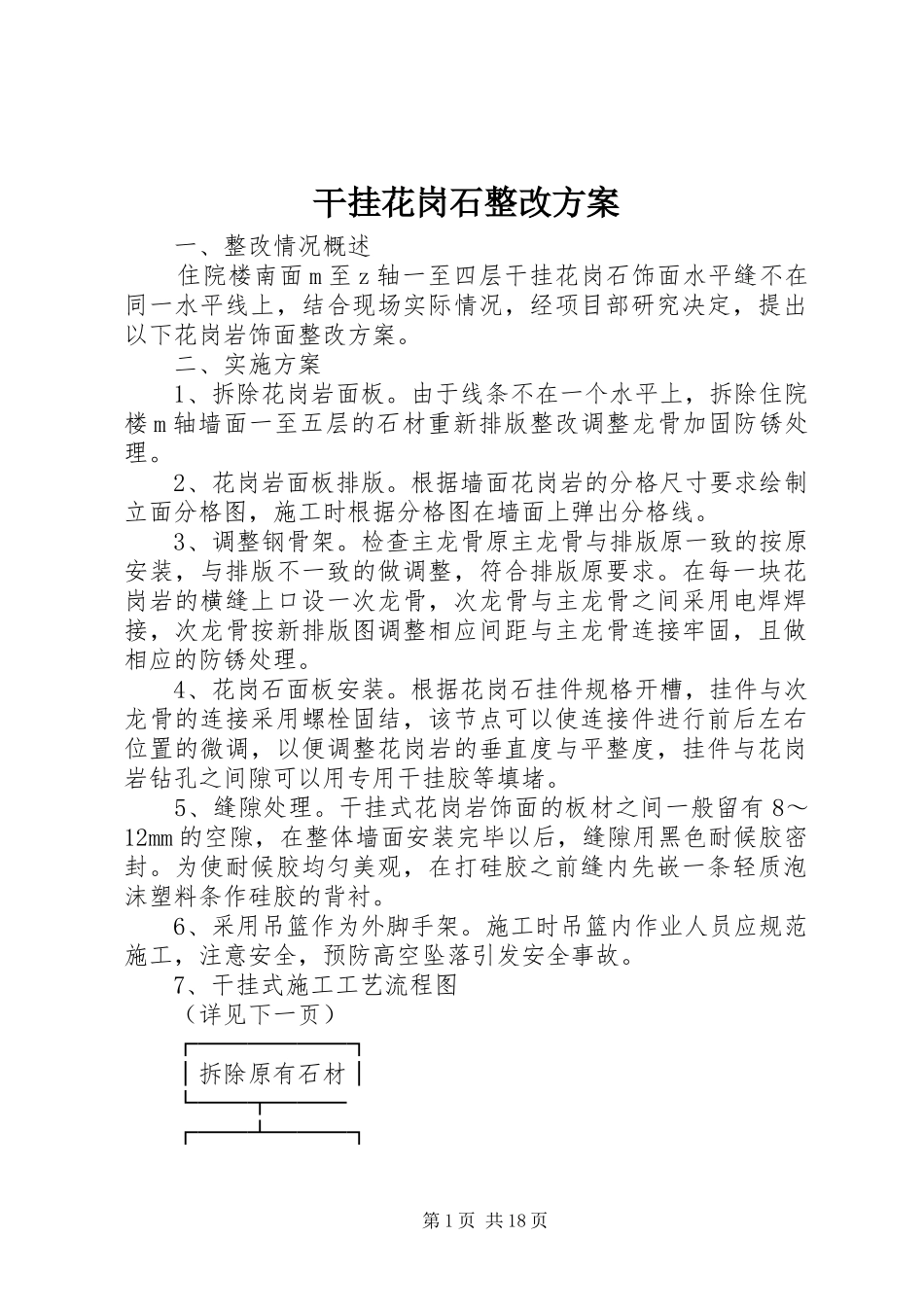

干挂花岗石整改方案一、整改情况概述住院楼南面m至z轴一至四层干挂花岗石饰面水平缝不在同一水平线上,结合现场实际情况,经项目部研究决定,提出以下花岗岩饰面整改方案
二、实施方案1、拆除花岗岩面板
由于线条不在一个水平上,拆除住院楼m轴墙面一至五层的石材重新排版整改调整龙骨加固防锈处理
2、花岗岩面板排版
根据墙面花岗岩的分格尺寸要求绘制立面分格图,施工时根据分格图在墙面上弹出分格线
3、调整钢骨架
检查主龙骨原主龙骨与排版原一致的按原安装,与排版不一致的做调整,符合排版原要求
在每一块花岗岩的横缝上口设一次龙骨,次龙骨与主龙骨之间采用电焊焊接,次龙骨按新排版图调整相应间距与主龙骨连接牢固,且做相应的防锈处理
4、花岗石面板安装
根据花岗石挂件规格开槽,挂件与次龙骨的连接采用螺栓固结,该节点可以使连接件进行前后左右位置的微调,以便调整花岗岩的垂直度与平整度,挂件与花岗岩钻孔之间隙可以用专用干挂胶等填堵
5、缝隙处理
干挂式花岗岩饰面的板材之间一般留有8~12mm的空隙,在整体墙面安装完毕以后,缝隙用黑色耐候胶密封
为使耐候胶均匀美观,在打硅胶之前缝内先嵌一条轻质泡沫塑料条作硅胶的背衬
6、采用吊篮作为外脚手架
施工时吊篮内作业人员应规范施工,注意安全,预防高空坠落引发安全事故

7、干挂式施工工艺流程图(详见下一页)┌──────┐│拆除原有石材│└──┬───┌──┴───┐第1页共18页┌────┐┌────┤弹线分格├←┤基层清理││└──┬───┘└────┘↓↓┌───┴──┐┌──┴───┐│石材下料加工├─┤主次龙骨加工│└───┬──┘└──┬───┘│↓│┌──┴───┐││安装主龙骨││└──┬───┘│↓│┌──┴───┐││安装次龙骨││└──┬───┘│↓│第2页共18页┌──┴───┐└───→┤底批石材就位│└──┬───┘↓┌────┴─────┐
