水稳方案[小编整理]第一篇:水稳方案人行道水稳层整改方案一、编制依据1、《金昌经济开发区2015年园区道路工程》施工图2、《城市道路路基工程施工及验收规范》(cjj44-91)3、《城镇道路工程施工与质量规范》(cjj1-2008)二、工程概况金昌开发区2015年园区道路工程(四标段),西起已建长沙路(桩号k0+0
000),东至已建福州路(桩号k0+620),坐标长度为620米,道路规划红线24米
路面结构设计:机动车道上面层:细粒式沥青砼ac-13c,厚3
5cm,下面层:中粒式沥青砼ac-16c,厚4
5cm,基层:5%水泥稳定砂砾,厚22cm
人行道:面层:人行道板砖,厚6cm,找平层:1:3水泥砂浆,厚2
5cm,基层:5%水泥稳定砂砾厚15cm
三、具体整改措施1、对原来铺设的水稳层人工进行开挖成堆,在开挖过程对砂夹石粒径过大的进行挑选,符合设计及施工质量规范要求
2、水稳采用现场人工集中拌和,应根据设计配合比准确配料,拌和均匀
人工拌合时,拌和次数不小于3遍确保水稳混合料的均匀性
3、水稳铺设采用人工铺设,严格控制铺设厚度
养生采用现场经常洒水,使其保持潮湿状态,养生至少7天
四、质量要求:1、选用的砂砾土,颗粒级配符合级配要求
2、混合料拌和均匀,无明显粗细颗粒离析现象
3、抗压强度基层3-4mpa
4、表面平整密实,边线整齐,无松散

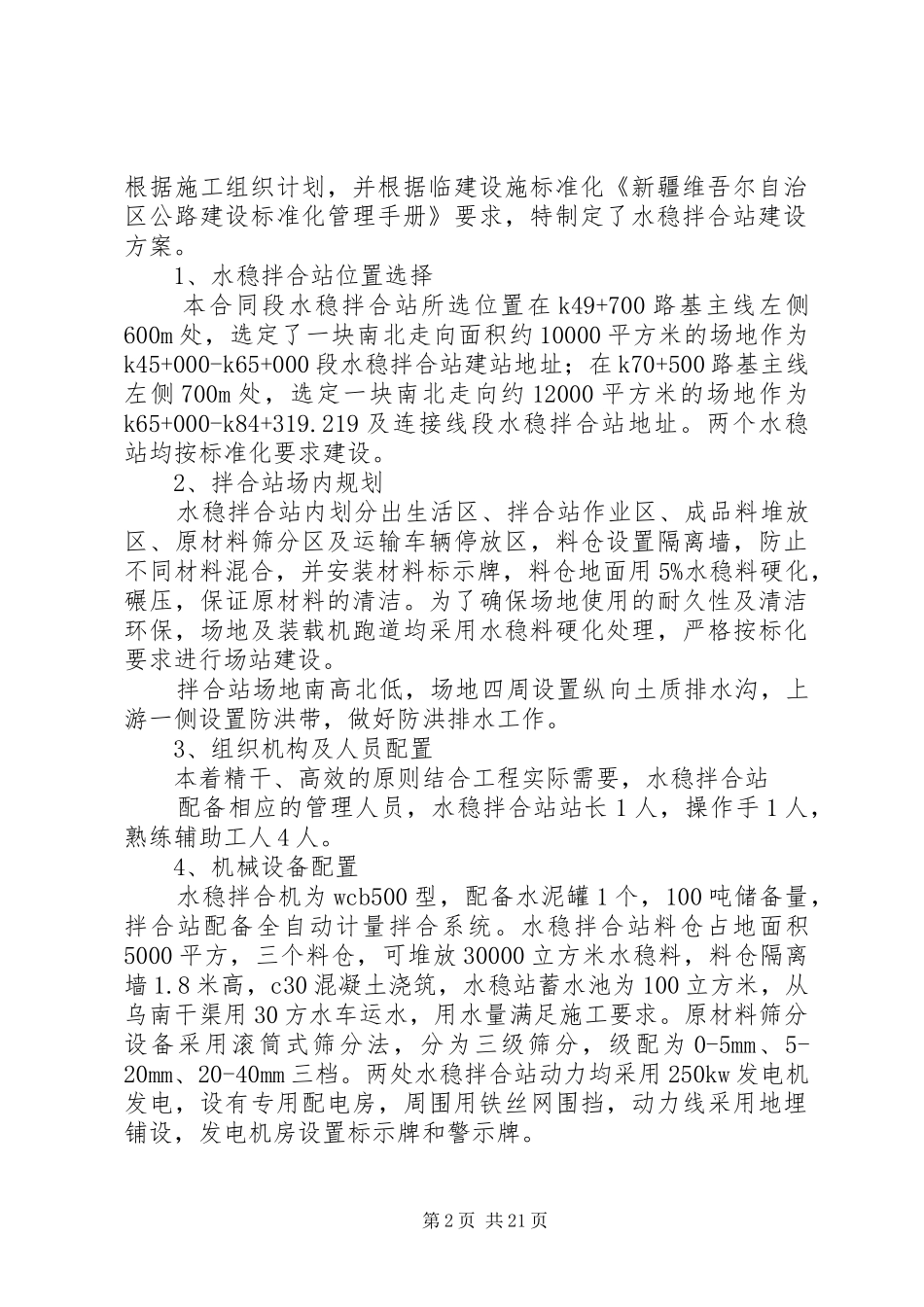

第二篇:水稳站建设方案博温二标水稳拌合站场站建设方案为确保水稳基层按时开工,提前做好充足准备,我项目部第1页共21页根据施工组织计划,并根据临建设施标准化《新疆维吾尔自治区公路建设标准化管理手册》要求,特制定了水稳拌合站建设方案

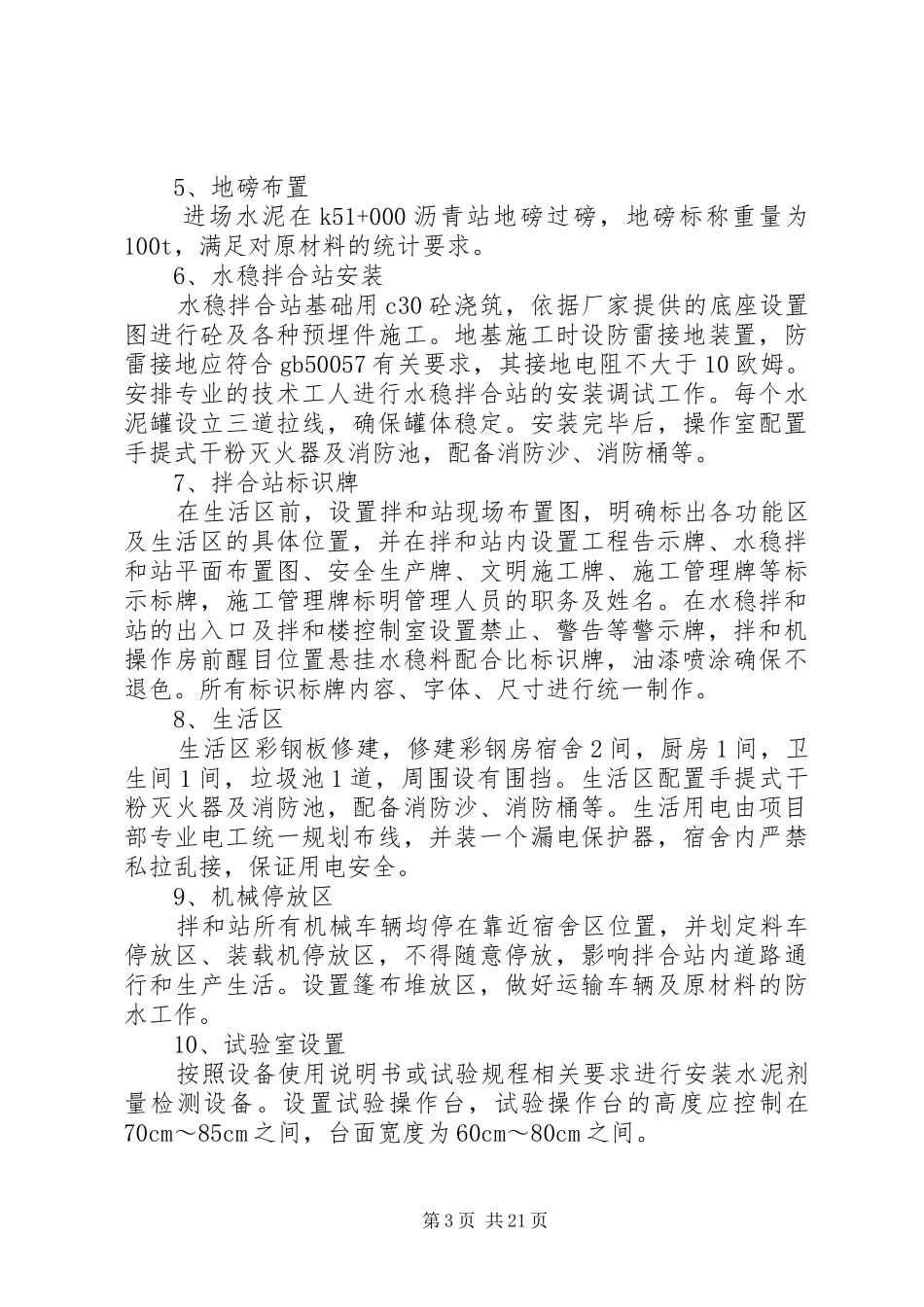

1、水稳拌合站位置选择本合同段水稳拌合站所选位置在k49+700路基主线左侧600m处,选定了一块南北走向面积约10000平方米的场地作为k45+000-k65+000段水稳拌合站建站地址;在k70+
