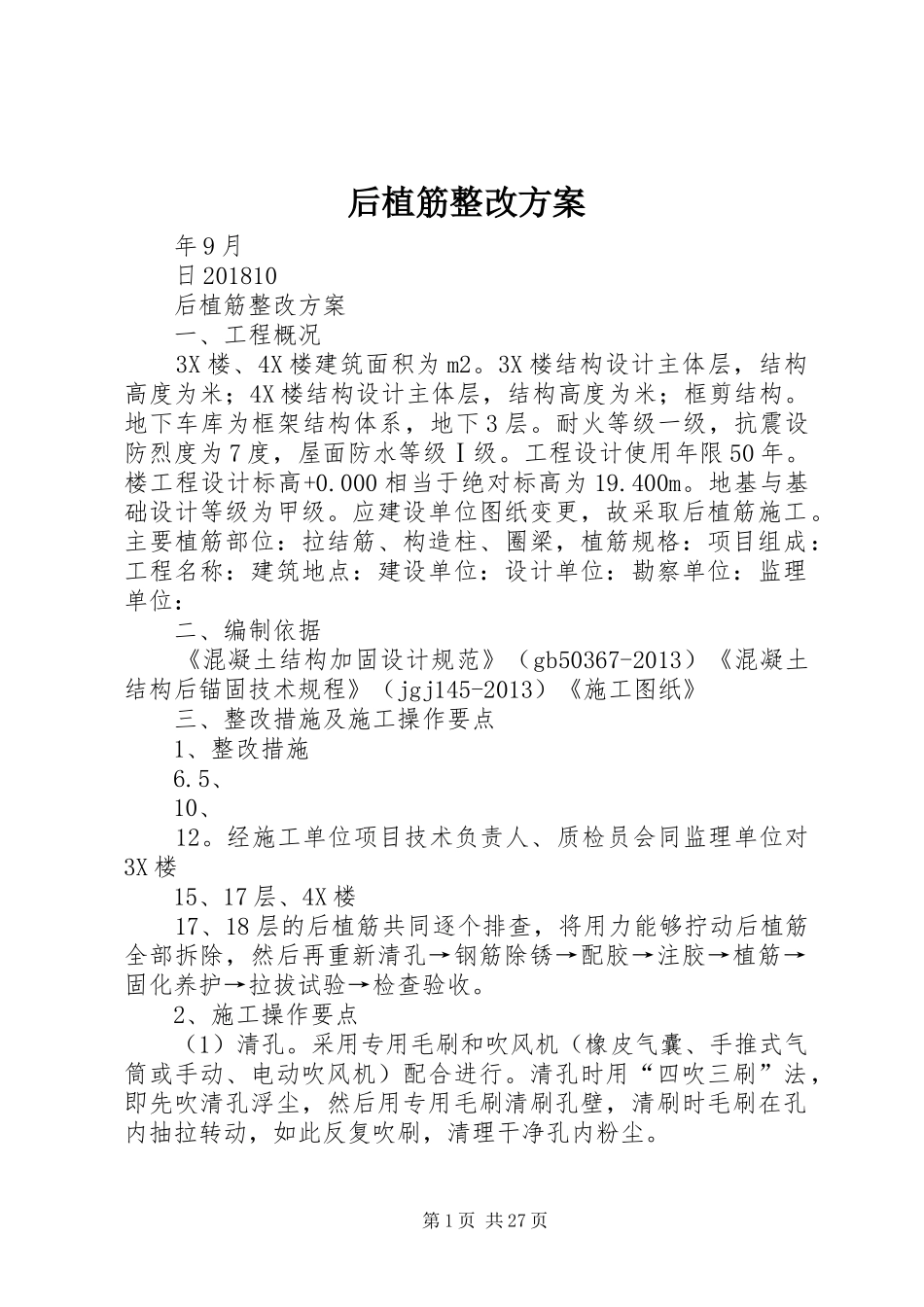

后植筋整改方案年9月日201810后植筋整改方案一、工程概况3X楼、4X楼建筑面积为m2
3X楼结构设计主体层,结构高度为米;4X楼结构设计主体层,结构高度为米;框剪结构
地下车库为框架结构体系,地下3层
耐火等级一级,抗震设防烈度为7度,屋面防水等级Ⅰ级
工程设计使用年限50年
楼工程设计标高+0
000相当于绝对标高为19
地基与基础设计等级为甲级
应建设单位图纸变更,故采取后植筋施工
主要植筋部位:拉结筋、构造柱、圈梁,植筋规格:项目组成:工程名称:建筑地点:建设单位:设计单位:勘察单位:监理单位:二、编制依据《混凝土结构加固设计规范》(gb50367-2013)《混凝土结构后锚固技术规程》(jgj145-2013)《施工图纸》三、整改措施及施工操作要点1、整改措施6
5、10、12
经施工单位项目技术负责人、质检员会同监理单位对3X楼15、17层、4X楼17、18层的后植筋共同逐个排查,将用力能够拧动后植筋全部拆除,然后再重新清孔→钢筋除锈→配胶→注胶→植筋→固化养护→拉拔试验→检查验收
2、施工操作要点(1)清孔
采用专用毛刷和吹风机(橡皮气囊、手推式气筒或手动、电动吹风机)配合进行
清孔时用“四吹三刷”法,即先吹清孔浮尘,然后用专用毛刷清刷孔壁,清刷时毛刷在孔内抽拉转动,如此反复吹刷,清理干净孔内粉尘
第1页共27页(2)钢筋除锈
对锚固筋端部用钢丝刷进行除锈,除锈的长度应大于锚固件的锚固长度
(3)配胶:配胶前要进行植筋准备工作的检查,保证钻孔、清孔工作已完成一个施工段,并已组织验收,做好隐蔽工程验收记录,同时拉结钢筋已准备就绪,达到植筋操作准备工作要求

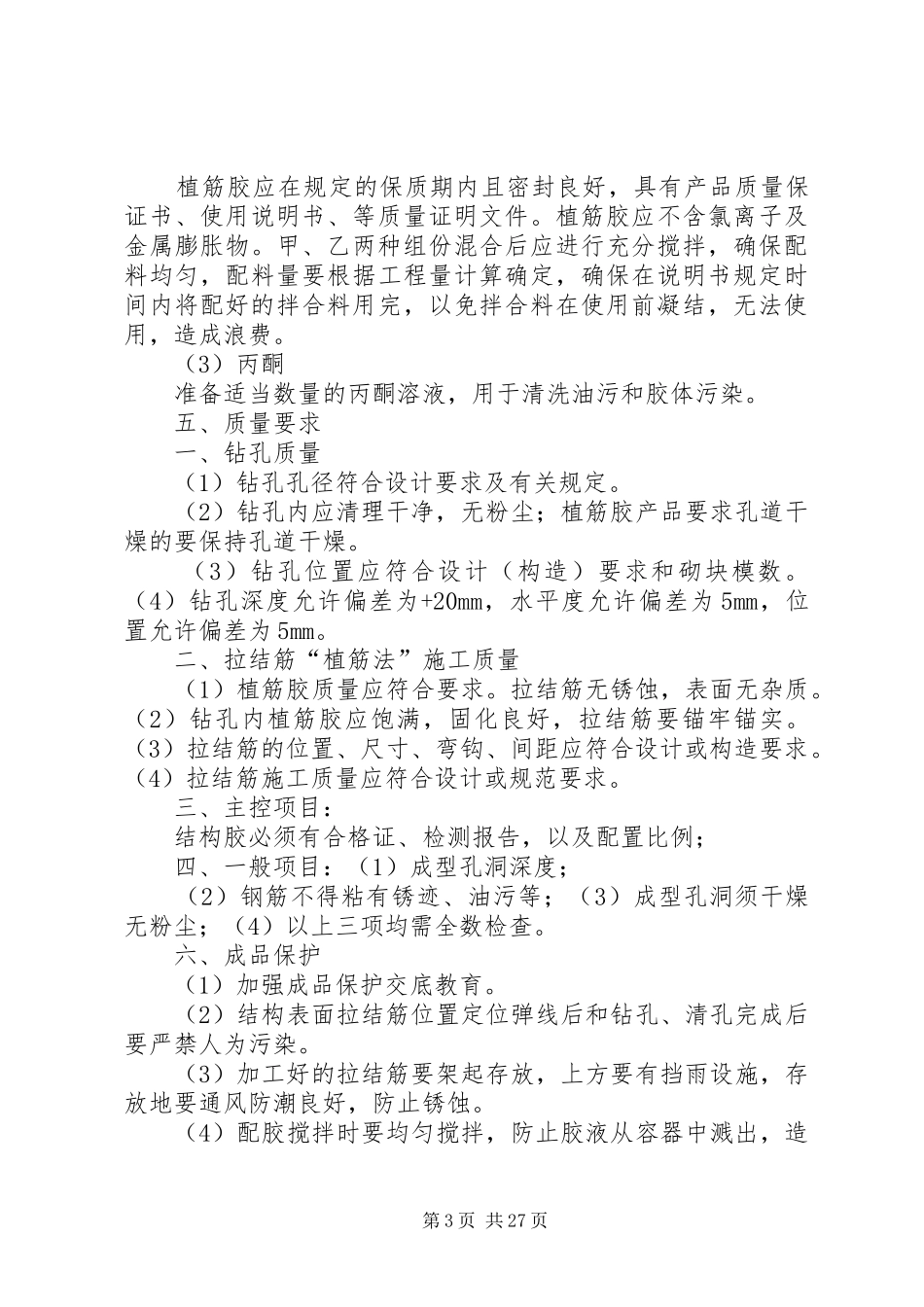

配胶应用精确的计量工具,如台秤等称,量器具应干净,配制用完毕后清洗干净,按所需用量提取甲乙组分,按100:2重量比拌和均匀,并按要求在30分钟内用完,以免时间过长粘胶变质影响施工和粘胶质量
