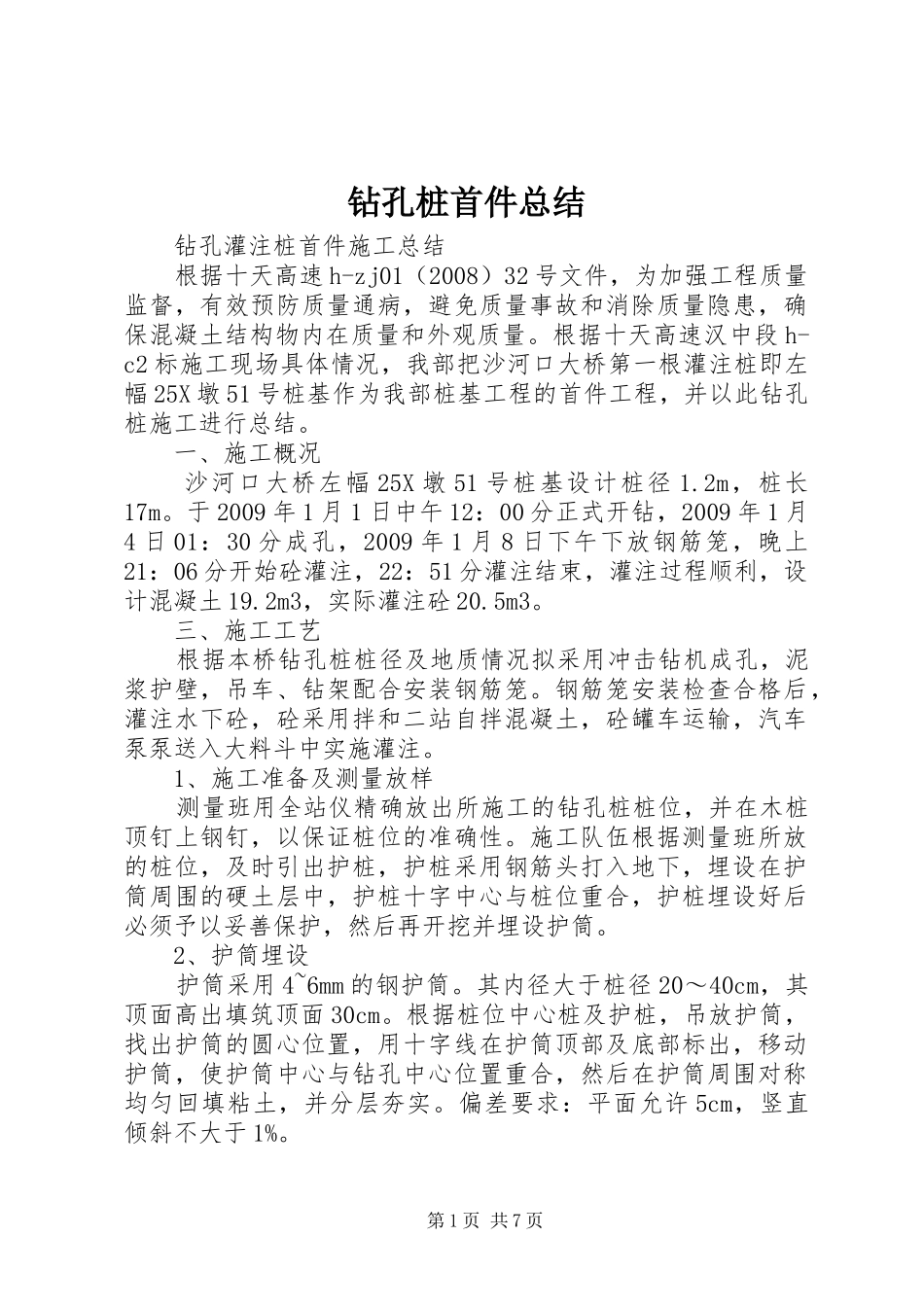

钻孔桩首件总结钻孔灌注桩首件施工总结根据十天高速h-zj01(2008)32号文件,为加强工程质量监督,有效预防质量通病,避免质量事故和消除质量隐患,确保混凝土结构物内在质量和外观质量
根据十天高速汉中段h-c2标施工现场具体情况,我部把沙河口大桥第一根灌注桩即左幅25X墩51号桩基作为我部桩基工程的首件工程,并以此钻孔桩施工进行总结
一、施工概况沙河口大桥左幅25X墩51号桩基设计桩径1
2m,桩长17m
于2009年1月1日中午12:00分正式开钻,2009年1月4日01:30分成孔,2009年1月8日下午下放钢筋笼,晚上21:06分开始砼灌注,22:51分灌注结束,灌注过程顺利,设计混凝土19
2m3,实际灌注砼20
三、施工工艺根据本桥钻孔桩桩径及地质情况拟采用冲击钻机成孔,泥浆护壁,吊车、钻架配合安装钢筋笼
钢筋笼安装检查合格后,灌注水下砼,砼采用拌和二站自拌混凝土,砼罐车运输,汽车泵泵送入大料斗中实施灌注
1、施工准备及测量放样测量班用全站仪精确放出所施工的钻孔桩桩位,并在木桩顶钉上钢钉,以保证桩位的准确性
施工队伍根据测量班所放的桩位,及时引出护桩,护桩采用钢筋头打入地下,埋设在护筒周围的硬土层中,护桩十字中心与桩位重合,护桩埋设好后必须予以妥善保护,然后再开挖并埋设护筒
2、护筒埋设护筒采用4~6mm的钢护筒
其内径大于桩径20~40cm,其顶面高出填筑顶面30cm
根据桩位中心桩及护桩,吊放护筒,找出护筒的圆心位置,用十字线在护筒顶部及底部标出,移动护筒,使护筒中心与钻孔中心位置重合,然后在护筒周围对称均匀回填粘土,并分层夯实
偏差要求:平面允许5cm,竖直倾斜不大于1%

第1页共7页3、钻机就位及钻进(1)钻孔准备在钻孔前应备足成孔用水、粘土、片石、碎石等必备材料,确保意外情况出现时,不致发生停工待料及其他事故的发生;备有处理施工故障的备用机具设
