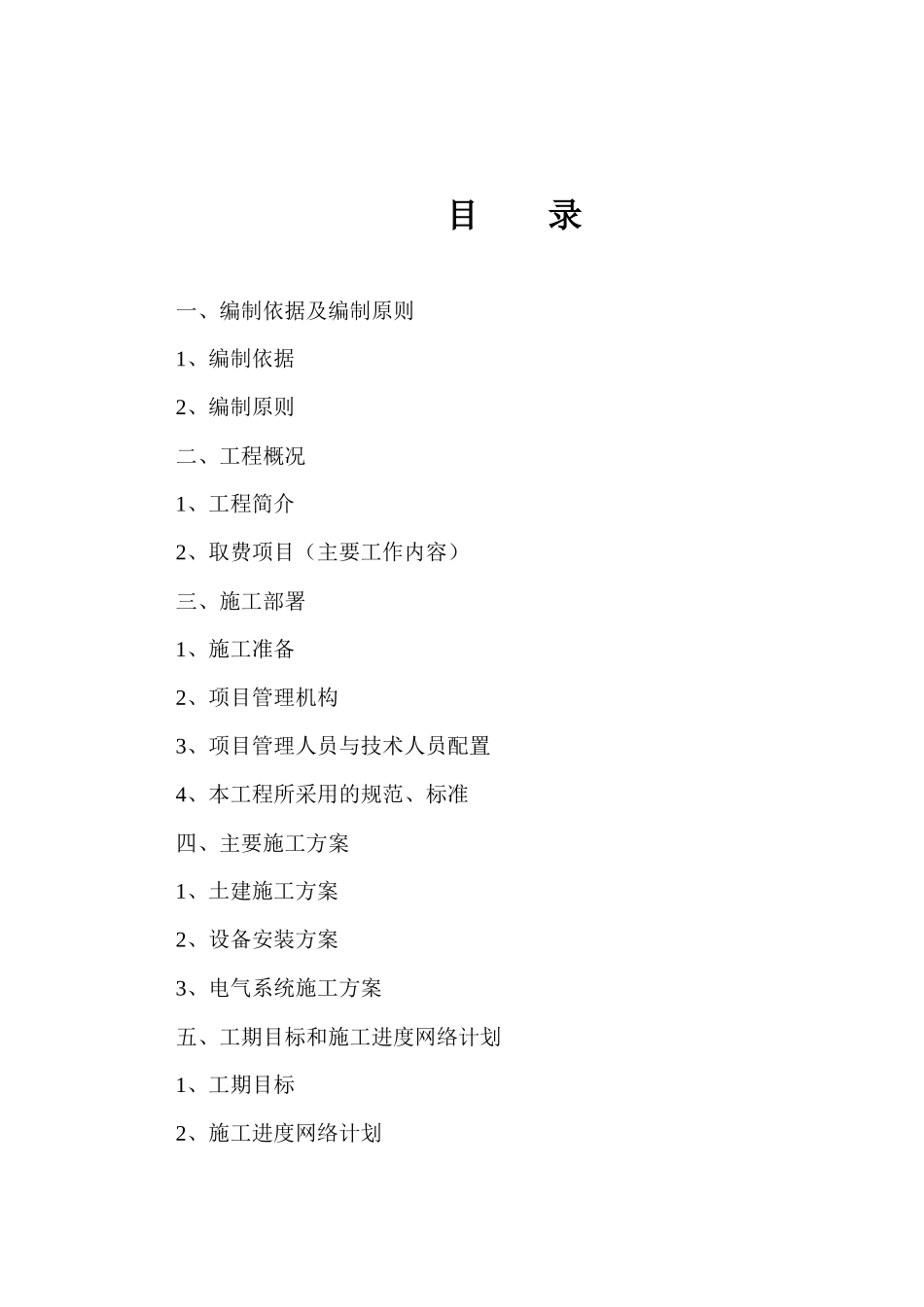

目录一、编制依据及编制原则1、编制依据2、编制原则二、工程概况1、工程简介2、取费项目(主要工作内容)三、施工部署1、施工准备2、项目管理机构3、项目管理人员与技术人员配置4、本工程所采用的规范、标准四、主要施工方案1、土建施工方案2、设备安装方案3、电气系统施工方案五、工期目标和施工进度网络计划1、工期目标2、施工进度网络计划3、工期保证措施六、质量目标和质量保证措施1、质量目标2、施工现场质量保证体系3、质量保证措施七、施工机具投入计划八、劳动力组织及投入计划九、安全文明生产及保证措施1、安全施工技术措施2、文明施工保证措施3、环保技术措施4、雨季施工措施十、售后服务十一、同容量主体工程施工经历表十二、近五年质量回访记录十三、近三年质量安全事故记录山东淄博博港型材有限公司棒材工程施工组织设计一、编制依据及原则1、编制依据:1
1山东淄博博港型材有限公司棒材工程招标文件;1
2国家相关法律、法规;1
3同类工程施工经验
2、编制原则二、工程概况1、工程简介:本工程为山东淄博市博港型材有限公司棒材工程,建设地点在山东省淄博市博山区高新工业园淄博博港型材有限公司院内,建设规模为30万吨/年ф400棒材土建、安装、调试工程
2、主要工作内容(取费项目)序号名称内容一、土建部主厂房延伸(18+18)×54m新建露天跨19
5×252m主厂房抽柱换梁h=9m2根分变压器室改造新增泵房水池厂房内设备基础工程量不详二电气部分全数字直流传动装置8套安装调试电源盘1面安装调试PLC1套安装调试三设备安装中轧机列安装调试一台交流电机带两架ф400轧机2组,一台直流电机带壹架ф400轧机2组切头碎断剪1台精轧机列ф320平辊短应力轧机3套ф320平辊短应力轧机1套ф320平立可转换短应力轧机2套分段飞剪1台冷床69m×9m1台三、施工部署1、施工准备1
1施工前组织各级技术人员认真研究施工图纸
