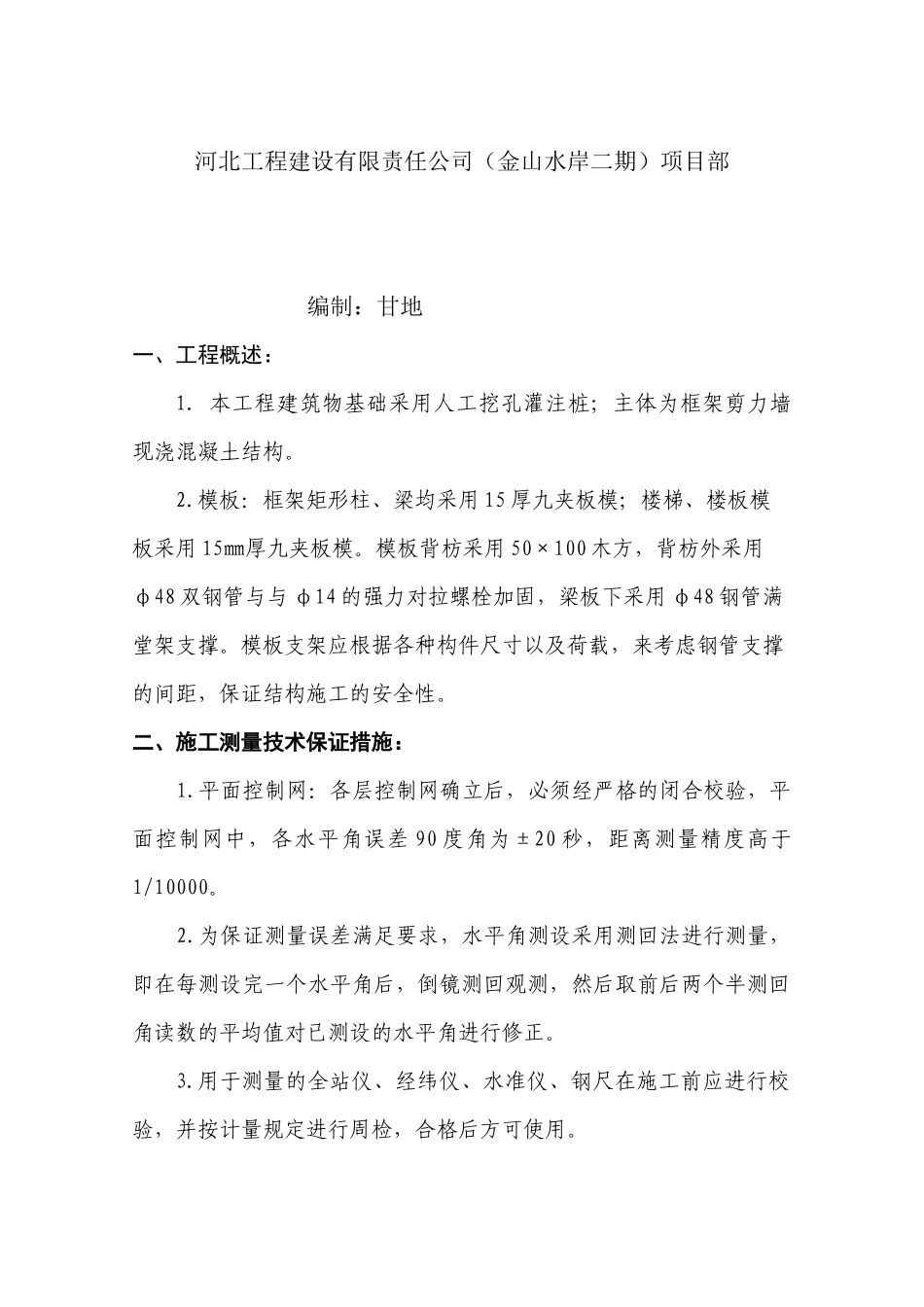

璧山粮站旧改二期工程(金山水岸二期)模板工程技术交底河北工程建设有限责任公司(金山水岸二期)项目部编制:甘地一、工程概述:1
本工程建筑物基础采用人工挖孔灌注桩;主体为框架剪力墙现浇混凝土结构
模板:框架矩形柱、梁均采用15厚九夹板模;楼梯、楼板模板采用15㎜厚九夹板模
模板背枋采用50×100木方,背枋外采用φ48双钢管与与φ14的强力对拉螺栓加固,梁板下采用φ48钢管满堂架支撑
模板支架应根据各种构件尺寸以及荷载,来考虑钢管支撑的间距,保证结构施工的安全性
二、施工测量技术保证措施:1
平面控制网:各层控制网确立后,必须经严格的闭合校验,平面控制网中,各水平角误差90度角为±20秒,距离测量精度高于1/10000
为保证测量误差满足要求,水平角测设采用测回法进行测量,即在每测设完一个水平角后,倒镜测回观测,然后取前后两个半测回角读数的平均值对已测设的水平角进行修正
用于测量的全站仪、经纬仪、水准仪、钢尺在施工前应进行校验,并按计量规定进行周检,合格后方可使用

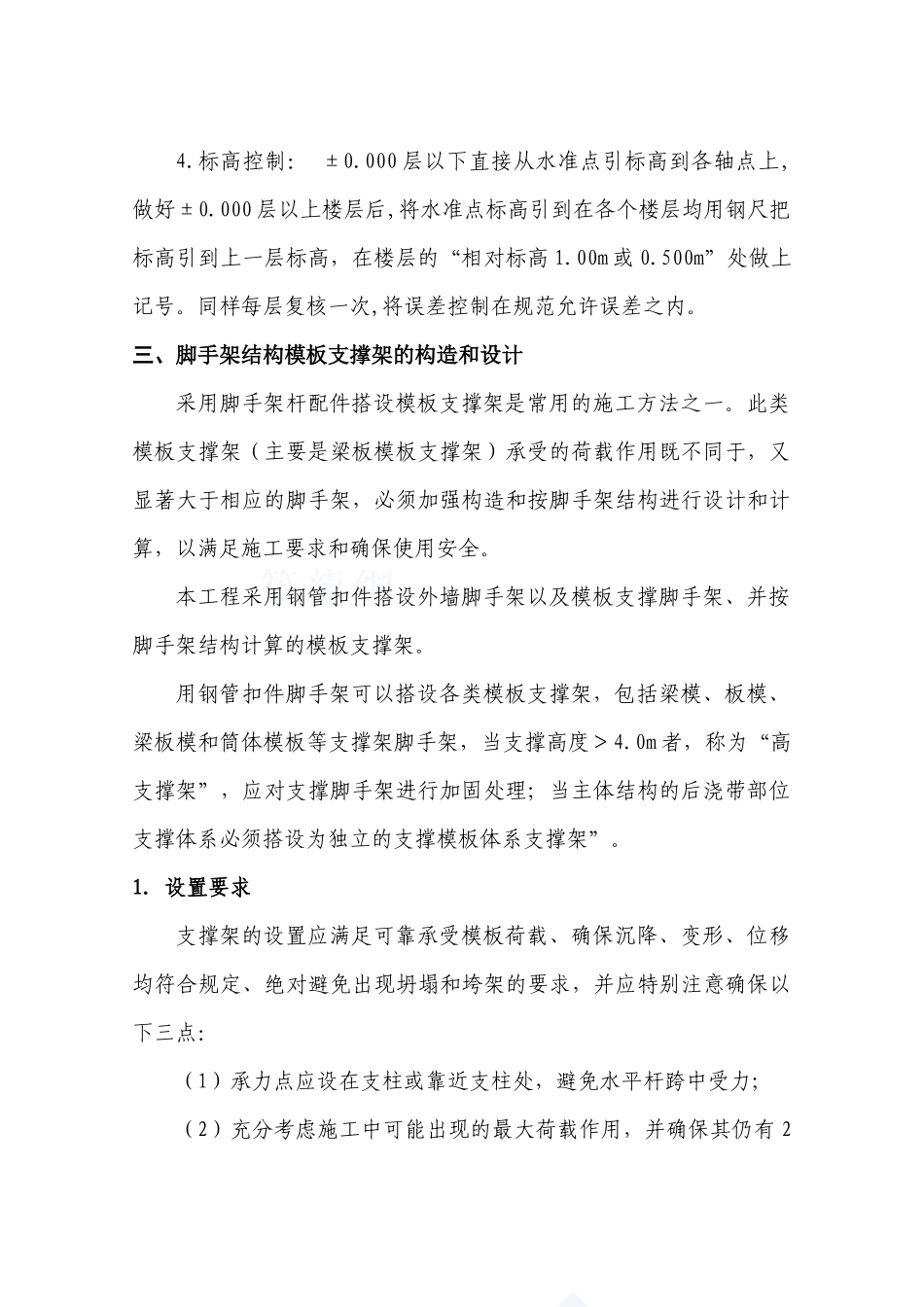

标高控制:±0
000层以下直接从水准点引标高到各轴点上,做好±0
000层以上楼层后,将水准点标高引到在各个楼层均用钢尺把标高引到上一层标高,在楼层的“相对标高1
500m”处做上记号
同样每层复核一次,将误差控制在规范允许误差之内
三、脚手架结构模板支撑架的构造和设计采用脚手架杆配件搭设模板支撑架是常用的施工方法之一
此类模板支撑架(主要是梁板模板支撑架)承受的荷载作用既不同于,又显著大于相应的脚手架,必须加强构造和按脚手架结构进行设计和计算,以满足施工要求和确保使用安全
本工程采用钢管扣件搭设外墙脚手架以及模板支撑脚手架、并按脚手架结构计算的模板支撑架
用钢管扣件脚手架可以搭设各类模板支撑架,包括梁模、板模、梁板模和筒体模板等支撑架脚手架,当支撑高度>4
0m者,称为“高支撑架”,
