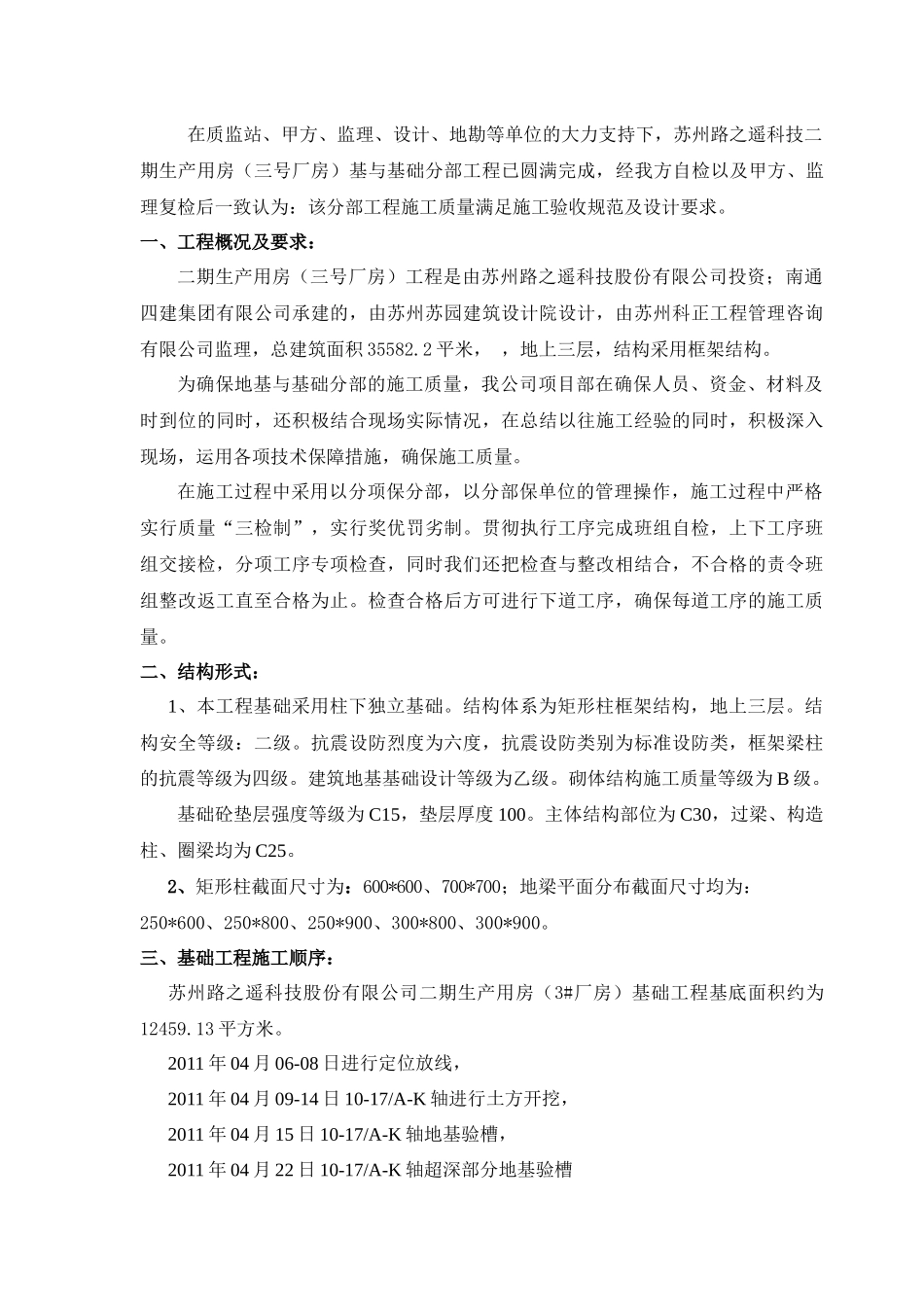

在质监站、甲方、监理、设计、地勘等单位的大力支持下,苏州路之遥科技二期生产用房(三号厂房)基与基础分部工程已圆满完成,经我方自检以及甲方、监理复检后一致认为:该分部工程施工质量满足施工验收规范及设计要求
一、工程概况及要求:二期生产用房(三号厂房)工程是由苏州路之遥科技股份有限公司投资;南通四建集团有限公司承建的,由苏州苏园建筑设计院设计,由苏州科正工程管理咨询有限公司监理,总建筑面积 35582
2 平米, ,地上三层,结构采用框架结构
为确保地基与基础分部的施工质量,我公司项目部在确保人员、资金、材料及时到位的同时,还积极结合现场实际情况,在总结以往施工经验的同时,积极深入现场,运用各项技术保障措施,确保施工质量
在施工过程中采用以分项保分部,以分部保单位的管理操作,施工过程中严格实行质量“三检制”,实行奖优罚劣制
贯彻执行工序完成班组自检,上下工序班组交接检,分项工序专项检查,同时我们还把检查与整改相结合,不合格的责令班组整改返工直至合格为止
检查合格后方可进行下道工序,确保每道工序的施工质量
二、结构形式:1、本工程基础采用柱下独立基础
结构体系为矩形柱框架结构,地上三层
结构安全等级:二级
抗震设防烈度为六度,抗震设防类别为标准设防类,框架梁柱的抗震等级为四级
建筑地基基础设计等级为乙级
砌体结构施工质量等级为 B 级
基础砼垫层强度等级为 C15,垫层厚度 100
主体结构部位为 C30,过梁、构造柱、圈梁均为 C25
2、矩形柱截面尺寸为:600*600、700*700;地梁平面分布截面尺寸均为:250*600、250*800、250*900、300*800、300*900
三、基础工程施工顺序:苏州路之遥科技股份有限公司二期生产用房(3#厂房)基础工程基底面积约为12459
13 平方米

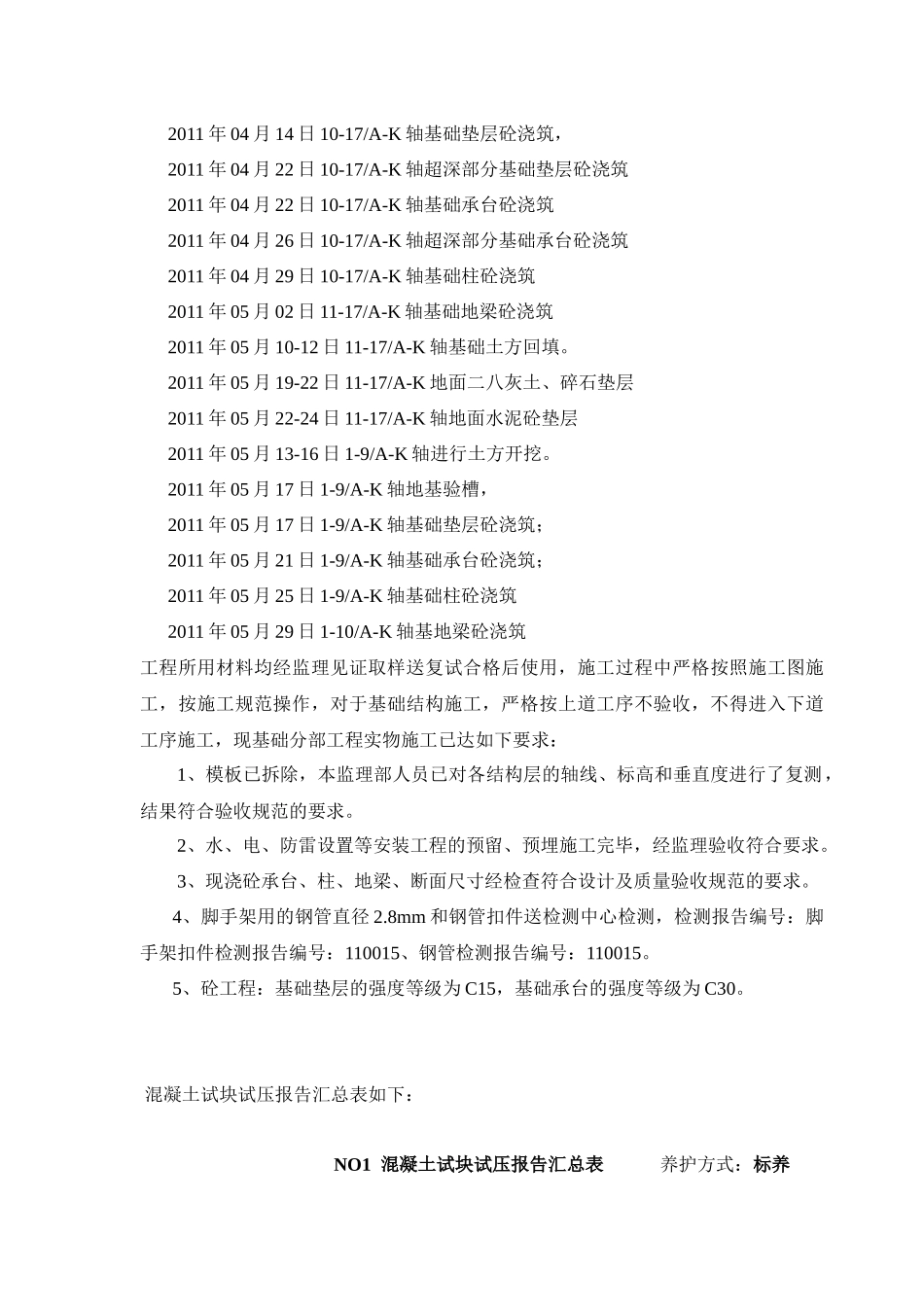

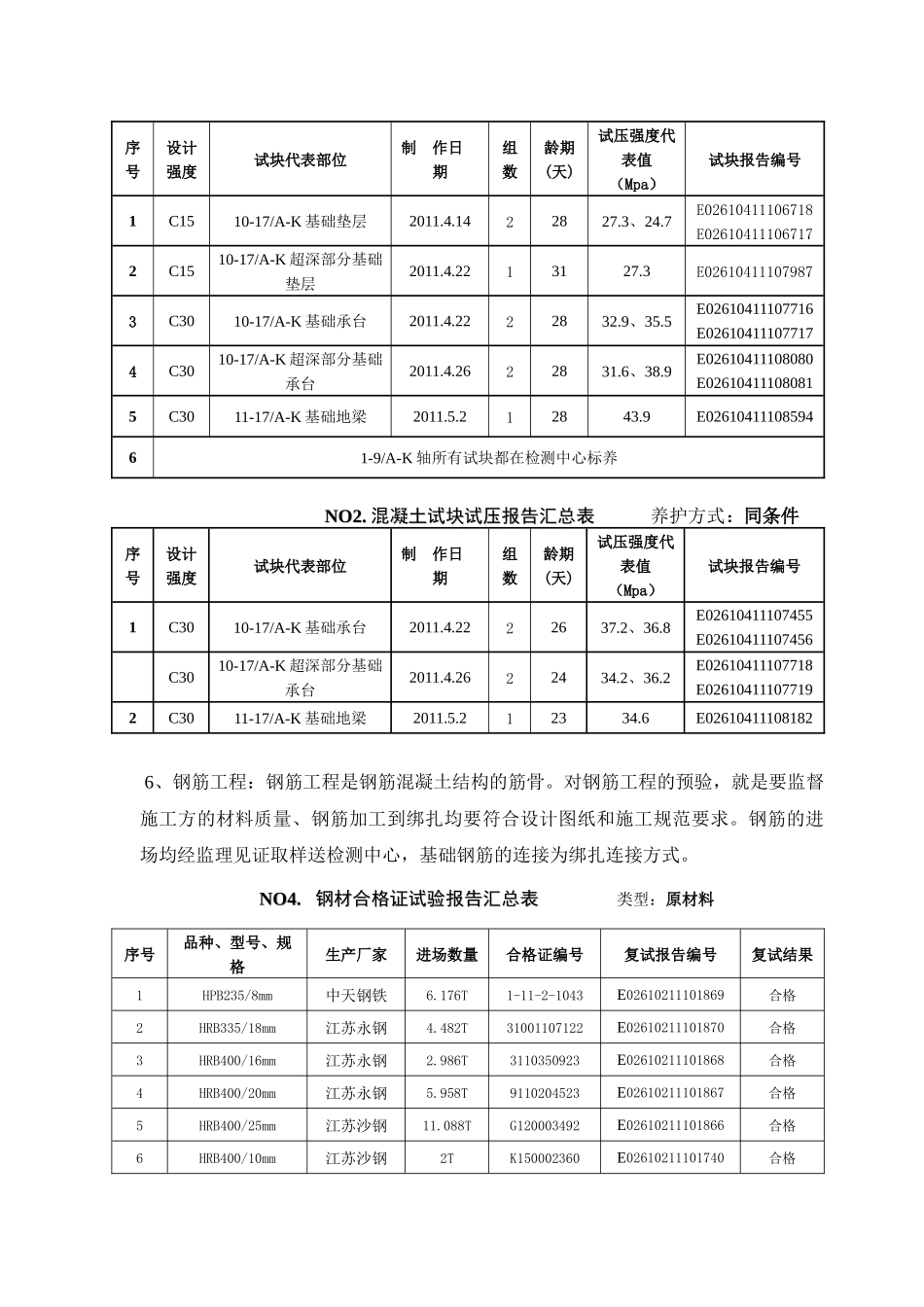

2011 年 04 月 06-08 日进行定位放线,2011 年
