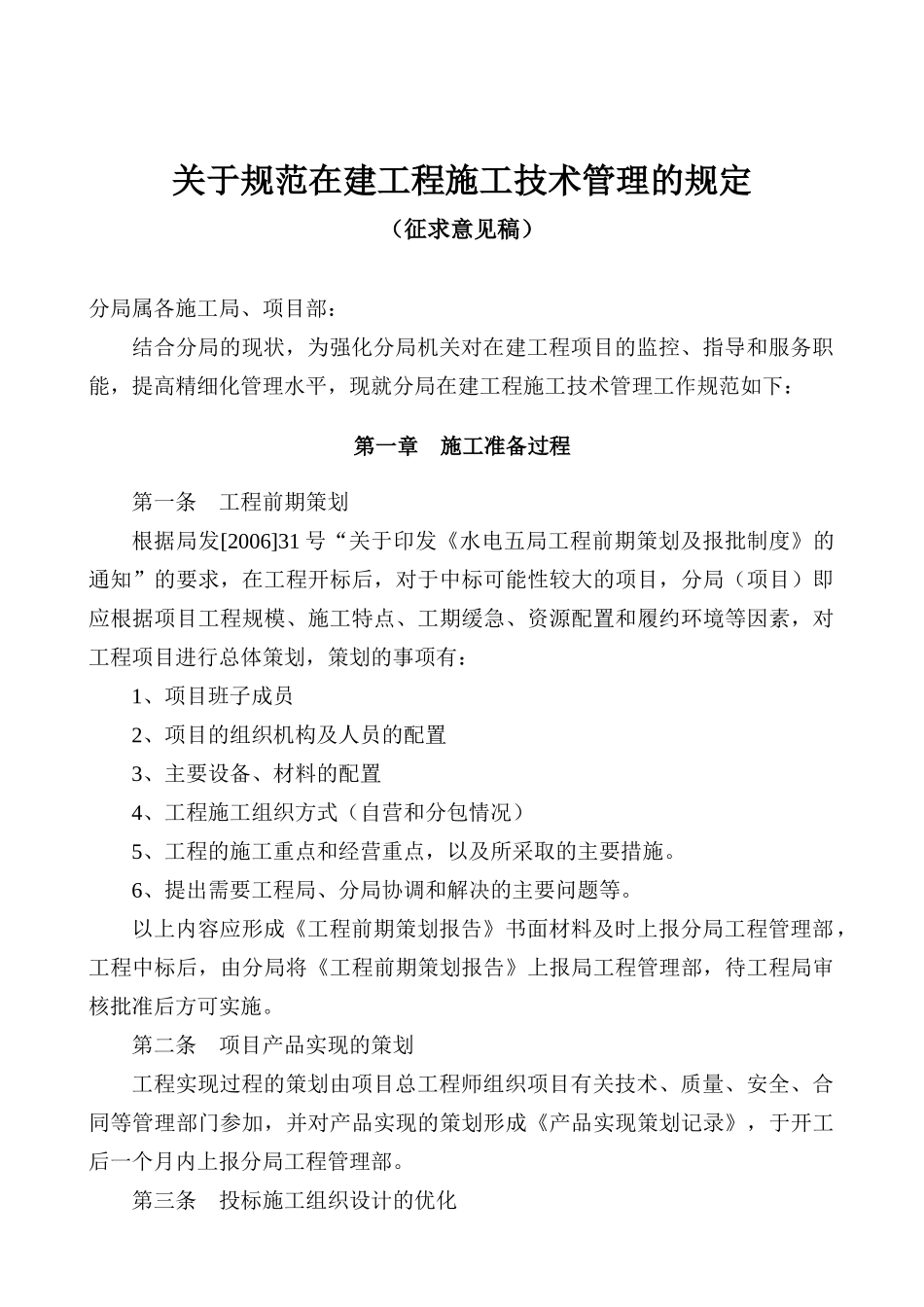

关于规范在建工程施工技术管理的规定(征求意见稿)分局属各施工局、项目部:结合分局的现状,为强化分局机关对在建工程项目的监控、指导和服务职能,提高精细化管理水平,现就分局在建工程施工技术管理工作规范如下:第一章施工准备过程第一条工程前期策划根据局发[2006]31号“关于印发《水电五局工程前期策划及报批制度》的通知”的要求,在工程开标后,对于中标可能性较大的项目,分局(项目)即应根据项目工程规模、施工特点、工期缓急、资源配置和履约环境等因素,对工程项目进行总体策划,策划的事项有:1、项目班子成员2、项目的组织机构及人员的配置3、主要设备、材料的配置4、工程施工组织方式(自营和分包情况)5、工程的施工重点和经营重点,以及所采取的主要措施
6、提出需要工程局、分局协调和解决的主要问题等
以上内容应形成《工程前期策划报告》书面材料及时上报分局工程管理部,工程中标后,由分局将《工程前期策划报告》上报局工程管理部,待工程局审核批准后方可实施
第二条项目产品实现的策划工程实现过程的策划由项目总工程师组织项目有关技术、质量、安全、合同等管理部门参加,并对产品实现的策划形成《产品实现策划记录》,于开工后一个月内上报分局工程管理部
第三条投标施工组织设计的优化工程中标后,要对投标书中的施工组织设计进行优化、补充和修正

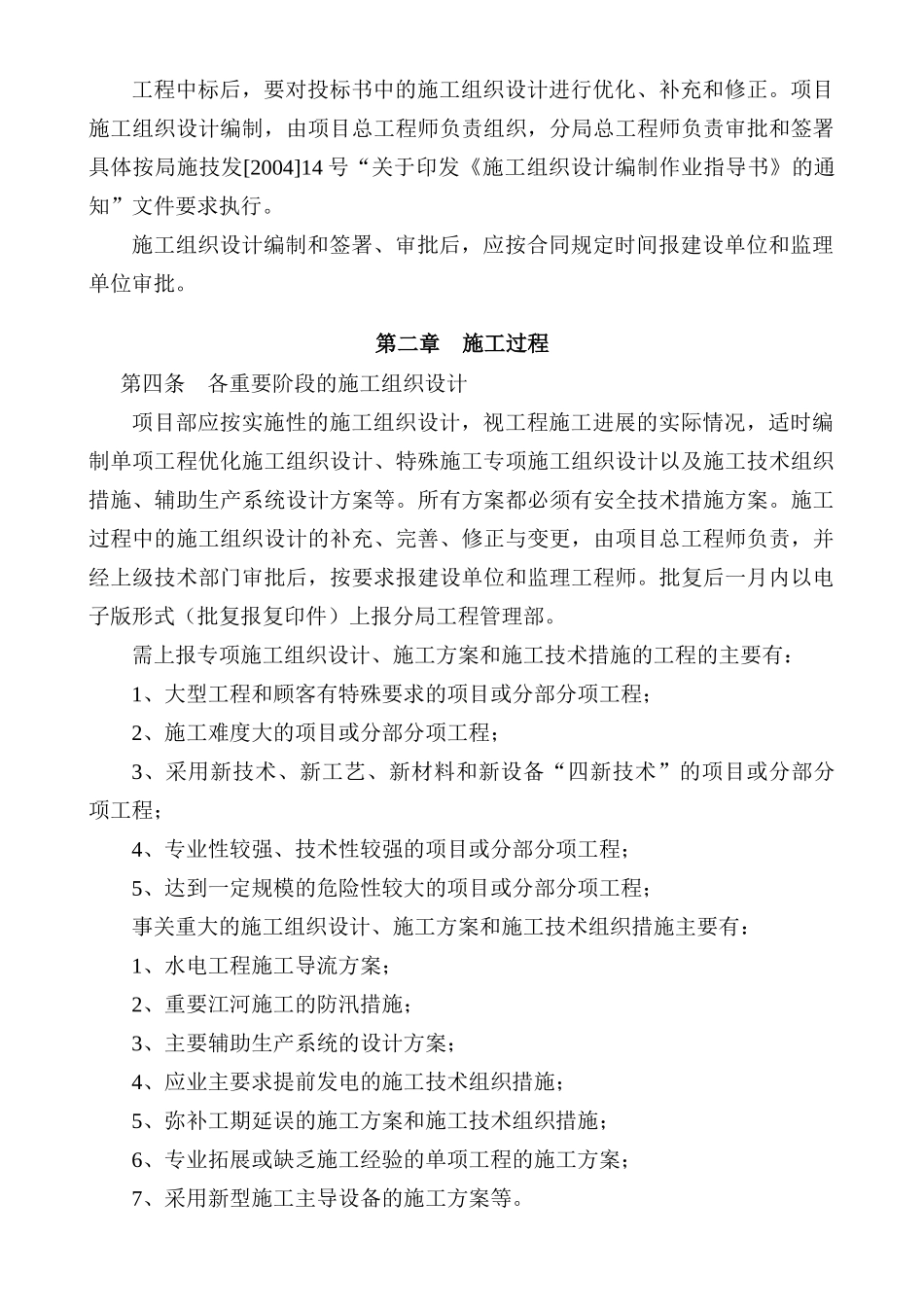

项目施工组织设计编制,由项目总工程师负责组织,分局总工程师负责审批和签署具体按局施技发[2004]14号“关于印发《施工组织设计编制作业指导书》的通知”文件要求执行
施工组织设计编制和签署、审批后,应按合同规定时间报建设单位和监理单位审批
第二章施工过程第四条各重要阶段的施工组织设计项目部应按实施性的施工组织设计,视工程施工进展的实际情况,适时编制单项工程优化施工组织设计、特殊施工专项施工组织设计以及施工技术组织措施、辅助生产系统设计方案等

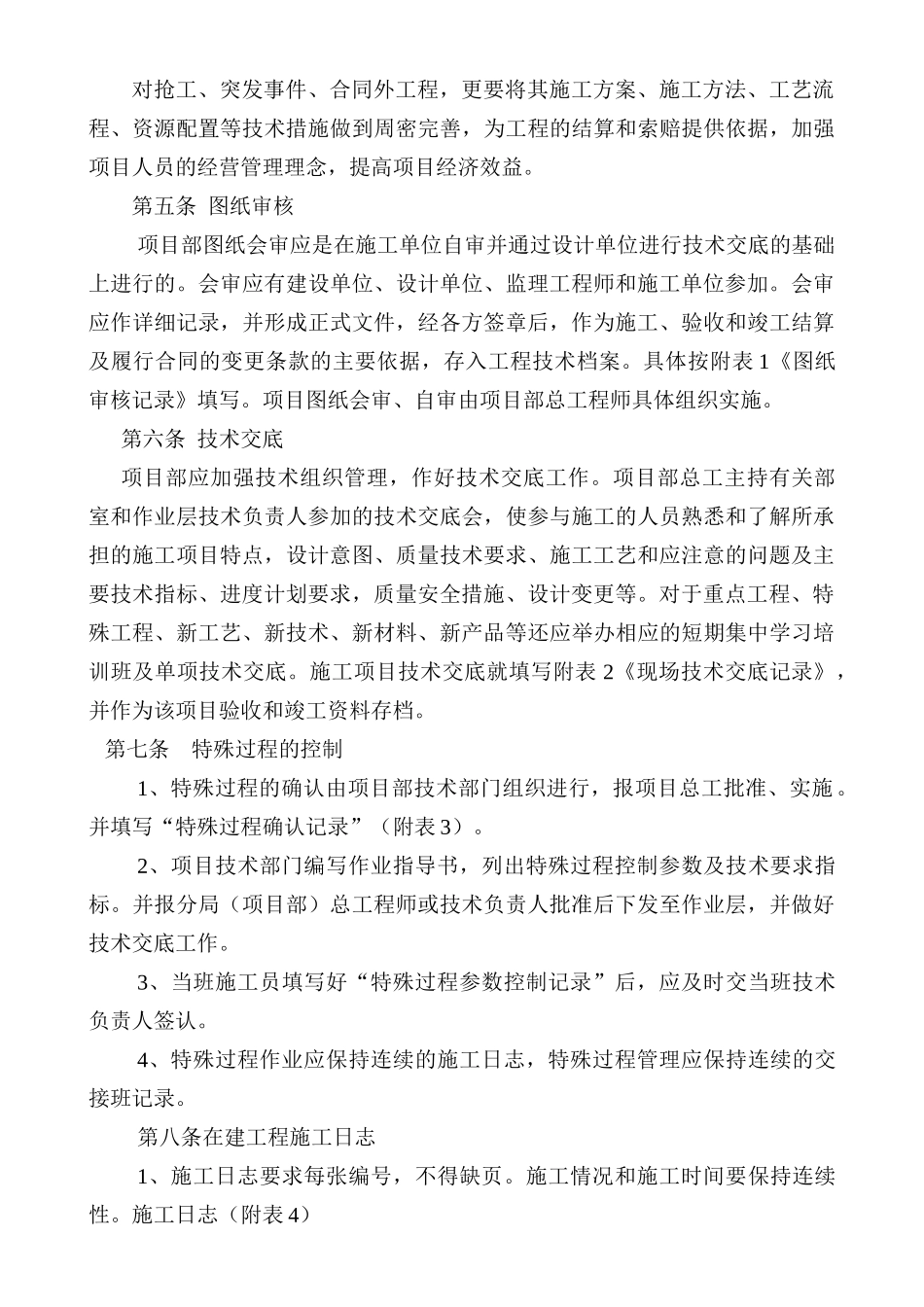

所有方案都必须有安全技术措施方案
