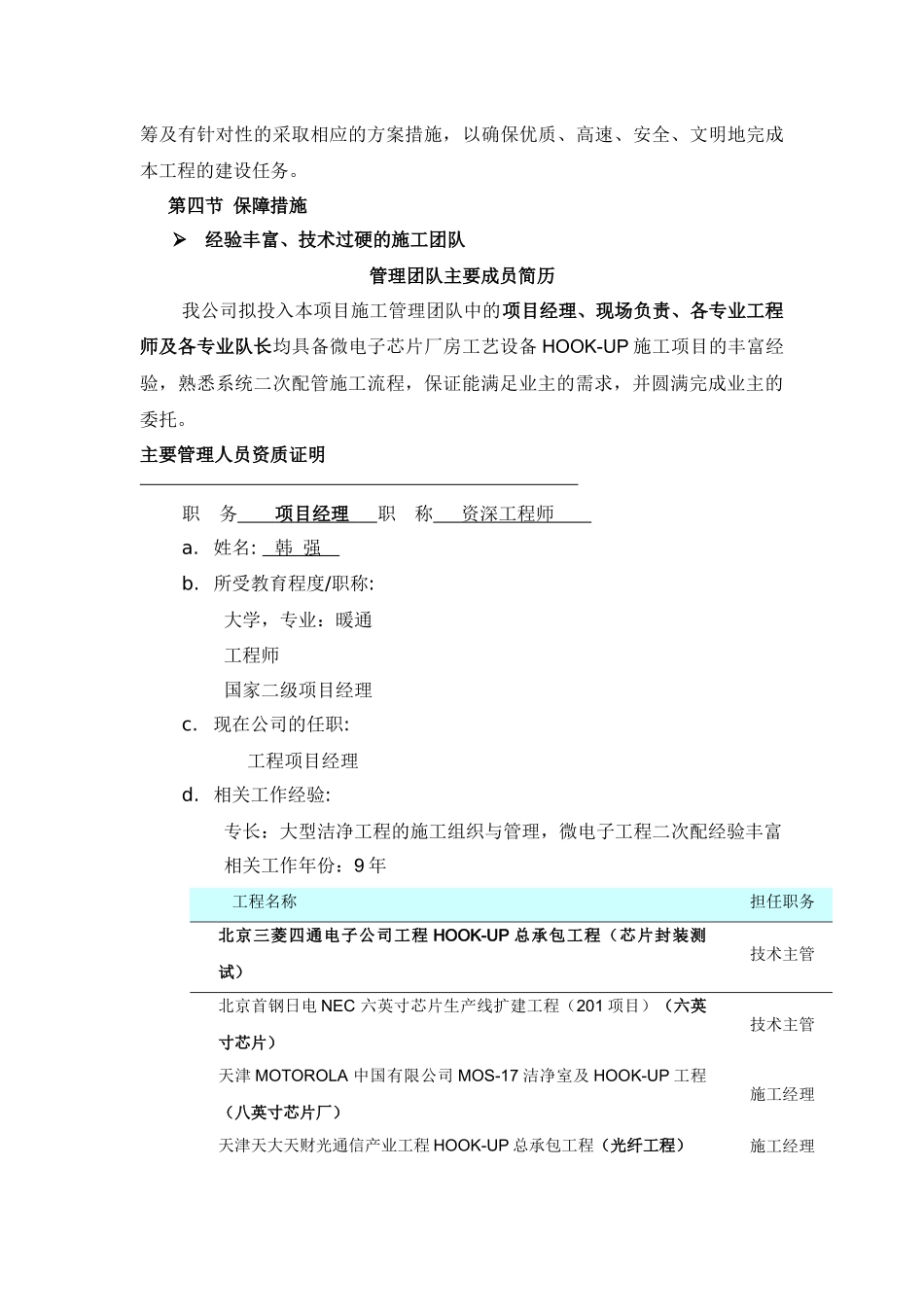

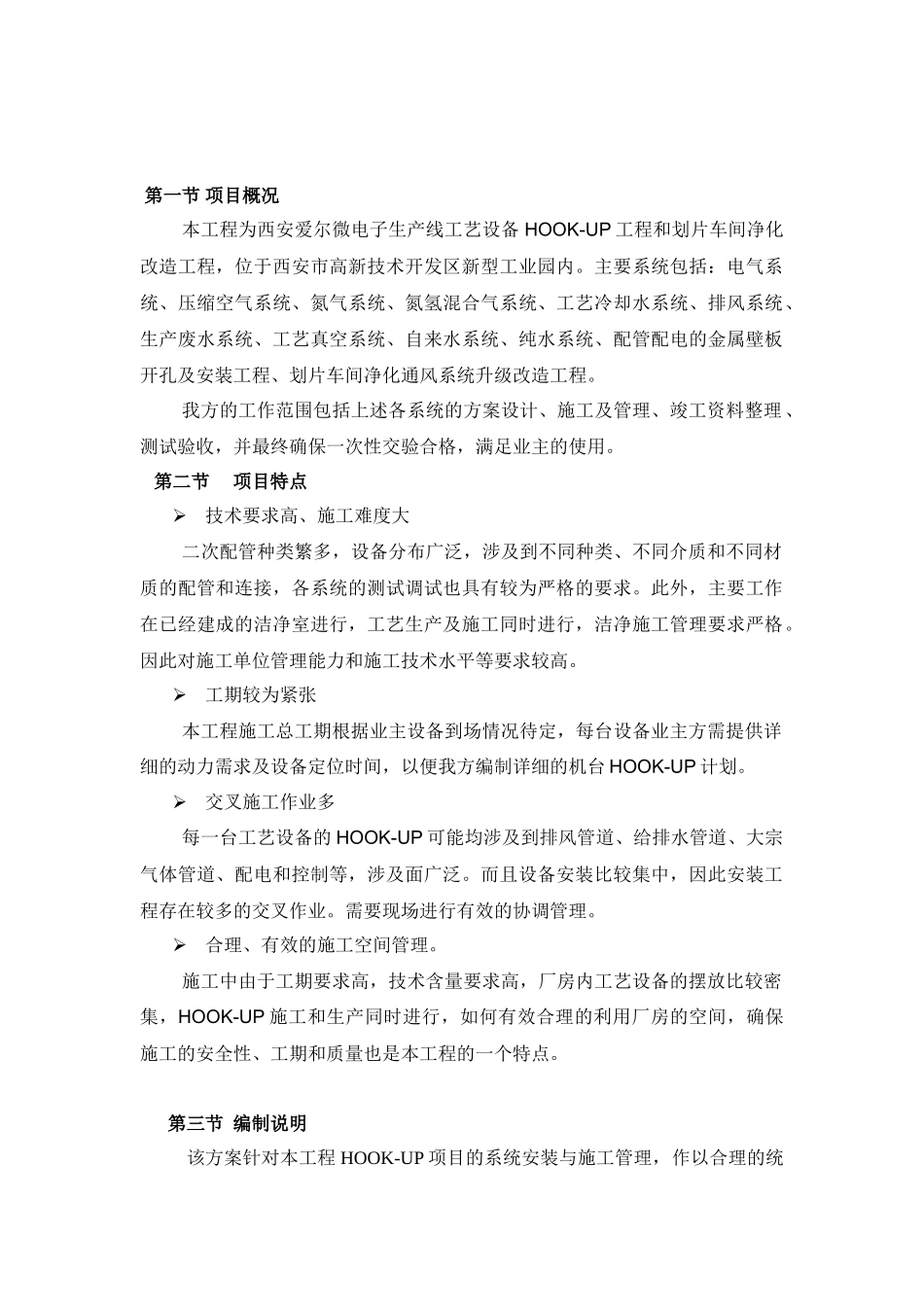

爱尔HOOK-UP工程施工保障方案中国电子系统工程第二建设有限公司2007年03月9日第一节项目概况本工程为西安爱尔微电子生产线工艺设备HOOK-UP工程和划片车间净化改造工程,位于西安市高新技术开发区新型工业园内。主要系统包括:电气系统、压缩空气系统、氮气系统、氮氢混合气系统、工艺冷却水系统、排风系统、生产废水系统、工艺真空系统、自来水系统、纯水系统、配管配电的金属壁板开孔及安装工程、划片车间净化通风系统升级改造工程。我方的工作范围包括上述各系统的方案设计、施工及管理、竣工资料整理、测试验收,并最终确保一次性交验合格,满足业主的使用。第二节项目特点技术要求高、施工难度大二次配管种类繁多,设备分布广泛,涉及到不同种类、不同介质和不同材质的配管和连接,各系统的测试调试也具有较为严格的要求。此外,主要工作在已经建成的洁净室进行,工艺生产及施工同时进行,洁净施工管理要求严格。因此对施工单位管理能力和施工技术水平等要求较高。工期较为紧张本工程施工总工期根据业主设备到场情况待定,每台设备业主方需提供详细的动力需求及设备定位时间,以便我方编制详细的机台HOOK-UP计划。交叉施工作业多每一台工艺设备的HOOK-UP可能均涉及到排风管道、给排水管道、大宗气体管道、配电和控制等,涉及面广泛。而且设备安装比较集中,因此安装工程存在较多的交叉作业。需要现场进行有效的协调管理。合理、有效的施工空间管理。施工中由于工期要求高,技术含量要求高,厂房内工艺设备的摆放比较密集,HOOK-UP施工和生产同时进行,如何有效合理的利用厂房的空间,确保施工的安全性、工期和质量也是本工程的一个特点。第三节编制说明该方案针对本工程HOOK-UP项目的系统安装与施工管理,作以合理的统筹及有针对性的采取相应的方案措施,以确保优质、高速、安全、文明地完成本工程的建设任务。第四节保障措施经验丰富、技术过硬的施工团队管理团队主要成员简历我公司拟投入本项目施工管理团队中的项目经理、现场负责、各专业工程师及各专业队长均具备微电子芯片厂房工艺设备HOOK-UP施工项目的丰富经验,熟悉系统二次配管施工流程,保证能满足业主的需求,并圆满完成业主的委托。主要管理人员资质证明职务项目经理职称资深工程师a.姓名:韩强b.所受教育程度/职称:大学,专业:暖通工程师国家二级项目经理c.现在公司的任职:工程项目经理d.相关工作经验:专长:大型洁净工程的施工组织与管理,微电子工程二次配经验丰富相关工作年份:9年工程名称担任职务北京三菱四通电子公司工程HOOK-UP总承包工程(芯片封装测试)技术主管北京首钢日电NEC六英寸芯片生产线扩建工程(201项目)(六英寸芯片)技术主管天津MOTOROLA中国有限公司MOS-17洁净室及HOOK-UP工程(八英寸芯片厂)施工经理天津天大天财光通信产业工程HOOK-UP总承包工程(光纤工程)施工经理天津MOTOROLA中国有限公司BAT-3工程(芯片封装测试)施工经理中国航空工业第六一八研究所106#光电生产厂房安装工程施工经理职务现场负责人职称助理工程师a.姓名:李星b.所受教育程度/职称:大专,专业:暖通工程助理工程师c.现在公司的任职:暖通工程师d.相关工作经验:专长:丰富的洁净系统工程现场施工管理经验相关工作年份:4年工程名称担任职务上海广电NEC洁净厂房工程HOOK-UP项目(TFT项目)暖通工程师苏州英飞凌半导体有限公司项目F01A(芯片封装测试)暖通工程师北京京东方TFT-LCD洁净厂房HOOK-UP项目(TFT项目)管道工程师无锡海力仕半导体有限公司FAB工程HOOK-UP项目(八英寸芯片)施工经理西安西岳电子6英寸集成电路生产线HOOK-UP项目(六英寸芯片)现场负责人职务暖通工程师职称助理工程师a.姓名:孙东亮b.所受教育程度/职称:大学,专业:暖通工程助理工程师c.现在公司的任职:暖通工程师相关工作经验:丰富的洁净系统工程施工经验相关工作年份:3年工程名称担任职务上海广电NEC洁净厂房工程HOOK-UP项目(TFT项目)暖通工程师西安618所洁净室及HOOK-UP承包工程(微电子光电项目)暖通工程师西安捷瑞光电科技有限公司L-70生产线改造工程(微电子光电项目)暖通工程师天津SIEMENS新厂工程(电气传动项目)...
