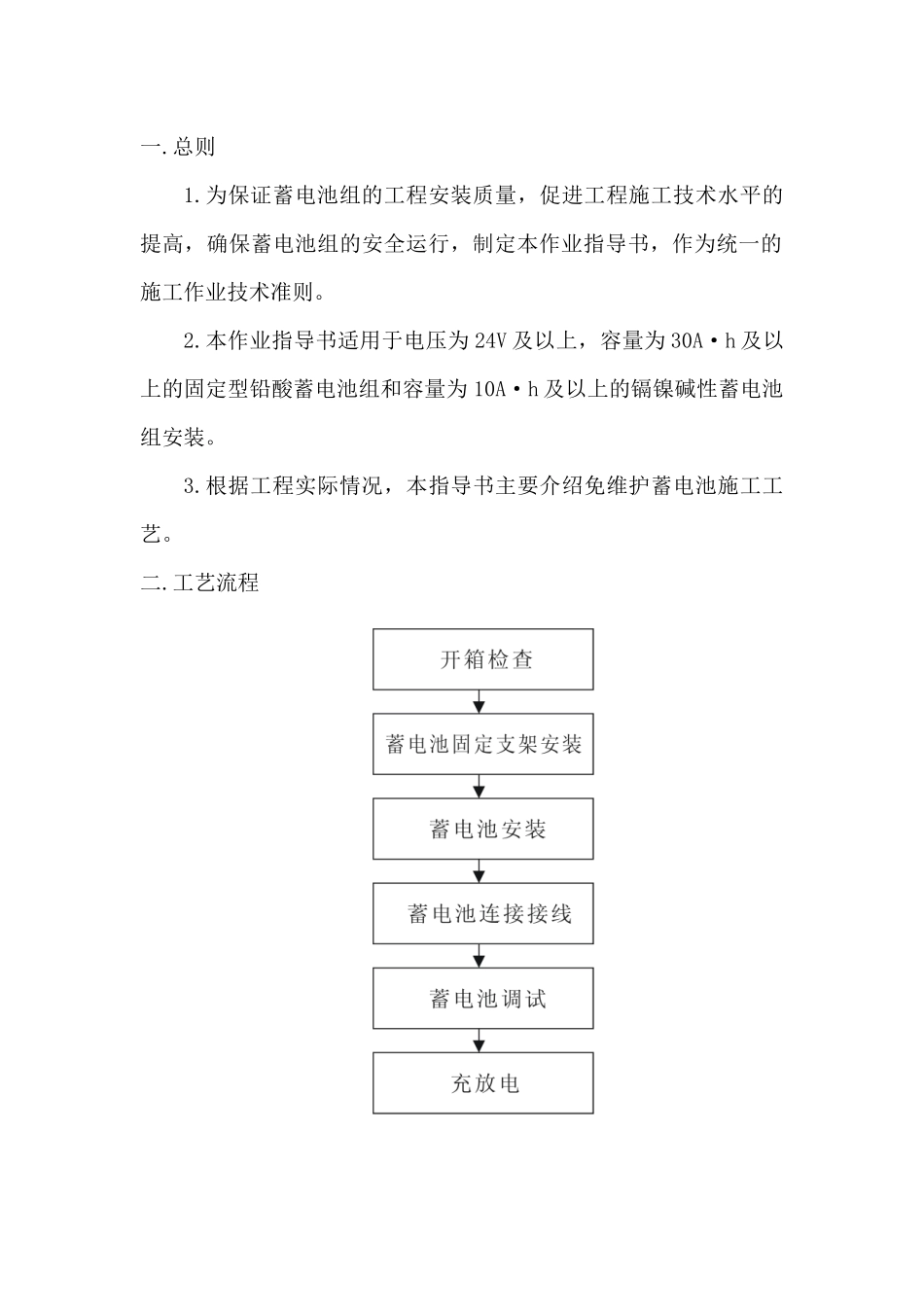

蓄电池安装工程作业指导书文件编号:NS/QEO/ZDS-DQ06批准:赵云审核:李明智编制人:吴志鹏一
为保证蓄电池组的工程安装质量,促进工程施工技术水平的提高,确保蓄电池组的安全运行,制定本作业指导书,作为统一的施工作业技术准则
本作业指导书适用于电压为24V及以上,容量为30A·h及以上的固定型铅酸蓄电池组和容量为10A·h及以上的镉镍碱性蓄电池组安装
根据工程实际情况,本指导书主要介绍免维护蓄电池施工工艺
开箱检查设备到达现场后,应在规定期限内作验收检查,并应符合下列要求:a
包装及密封良好
开箱检查清点数量,型号、规格应符合设计要求;附件齐全,元年无损坏及漏液情况
产品的技术文件齐全
电池如长期放置,需拧紧密闭气塞,清理干净,在极柱上涂抹防腐脂
1将蓄电池室打扫干净,做到清洁、干燥、通风良好
2设备支架安装按照图纸设计尺寸,将厂家所电池支架安装到蓄电池室,找平找正,固定牢固
如有支架掉漆现象则在电池安装前进行补漆
3半蓄电池逐个用干布擦试干净,搬运到蓄电池室内
在搬运摆放过程中,严禁将蓄电池倒置或重叠,严禁是电池正、负极短路
蓄电池安装3
1蓄电池组安装3
1蓄电池安装前,应按下列要求进行外观检查:a
蓄电池槽应无裂纹、损伤、槽盖应密封良好
蓄电池的正、负端柱必须极性正确,并应无变形;防酸栓、催化栓等部件应齐全无损伤;滤气帽的勇气性能良好
连接条、螺栓及螺母应齐全
2清除蓄电池表面污垢时,应采用酒精擦拭
3蓄电池组的安装应符合下列要求
蓄电池放置的平台,基架及间距应符合设计要求
蓄电池安装应平稳,间距均匀;同一排、列的蓄电池应高度一致,排列整齐
连接条及抽头的接线应正确,接头连接部分应涂以电力复合脂,螺栓应紧固
有抗需要求时,其抗震设施应符合有关规定,
