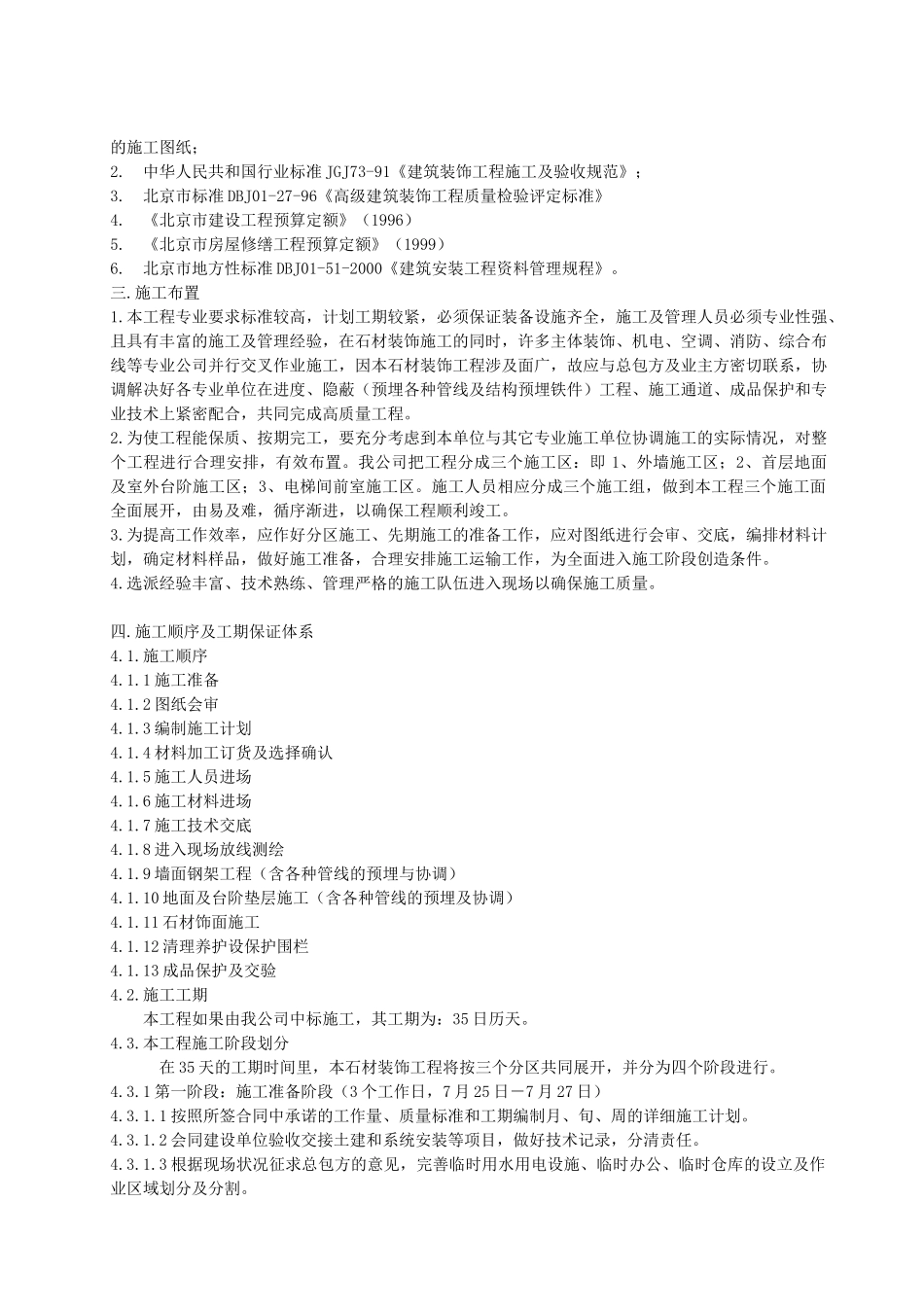

目录(一)工程概况(二)编制依据(三)施工布置(四)施工顺序及工期保证体系(五)施工准备(六)施工组织机构(七)施工方案(八)主要施工方法(九)主要机具计划及劳动力计划(十)施工材料机械设备组织供应管理(十一)新技术、新工艺的应用(十二)现场施工配合及管理措施(十三)成品保护(十四)施工安全保证体系施工组织设计一、工程概况、1、工程名称:北控兴昌高科技孵化器工程二号搂石材装饰工程2、建设单位:北控高科技孵化器有限公司3、工程地点:北京市昌平区4、建筑面积:19000平方米5、工程范围:(1)一、二层外墙蘑菇石面花岗石;(2)一层地面磨光花岗石;(3)电梯间前室墙面磨光花岗石;(4)各门口台阶和踏步磨光花岗石、剁斧石。6、结构形式:框架7、现场情况:本工程地处北京市昌平区,现土建结构工程已完成,室内精装修工程待开工,本石材装饰工程已具备开工条件。8、设计情况:本工程所有装饰图纸(包括深化设计图纸)已由北京弘高建筑设计装饰工程有限公司设计出图。9、质量要求:质量等级优良(以设计图纸和变更洽商为依据,按国家和北京市有关规范及质量评定标准进行检查和验收)。10、工程期限(以同时开工为准):计划工期为35日历天。计划开工日期:2002年7月25日计划竣工日期:2002年8月29日二.编制依据1.北控高科技孵化器有限公司招标书要求(第二轮),及北京弘高建筑装饰设计工程有限公司设计的施工图纸;2.中华人民共和国行业标准JGJ73-91《建筑装饰工程施工及验收规范》;3.北京市标准DBJ01-27-96《高级建筑装饰工程质量检验评定标准》4.《北京市建设工程预算定额》(1996)5.《北京市房屋修缮工程预算定额》(1999)6.北京市地方性标准DBJ01-51-2000《建筑安装工程资料管理规程》。三.施工布置1.本工程专业要求标准较高,计划工期较紧,必须保证装备设施齐全,施工及管理人员必须专业性强、且具有丰富的施工及管理经验,在石材装饰施工的同时,许多主体装饰、机电、空调、消防、综合布线等专业公司并行交叉作业施工,因本石材装饰工程涉及面广,故应与总包方及业主方密切联系,协调解决好各专业单位在进度、隐蔽(预埋各种管线及结构预埋铁件)工程、施工通道、成品保护和专业技术上紧密配合,共同完成高质量工程。2.为使工程能保质、按期完工,要充分考虑到本单位与其它专业施工单位协调施工的实际情况,对整个工程进行合理安排,有效布置。我公司把工程分成三个施工区:即1、外墙施工区;2、首层地面及室外台阶施工区;3、电梯间前室施工区。施工人员相应分成三个施工组,做到本工程三个施工面全面展开,由易及难,循序渐进,以确保工程顺利竣工。3.为提高工作效率,应作好分区施工、先期施工的准备工作,应对图纸进行会审、交底,编排材料计划,确定材料样品,做好施工准备,合理安排施工运输工作,为全面进入施工阶段创造条件。4.选派经验丰富、技术熟练、管理严格的施工队伍进入现场以确保施工质量。四.施工顺序及工期保证体系4.1.施工顺序4.1.1施工准备4.1.2图纸会审4.1.3编制施工计划4.1.4材料加工订货及选择确认4.1.5施工人员进场4.1.6施工材料进场4.1.7施工技术交底4.1.8进入现场放线测绘4.1.9墙面钢架工程(含各种管线的预埋与协调)4.1.10地面及台阶垫层施工(含各种管线的预埋及协调)4.1.11石材饰面施工4.1.12清理养护设保护围栏4.1.13成品保护及交验4.2.施工工期本工程如果由我公司中标施工,其工期为:35日历天。4.3.本工程施工阶段划分在35天的工期时间里,本石材装饰工程将按三个分区共同展开,并分为四个阶段进行。4.3.1第一阶段:施工准备阶段(3个工作日,7月25日-7月27日)4.3.1.1按照所签合同中承诺的工作量、质量标准和工期编制月、旬、周的详细施工计划。4.3.1.2会同建设单位验收交接土建和系统安装等项目,做好技术记录,分清责任。4.3.1.3根据现场状况征求总包方的意见,完善临时用水用电设施、临时办公、临时仓库的设立及作业区域划分及分割。4.3.1.4选派精良的施工队伍进场并做好进场前的岗位教育培训。4.3.1.5根据工程进度和施工程序选购运送先进的设备、工具和和良好品质的材料进场。4.3.1.6组织各班长、施工工长、工程技术人员到场到位,根据...
