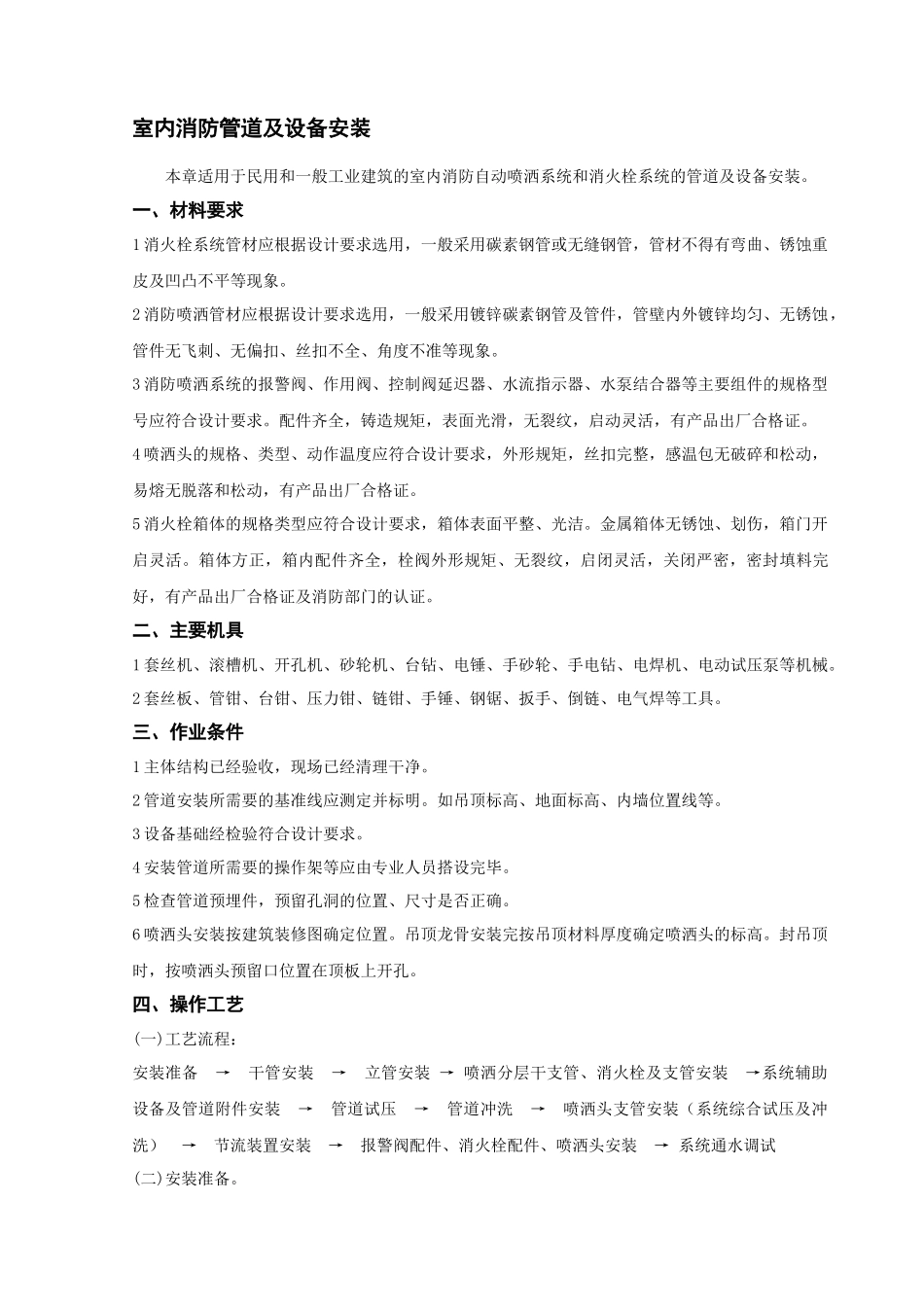

室内消防管道及设备安装本章适用于民用和一般工业建筑的室内消防自动喷洒系统和消火栓系统的管道及设备安装
一、材料要求1消火栓系统管材应根据设计要求选用,一般采用碳素钢管或无缝钢管,管材不得有弯曲、锈蚀重皮及凹凸不平等现象
2消防喷洒管材应根据设计要求选用,一般采用镀锌碳素钢管及管件,管壁内外镀锌均匀、无锈蚀,管件无飞刺、无偏扣、丝扣不全、角度不准等现象
3消防喷洒系统的报警阀、作用阀、控制阀延迟器、水流指示器、水泵结合器等主要组件的规格型号应符合设计要求
配件齐全,铸造规矩,表面光滑,无裂纹,启动灵活,有产品出厂合格证
4喷洒头的规格、类型、动作温度应符合设计要求,外形规矩,丝扣完整,感温包无破碎和松动,易熔无脱落和松动,有产品出厂合格证
5消火栓箱体的规格类型应符合设计要求,箱体表面平整、光洁
金属箱体无锈蚀、划伤,箱门开启灵活
箱体方正,箱内配件齐全,栓阀外形规矩、无裂纹,启闭灵活,关闭严密,密封填料完好,有产品出厂合格证及消防部门的认证
二、主要机具1套丝机、滚槽机、开孔机、砂轮机、台钻、电锤、手砂轮、手电钻、电焊机、电动试压泵等机械
2套丝板、管钳、台钳、压力钳、链钳、手锤、钢锯、扳手、倒链、电气焊等工具
三、作业条件1主体结构已经验收,现场已经清理干净
2管道安装所需要的基准线应测定并标明
如吊顶标高、地面标高、内墙位置线等
3设备基础经检验符合设计要求
4安装管道所需要的操作架等应由专业人员搭设完毕
5检查管道预埋件,预留孔洞的位置、尺寸是否正确
6喷洒头安装按建筑装修图确定位置
吊顶龙骨安装完按吊顶材料厚度确定喷洒头的标高
封吊顶时,按喷洒头预留口位置在顶板上开孔
四、操作工艺(一)工艺流程:安装准备→干管安装→立管安装→喷洒分层干支管、消火栓及支管安装→系统辅助设备及管道附件安装→管道试压→管道冲洗→喷洒头支管安装(系统综合试压及冲洗)→节流装置安装→报警阀配
