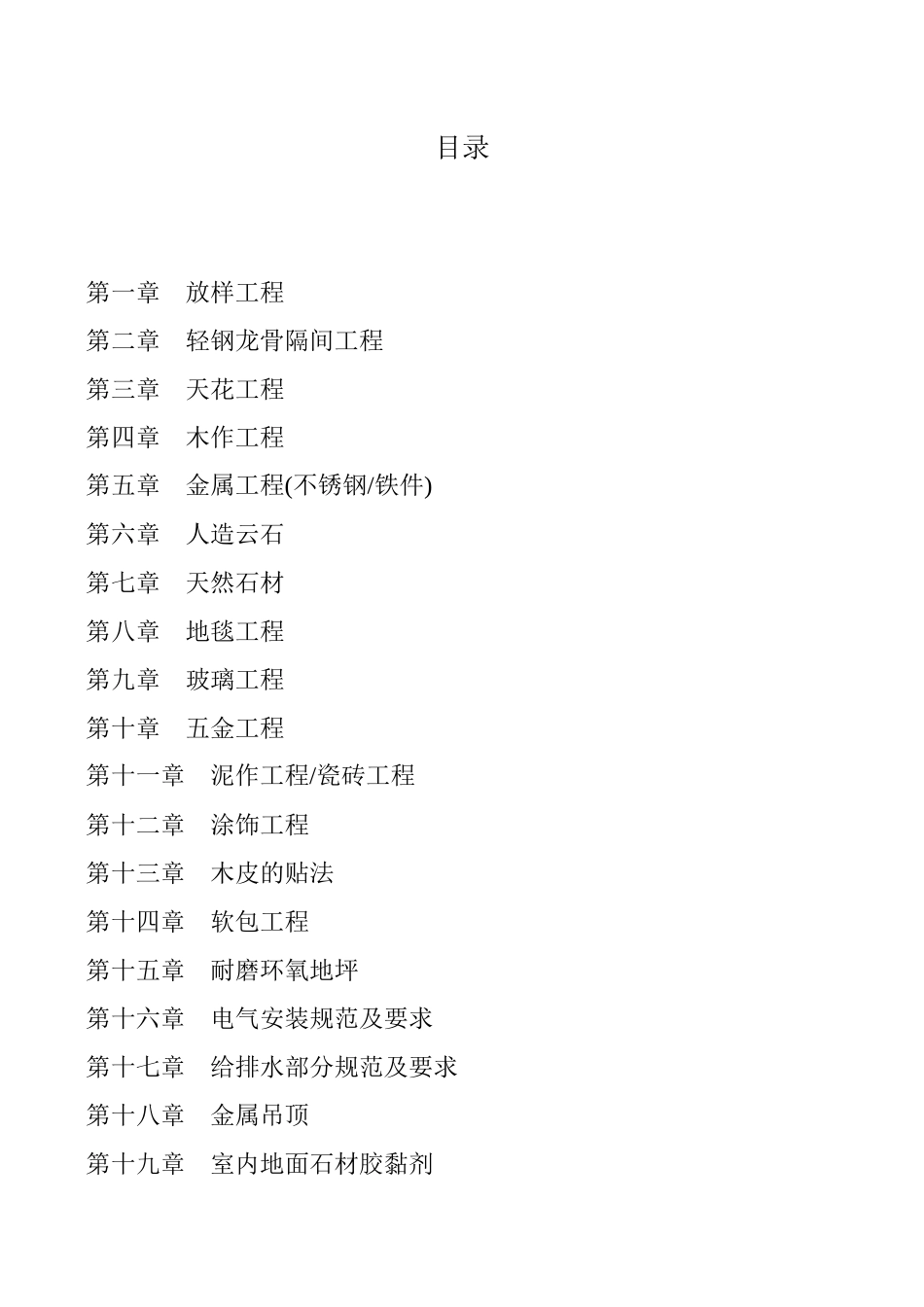

目录第一章放样工程第二章轻钢龙骨隔间工程第三章天花工程第四章木作工程第五章金属工程(不锈钢/铁件)第六章人造云石第七章天然石材第八章地毯工程第九章玻璃工程第十章五金工程第十一章泥作工程/瓷砖工程第十二章涂饰工程第十三章木皮的贴法第十四章软包工程第十五章耐磨环氧地坪第十六章电气安装规范及要求第十七章给排水部分规范及要求第十八章金属吊顶第十九章室内地面石材胶黏剂第二十章厕所隔断规范及要求第一章放样工程1
一般规定:1
1所谓放样工程:就是每个工程开工之前,先用墨斗线划出所装修物之位置,包括有关的装修物线,确定放样尺寸与图纸尺寸之间相符合后,方可进行施工
要如何才能做好放样的准确性,首先要做到放样线条清晰可见,要将所装修物位置表示清楚
2放样项目应包括:(1)隔间墙位置(2)内墙门窗位置(3)固定家具位置(4)强弱电面板在墙面及地板出线口(5)活动家具位置(6)墙地砖材料分隔线(此项也可单独设立专项验收节点)(7)木作墙板位置线(8)地坪零点之参考线距下水管高度(9)天花高度(10)电灯高度(11)机电设备最低点1
3放样尺寸完成后需进行复核,确定水电风管走线顺畅,天花高度可保持,家具与出线口位置合理、主次通道满足消防后通知业主及设计师进行放样检验
放样应注意的事项:2
1放样尺寸要详实精准,真实的反映图纸内容
2放样尺寸及更改要标注在平面图上
放样验收:3
1放样验收应有详细记录,变更的方式及尺寸需体现在平面图上,并作为验收附件,经得业主、设计师及项目管理方确认签字后方可执行
2如现场改动过多或放样未能达到验收标准,施工方需积极组织第二次验收
第二章轻钢龙骨间隔工程1
一般隔墙施工程序:a
放样(在地面及天花上按图纸及实际尺寸放样后请业主及设计师确认,此项应在放样验收时完成并经确认
上下沿边龙骨(天地龙骨)c
立竖向龙骨及穿心龙骨d
(窗)门框加强e
