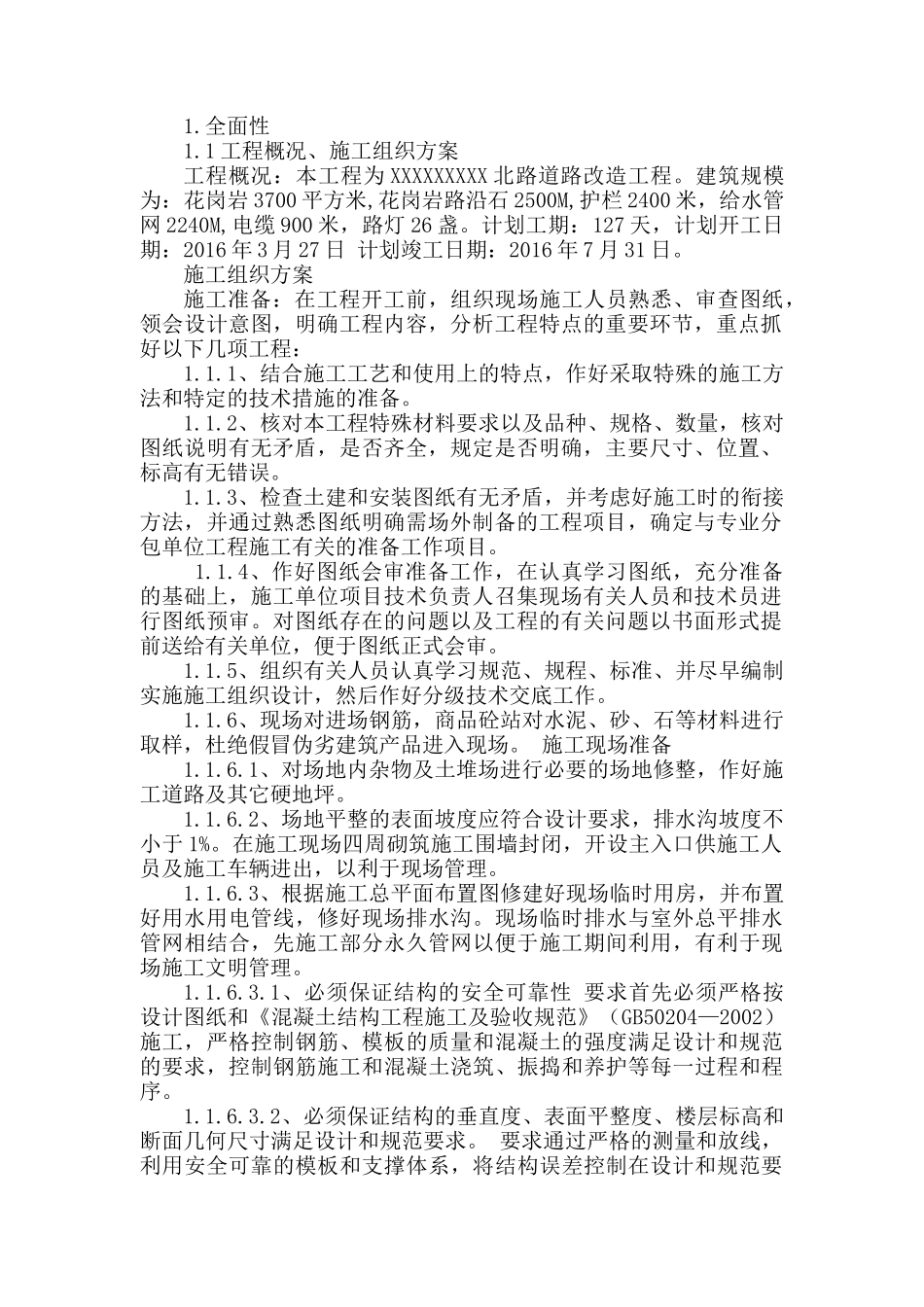

1工程概况、施工组织方案工程概况:本工程为XXXXXXXXX北路道路改造工程
建筑规模为:花岗岩3700平方米,花岗岩路沿石2500M,护栏2400米,给水管网2240M,电缆900米,路灯26盏
计划工期:127天,计划开工日期:2016年3月27日计划竣工日期:2016年7月31日
施工组织方案施工准备:在工程开工前,组织现场施工人员熟悉、审查图纸,领会设计意图,明确工程内容,分析工程特点的重要环节,重点抓好以下几项工程:1
1、结合施工工艺和使用上的特点,作好采取特殊的施工方法和特定的技术措施的准备
2、核对本工程特殊材料要求以及品种、规格、数量,核对图纸说明有无矛盾,是否齐全,规定是否明确,主要尺寸、位置、标高有无错误
3、检查土建和安装图纸有无矛盾,并考虑好施工时的衔接方法,并通过熟悉图纸明确需场外制备的工程项目,确定与专业分包单位工程施工有关的准备工作项目
4、作好图纸会审准备工作,在认真学习图纸,充分准备的基础上,施工单位项目技术负责人召集现场有关人员和技术员进行图纸预审
对图纸存在的问题以及工程的有关问题以书面形式提前送给有关单位,便于图纸正式会审
5、组织有关人员认真学习规范、规程、标准、并尽早编制实施施工组织设计,然后作好分级技术交底工作
6、现场对进场钢筋,商品砼站对水泥、砂、石等材料进行取样,杜绝假冒伪劣建筑产品进入现场
施工现场准备1
1、对场地内杂物及土堆场进行必要的场地修整,作好施工道路及其它硬地坪
2、场地平整的表面坡度应符合设计要求,排水沟坡度不小于1%
在施工现场四周砌筑施工围墙封闭,开设主入口供施工人员及施工车辆进出,以利于现场管理
3、根据施工总平面布置图修建好现场临时用房,并布置好用水用电管线,修好现场排水沟
现场临时排水与室外总平排水管网相结
