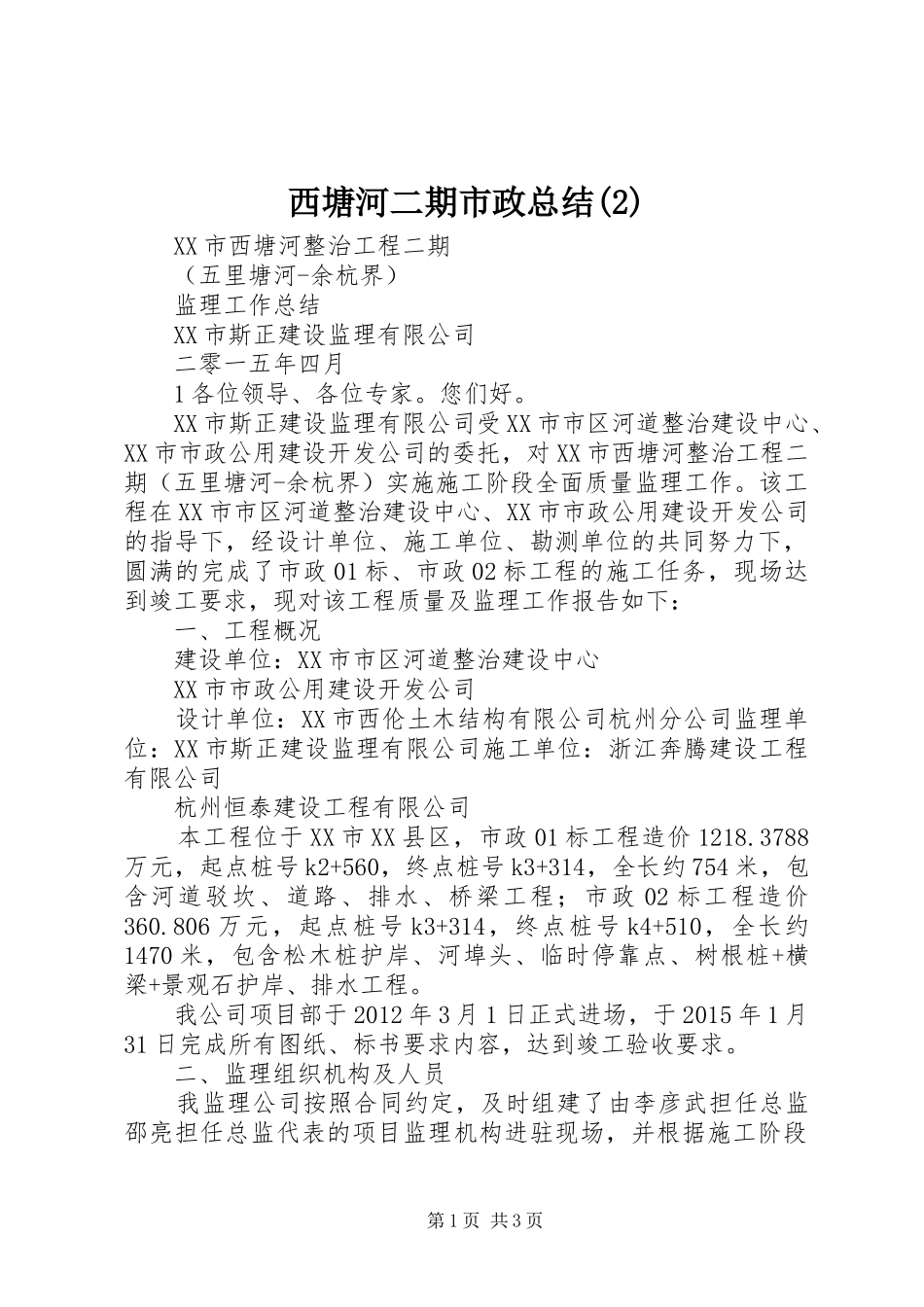

西塘河二期市政总结(2)XX市西塘河整治工程二期(五里塘河-余杭界)监理工作总结XX市斯正建设监理有限公司二零一五年四月1各位领导、各位专家
XX市斯正建设监理有限公司受XX市市区河道整治建设中心、XX市市政公用建设开发公司的委托,对XX市西塘河整治工程二期(五里塘河-余杭界)实施施工阶段全面质量监理工作
该工程在XX市市区河道整治建设中心、XX市市政公用建设开发公司的指导下,经设计单位、施工单位、勘测单位的共同努力下,圆满的完成了市政01标、市政02标工程的施工任务,现场达到竣工要求,现对该工程质量及监理工作报告如下:一、工程概况建设单位:XX市市区河道整治建设中心XX市市政公用建设开发公司设计单位:XX市西伦土木结构有限公司杭州分公司监理单位:XX市斯正建设监理有限公司施工单位:浙江奔腾建设工程有限公司杭州恒泰建设工程有限公司本工程位于XX市XX县区,市政01标工程造价1218
3788万元,起点桩号k2+560,终点桩号k3+314,全长约754米,包含河道驳坎、道路、排水、桥梁工程;市政02标工程造价360
806万元,起点桩号k3+314,终点桩号k4+510,全长约1470米,包含松木桩护岸、河埠头、临时停靠点、树根桩+横梁+景观石护岸、排水工程
我公司项目部于2012年3月1日正式进场,于2015年1月31日完成所有图纸、标书要求内容,达到竣工验收要求
二、监理组织机构及人员我监理公司按照合同约定,及时组建了由李彦武担任总监邵亮担任总监代表的项目监理机构进驻现场,并根据施工阶段第1页共3页实际情况以及业主要求,派驻各专业监理人员进场开展监理工作

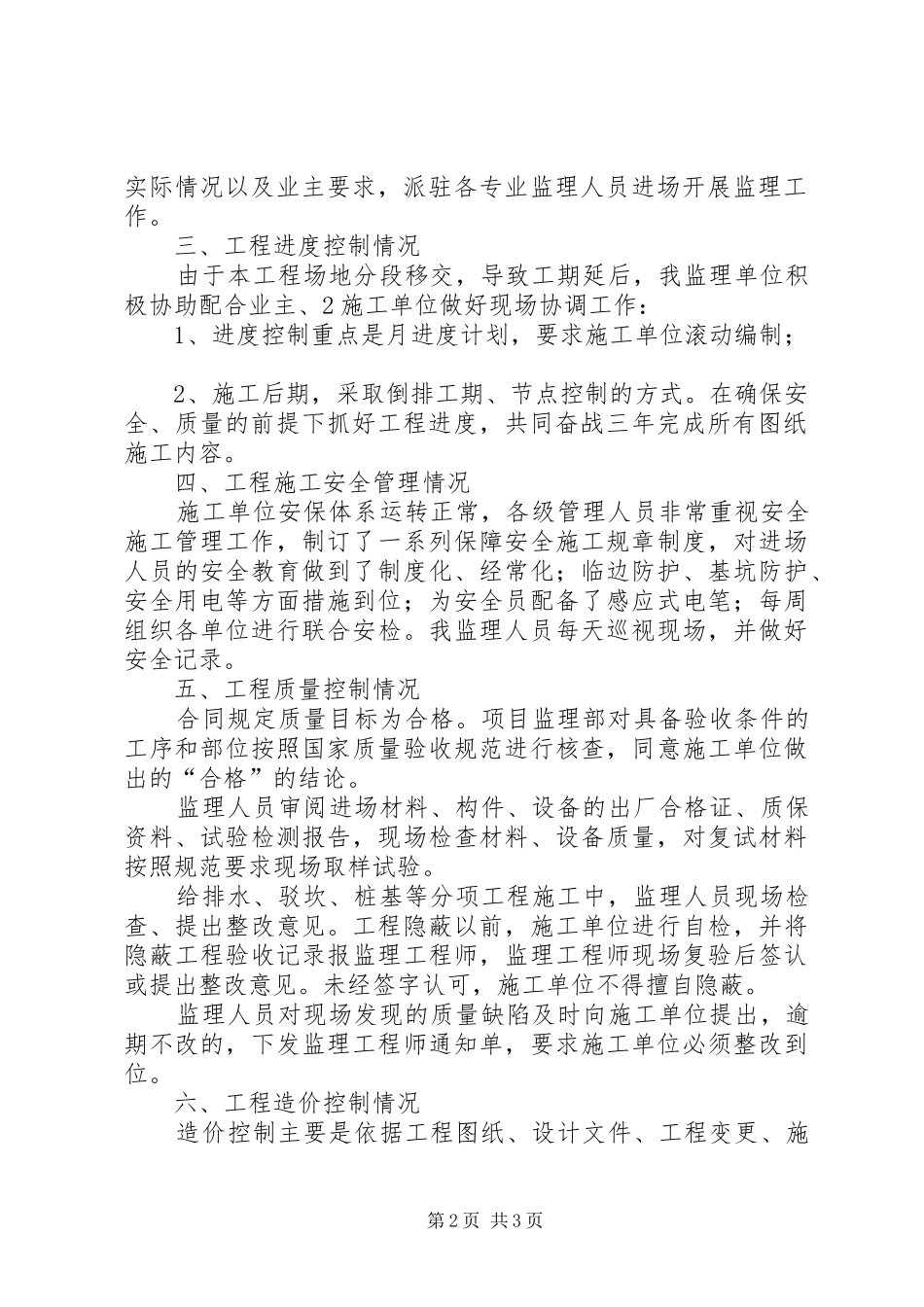

三、工程进度控制情况由于本工程场地分段移交,导致工期延后,我监理单位积极协助配合业主、2施工单位做好现场协调工作:1、进度控制重点是月进度计划,要求施工单位滚动编制;2、施工后期,采取倒排工期、节点控制的方式
