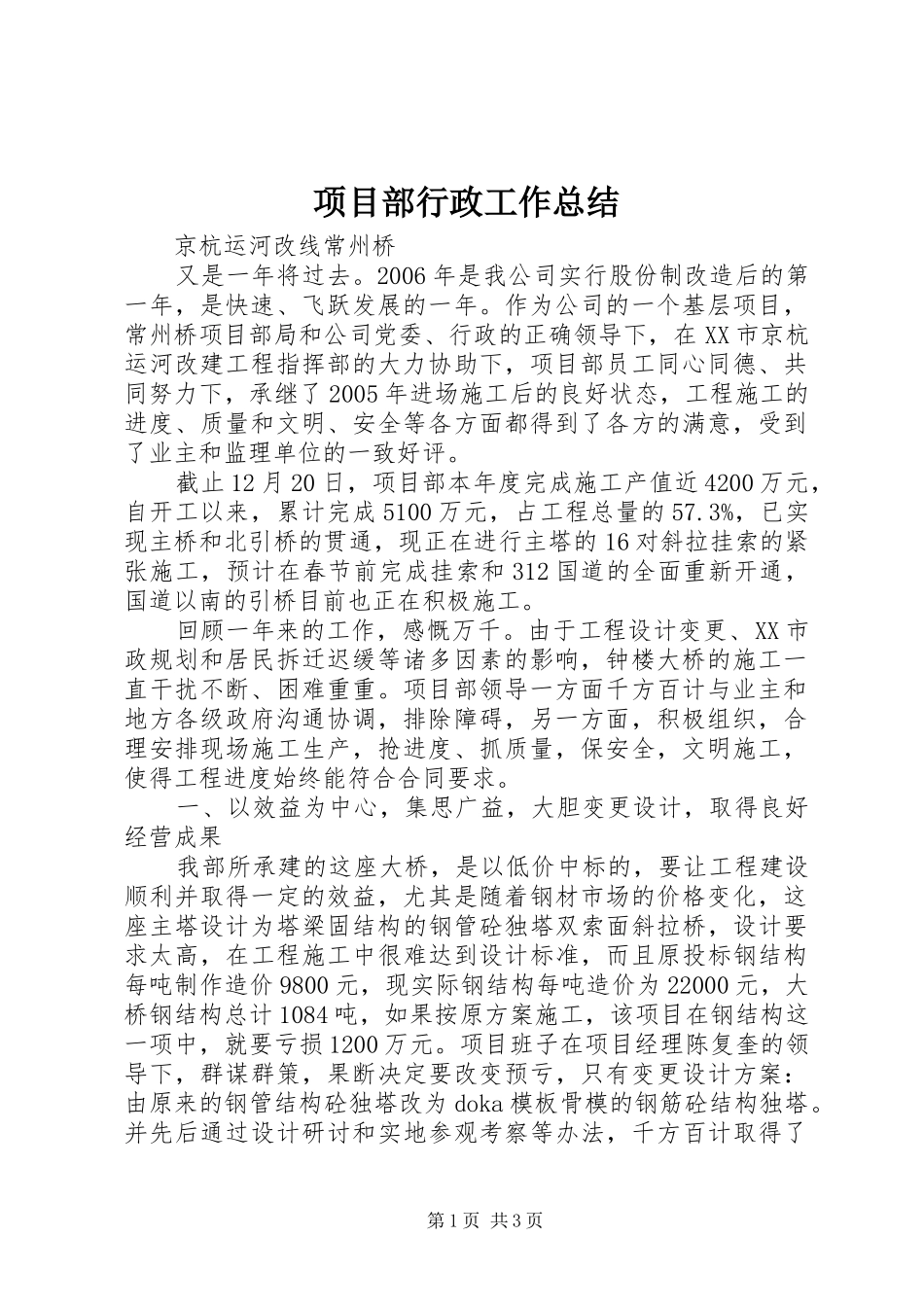

项目部行政工作总结京杭运河改线常州桥又是一年将过去
2006年是我公司实行股份制改造后的第一年,是快速、飞跃发展的一年
作为公司的一个基层项目,常州桥项目部局和公司党委、行政的正确领导下,在XX市京杭运河改建工程指挥部的大力协助下,项目部员工同心同德、共同努力下,承继了2005年进场施工后的良好状态,工程施工的进度、质量和文明、安全等各方面都得到了各方的满意,受到了业主和监理单位的一致好评
截止12月20日,项目部本年度完成施工产值近4200万元,自开工以来,累计完成5100万元,占工程总量的57
3%,已实现主桥和北引桥的贯通,现正在进行主塔的16对斜拉挂索的紧张施工,预计在春节前完成挂索和312国道的全面重新开通,国道以南的引桥目前也正在积极施工
回顾一年来的工作,感慨万千
由于工程设计变更、XX市政规划和居民拆迁迟缓等诸多因素的影响,钟楼大桥的施工一直干扰不断、困难重重
项目部领导一方面千方百计与业主和地方各级政府沟通协调,排除障碍,另一方面,积极组织,合理安排现场施工生产,抢进度、抓质量,保安全,文明施工,使得工程进度始终能符合合同要求
一、以效益为中心,集思广益,大胆变更设计,取得良好经营成果我部所承建的这座大桥,是以低价中标的,要让工程建设顺利并取得一定的效益,尤其是随着钢材市场的价格变化,这座主塔设计为塔梁固结构的钢管砼独塔双索面斜拉桥,设计要求太高,在工程施工中很难达到设计标准,而且原投标钢结构每吨制作造价9800元,现实际钢结构每吨造价为22000元,大桥钢结构总计1084吨,如果按原方案施工,该项目在钢结构这一项中,就要亏损1200万元
项目班子在项目经理陈复奎的领导下,群谋群策,果断决定要改变预亏,只有变更设计方案:由原来的钢管结构砼独塔改为doka模板骨模的钢筋砼结构独塔

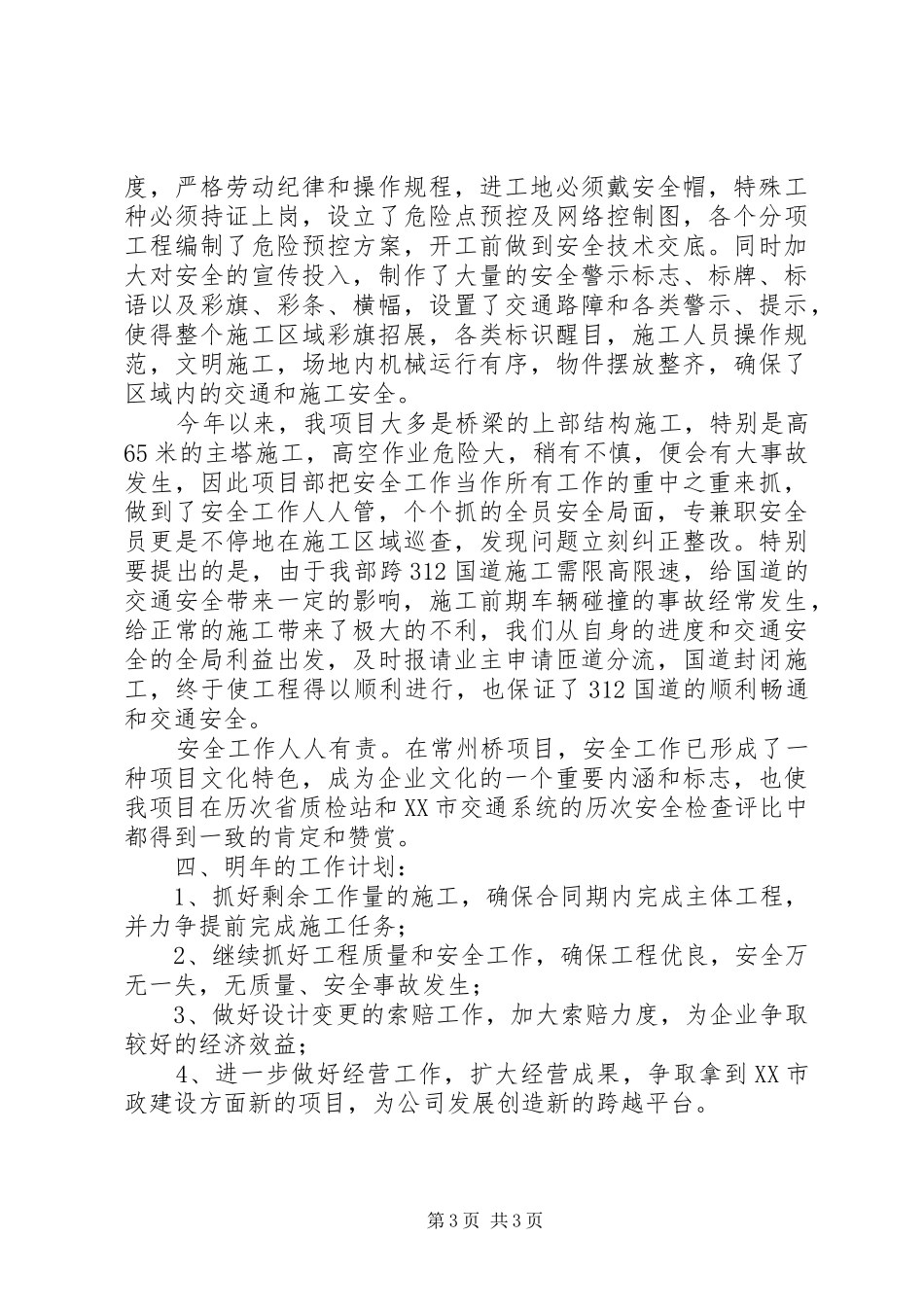

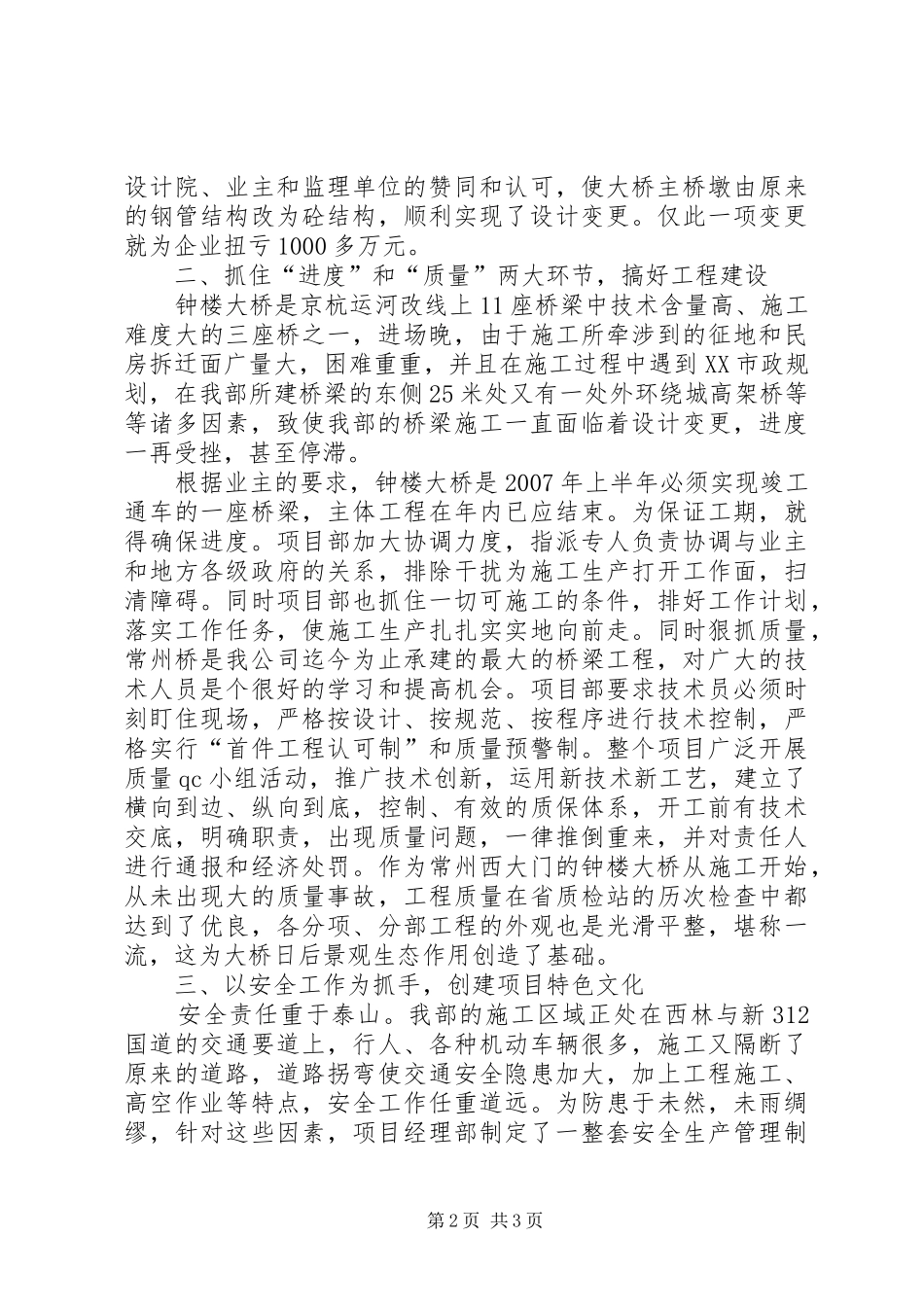

并先后通过设计研讨和实地参观考察等办法,千方百计取得了第1页共3页设计院、业主
