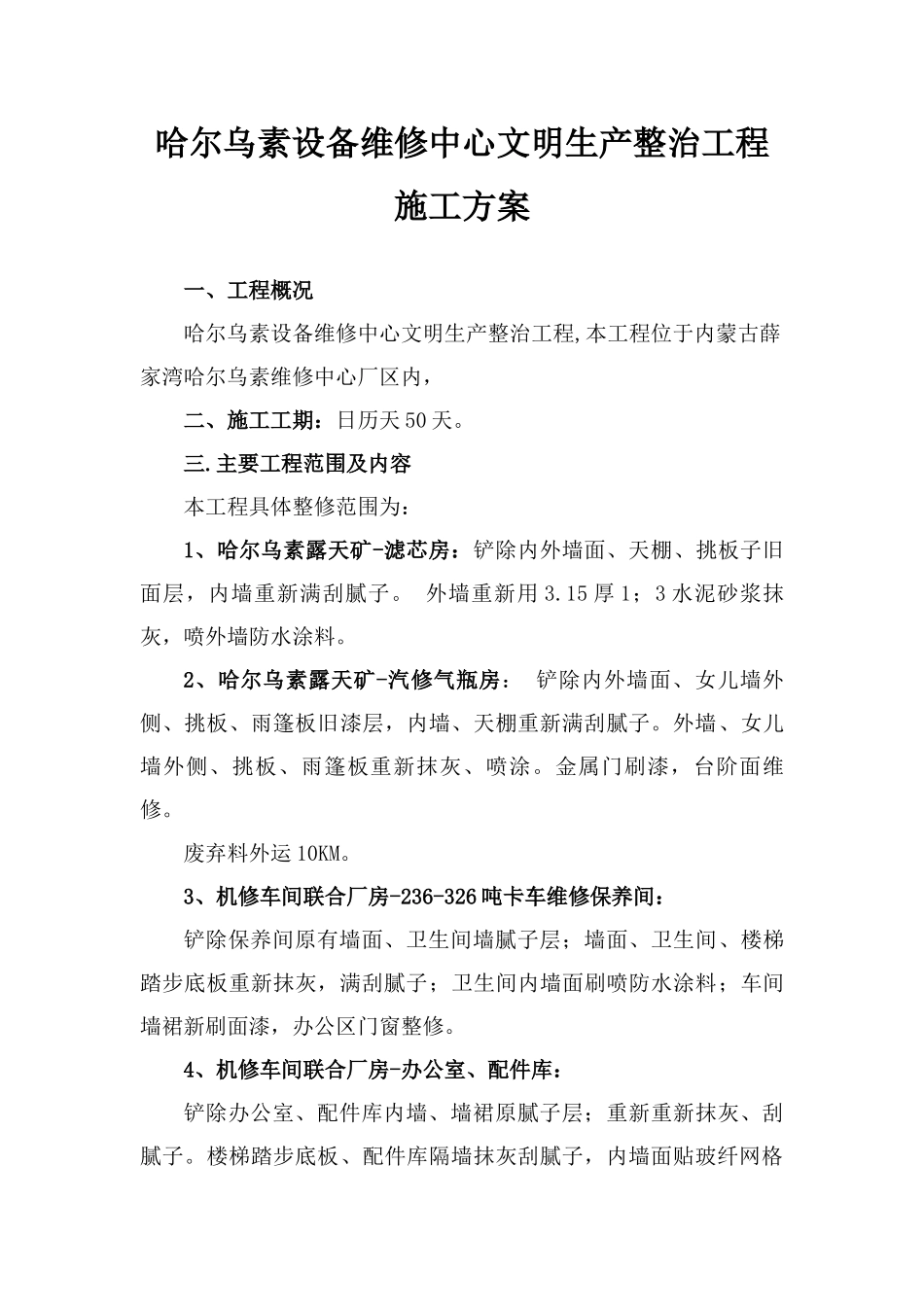

哈尔乌素设备维修中心文明生产整治工程施工方案一、工程概况哈尔乌素设备维修中心文明生产整治工程,本工程位于内蒙古薛家湾哈尔乌素维修中心厂区内,二、施工工期:日历天50天
主要工程范围及内容本工程具体整修范围为:1、哈尔乌素露天矿-滤芯房:铲除内外墙面、天棚、挑板子旧面层,内墙重新满刮腻子
外墙重新用3
15厚1;3水泥砂浆抹灰,喷外墙防水涂料
2、哈尔乌素露天矿-汽修气瓶房:铲除内外墙面、女儿墙外侧、挑板、雨篷板旧漆层,内墙、天棚重新满刮腻子
外墙、女儿墙外侧、挑板、雨篷板重新抹灰、喷涂
金属门刷漆,台阶面维修

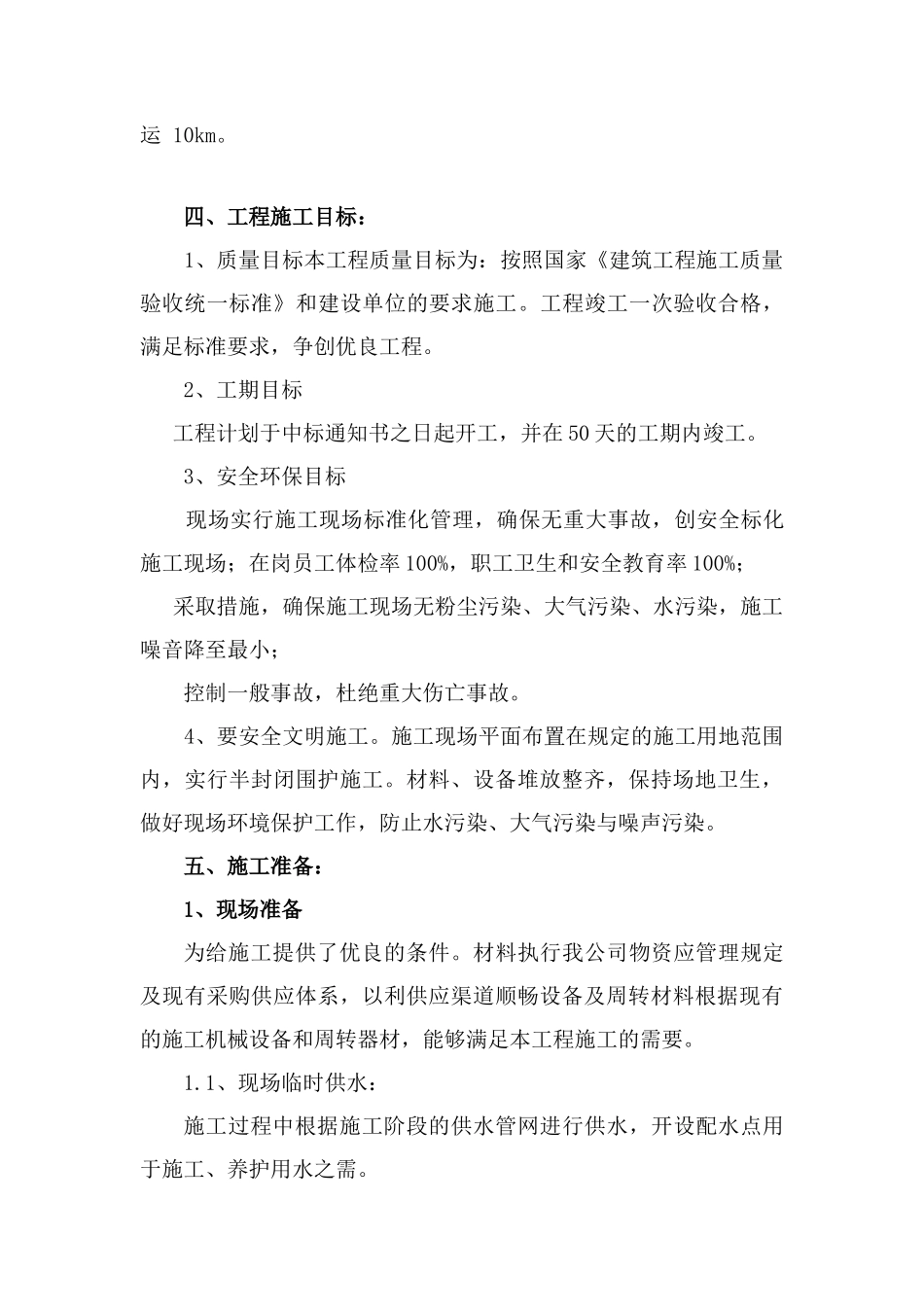

废弃料外运10KM
3、机修车间联合厂房-236-326吨卡车维修保养间:铲除保养间原有墙面、卫生间墙腻子层;墙面、卫生间、楼梯踏步底板重新抹灰,满刮腻子;卫生间内墙面刷喷防水涂料;车间墙裙新刷面漆,办公区门窗整修
4、机修车间联合厂房-办公室、配件库:铲除办公室、配件库内墙、墙裙原腻子层;重新重新抹灰、刮腻子

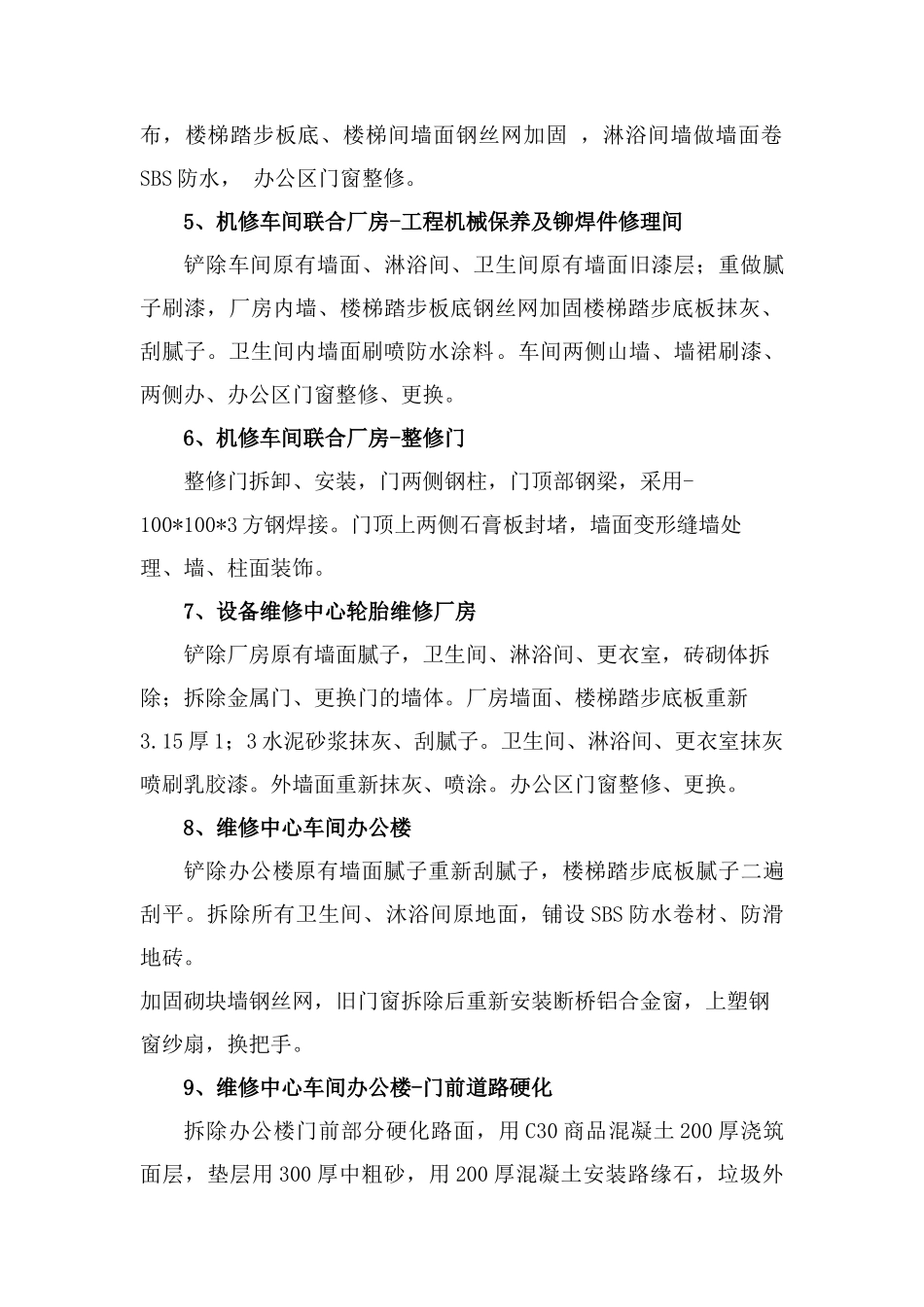

楼梯踏步底板、配件库隔墙抹灰刮腻子,内墙面贴玻纤网格布,楼梯踏步板底、楼梯间墙面钢丝网加固,淋浴间墙做墙面卷SBS防水,办公区门窗整修
5、机修车间联合厂房-工程机械保养及铆焊件修理间铲除车间原有墙面、淋浴间、卫生间原有墙面旧漆层;重做腻子刷漆,厂房内墙、楼梯踏步板底钢丝网加固楼梯踏步底板抹灰、刮腻子
卫生间内墙面刷喷防水涂料
车间两侧山墙、墙裙刷漆、两侧办、办公区门窗整修、更换
6、机修车间联合厂房-整修门整修门拆卸、安装,门两侧钢柱,门顶部钢梁,采用-100*100*3方钢焊接
门顶上两侧石膏板封堵,墙面变形缝墙处理、墙、柱面装饰
7、设备维修中心轮胎维修厂房铲除厂房原有墙面腻子,卫生间、淋浴间、更衣室,砖砌体拆除;拆除金属门、更换门的墙体
厂房墙面、楼梯踏步底板重新3
15厚1;3水泥砂浆抹灰、刮腻子
卫生间、淋浴间、更衣室抹灰喷刷乳胶漆
