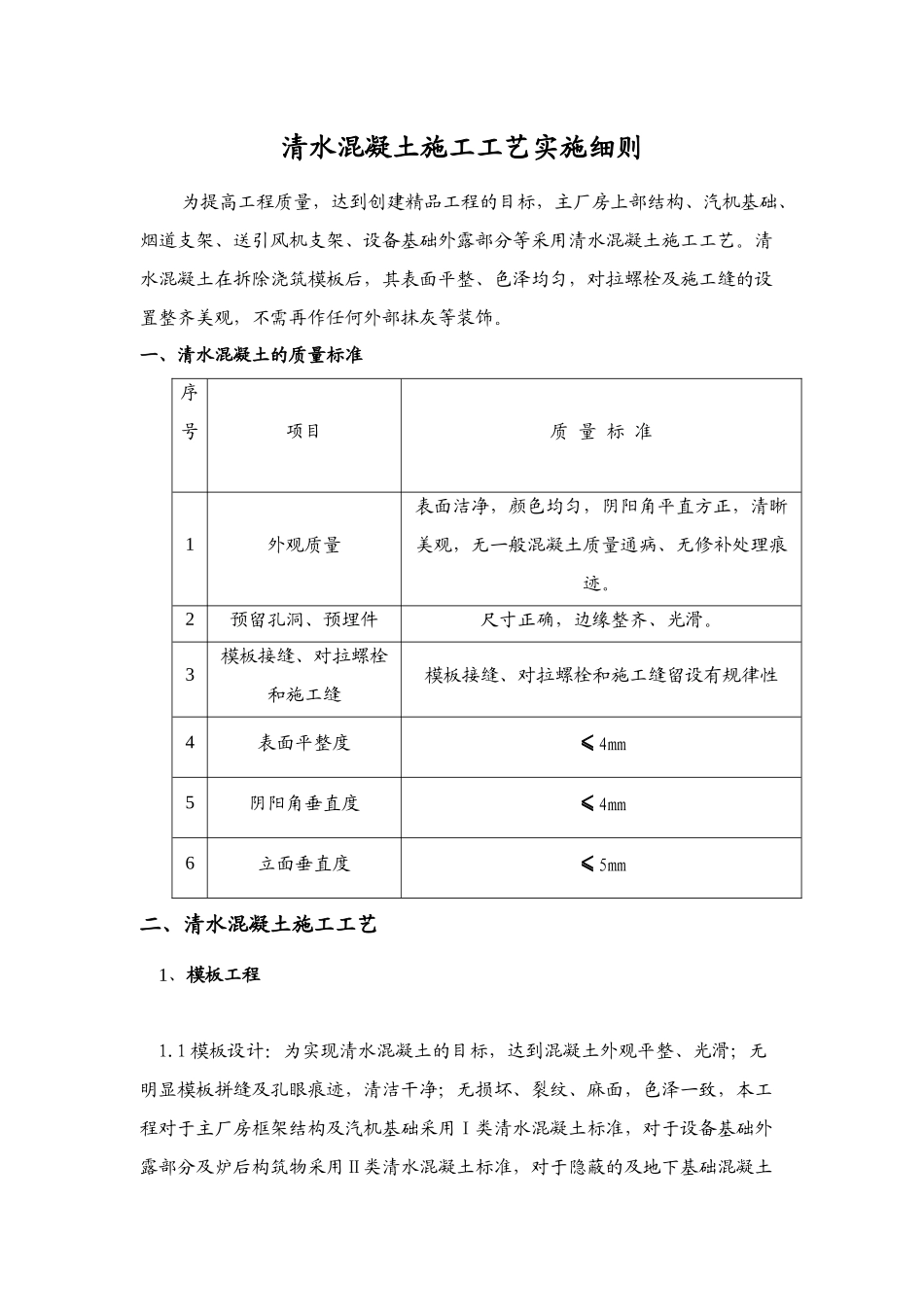

清水混凝土施工工艺实施细则为提高工程质量,达到创建精品工程的目标,主厂房上部结构、汽机基础、烟道支架、送引风机支架、设备基础外露部分等采用清水混凝土施工工艺
清水混凝土在拆除浇筑模板后,其表面平整、色泽均匀,对拉螺栓及施工缝的设置整齐美观,不需再作任何外部抹灰等装饰
一、清水混凝土的质量标准序号项目质量标准1外观质量表面洁净,颜色均匀,阴阳角平直方正,清晰美观,无一般混凝土质量通病、无修补处理痕迹
2预留孔洞、预埋件尺寸正确,边缘整齐、光滑
3模板接缝、对拉螺栓和施工缝模板接缝、对拉螺栓和施工缝留设有规律性4表面平整度≤4mm5阴阳角垂直度≤4mm6立面垂直度≤5mm二、清水混凝土施工工艺1、模板工程1
1模板设计:为实现清水混凝土的目标,达到混凝土外观平整、光滑;无明显模板拼缝及孔眼痕迹,清洁干净;无损坏、裂纹、麻面,色泽一致,本工程对于主厂房框架结构及汽机基础采用Ⅰ类清水混凝土标准,对于设备基础外露部分及炉后构筑物采用Ⅱ类清水混凝土标准,对于隐蔽的及地下基础混凝土采用Ⅲ类清水混凝土标准
对于Ⅰ类、Ⅱ类清水混凝土采用18mm厚双面覆膜大模板,对于Ⅲ类清水混凝土采用15mm厚普通大模板
同时对于清水混凝土模板进行配模设计,并对模板的接缝、阴阳角、预埋件安装等细部节点进行深化设计

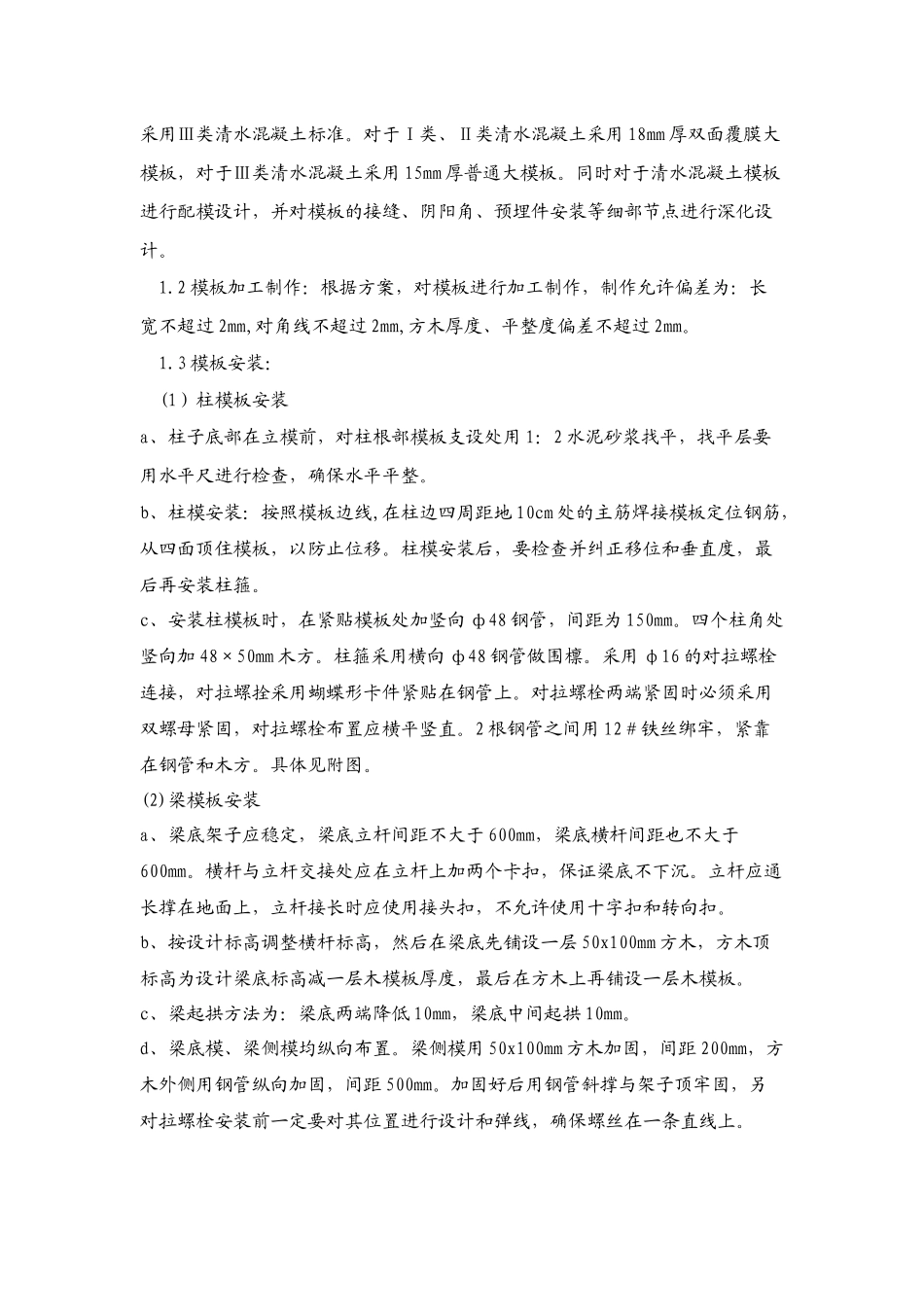

2模板加工制作:根据方案,对模板进行加工制作,制作允许偏差为:长宽不超过2mm,对角线不超过2mm,方木厚度、平整度偏差不超过2mm
3模板安装:(1)柱模板安装a、柱子底部在立模前,对柱根部模板支设处用1:2水泥砂浆找平,找平层要用水平尺进行检查,确保水平平整
b、柱模安装:按照模板边线,在柱边四周距地10cm处的主筋焊接模板定位钢筋,从四面顶住模板,以防止位移
柱模安装后,要检查并纠正移位和垂直度,最后再安装柱箍

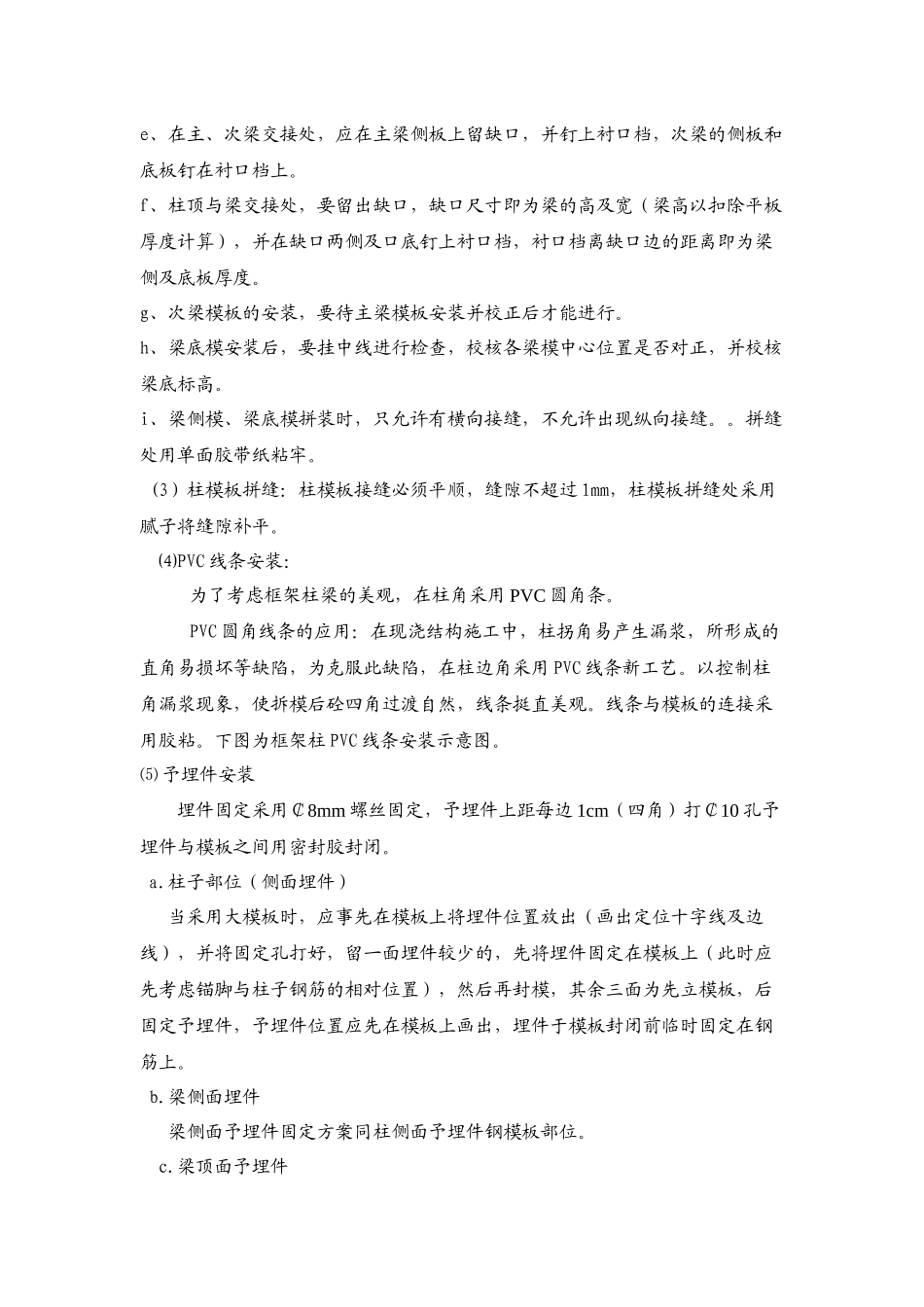

c、安装柱模板时,在紧贴模板处加竖向ф48钢管,间距为150mm
