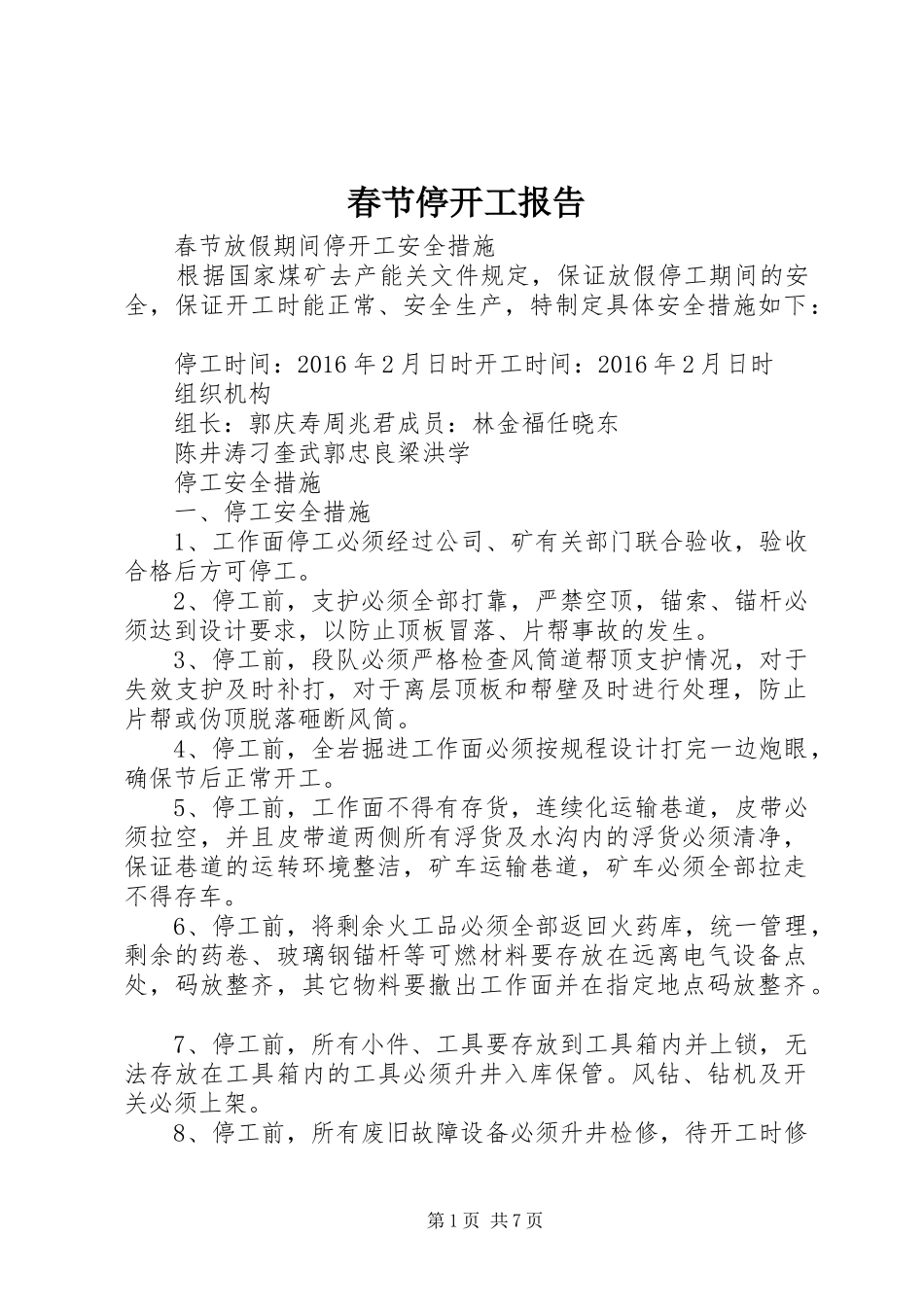

春节停开工报告春节放假期间停开工安全措施根据国家煤矿去产能关文件规定,保证放假停工期间的安全,保证开工时能正常、安全生产,特制定具体安全措施如下:停工时间:2016年2月日时开工时间:2016年2月日时组织机构组长:郭庆寿周兆君成员:林金福任晓东陈井涛刁奎武郭忠良梁洪学停工安全措施一、停工安全措施1、工作面停工必须经过公司、矿有关部门联合验收,验收合格后方可停工
2、停工前,支护必须全部打靠,严禁空顶,锚索、锚杆必须达到设计要求,以防止顶板冒落、片帮事故的发生
3、停工前,段队必须严格检查风筒道帮顶支护情况,对于失效支护及时补打,对于离层顶板和帮壁及时进行处理,防止片帮或伪顶脱落砸断风筒
4、停工前,全岩掘进工作面必须按规程设计打完一边炮眼,确保节后正常开工
5、停工前,工作面不得有存货,连续化运输巷道,皮带必须拉空,并且皮带道两侧所有浮货及水沟内的浮货必须清净,保证巷道的运转环境整洁,矿车运输巷道,矿车必须全部拉走不得存车
6、停工前,将剩余火工品必须全部返回火药库,统一管理,剩余的药卷、玻璃钢锚杆等可燃材料要存放在远离电气设备点处,码放整齐,其它物料要撤出工作面并在指定地点码放整齐
7、停工前,所有小件、工具要存放到工具箱内并上锁,无法存放在工具箱内的工具必须升井入库保管
风钻、钻机及开关必须上架

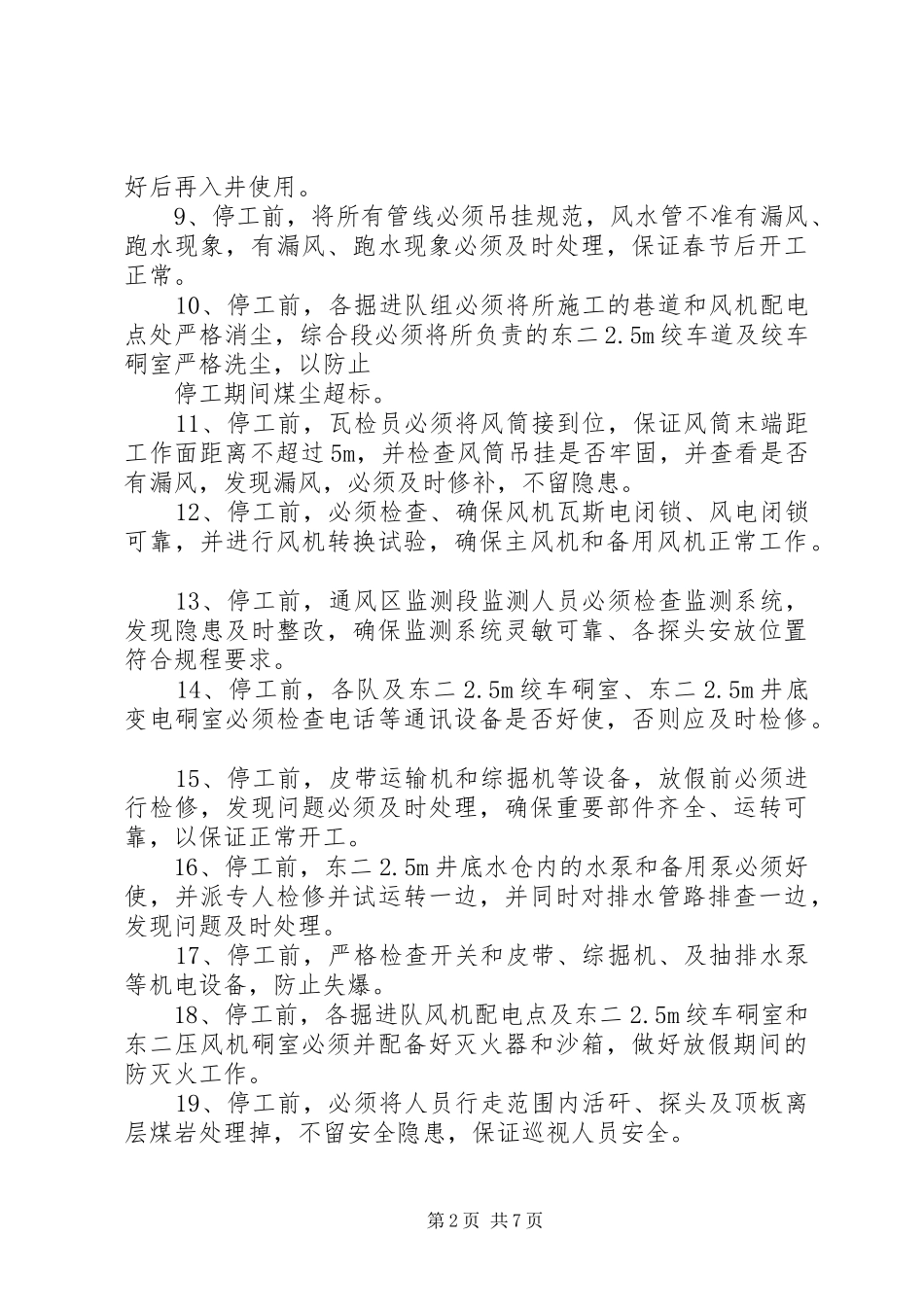

8、停工前,所有废旧故障设备必须升井检修,待开工时修第1页共7页好后再入井使用
9、停工前,将所有管线必须吊挂规范,风水管不准有漏风、跑水现象,有漏风、跑水现象必须及时处理,保证春节后开工正常
10、停工前,各掘进队组必须将所施工的巷道和风机配电点处严格消尘,综合段必须将所负责的东二2
5m绞车道及绞车硐室严格洗尘,以防止停工期间煤尘超标
11、停工前,瓦检员必须将风筒接到位,保证风筒末端距工作面距离不超过5m,并检查风筒吊挂是否牢固,并查看是否有漏风,发现漏风,必须及时修补
