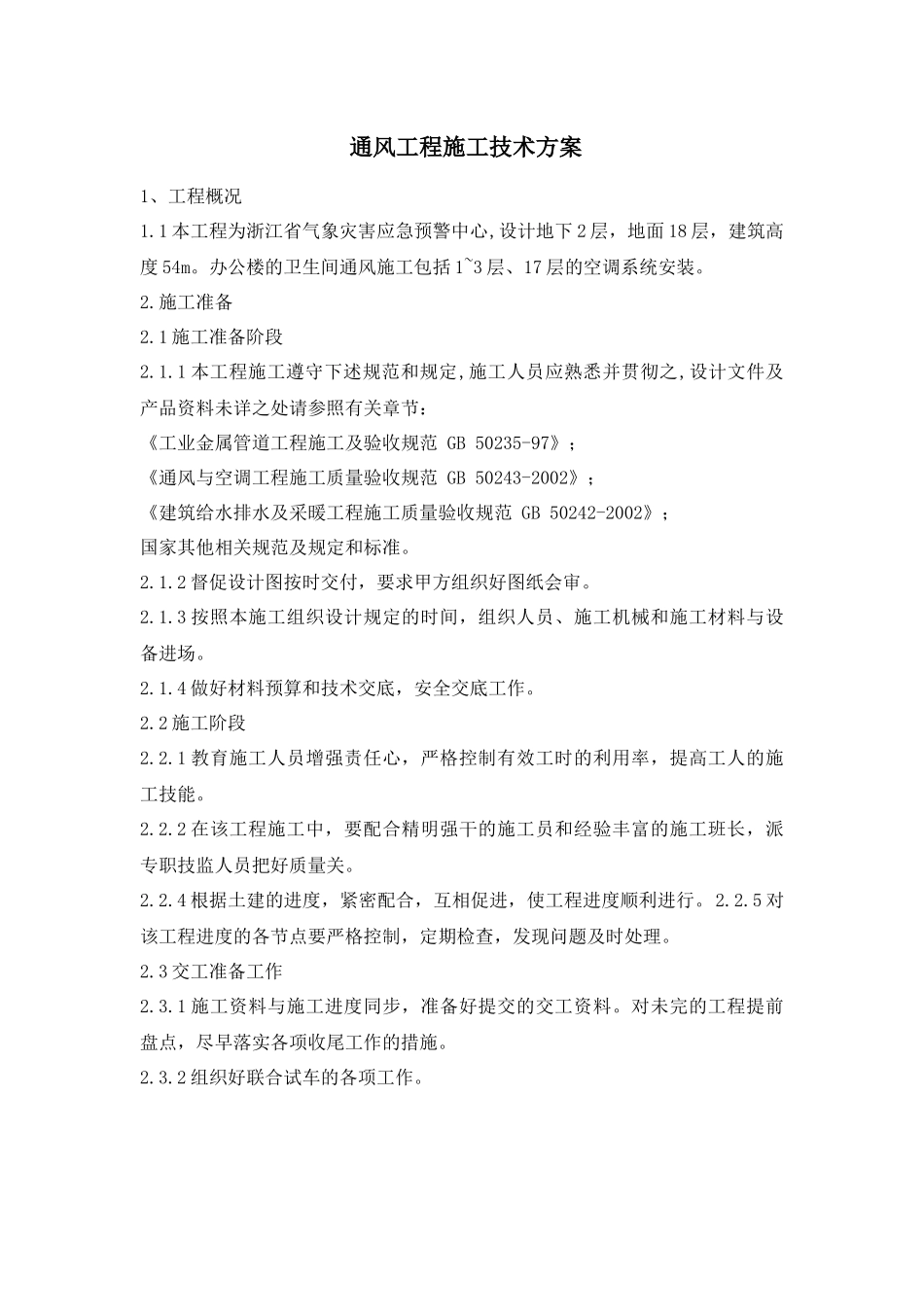

通风工程施工技术方案1、工程概况1
1本工程为浙江省气象灾害应急预警中心,设计地下2层,地面18层,建筑高度54m
办公楼的卫生间通风施工包括1~3层、17层的空调系统安装
1施工准备阶段2
1本工程施工遵守下述规范和规定,施工人员应熟悉并贯彻之,设计文件及产品资料未详之处请参照有关章节:《工业金属管道工程施工及验收规范GB50235-97》;《通风与空调工程施工质量验收规范GB50243-2002》;《建筑给水排水及采暖工程施工质量验收规范GB50242-2002》;国家其他相关规范及规定和标准
2督促设计图按时交付,要求甲方组织好图纸会审
3按照本施工组织设计规定的时间,组织人员、施工机械和施工材料与设备进场
4做好材料预算和技术交底,安全交底工作
2施工阶段2
1教育施工人员增强责任心,严格控制有效工时的利用率,提高工人的施工技能
2在该工程施工中,要配合精明强干的施工员和经验丰富的施工班长,派专职技监人员把好质量关
4根据土建的进度,紧密配合,互相促进,使工程进度顺利进行
5对该工程进度的各节点要严格控制,定期检查,发现问题及时处理
3交工准备工作2
1施工资料与施工进度同步,准备好提交的交工资料
对未完的工程提前盘点,尽早落实各项收尾工作的措施
2组织好联合试车的各项工作

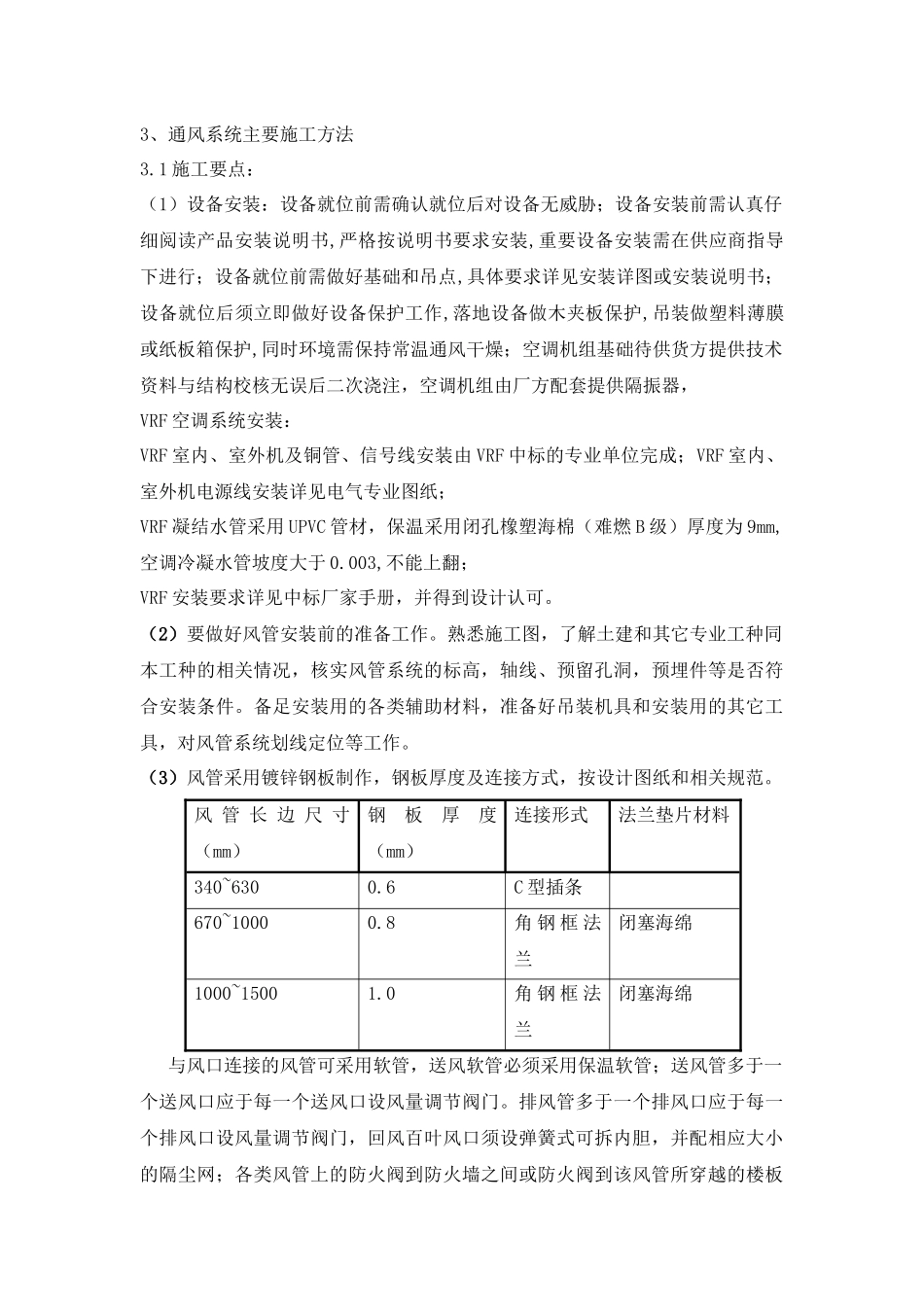

3、通风系统主要施工方法3

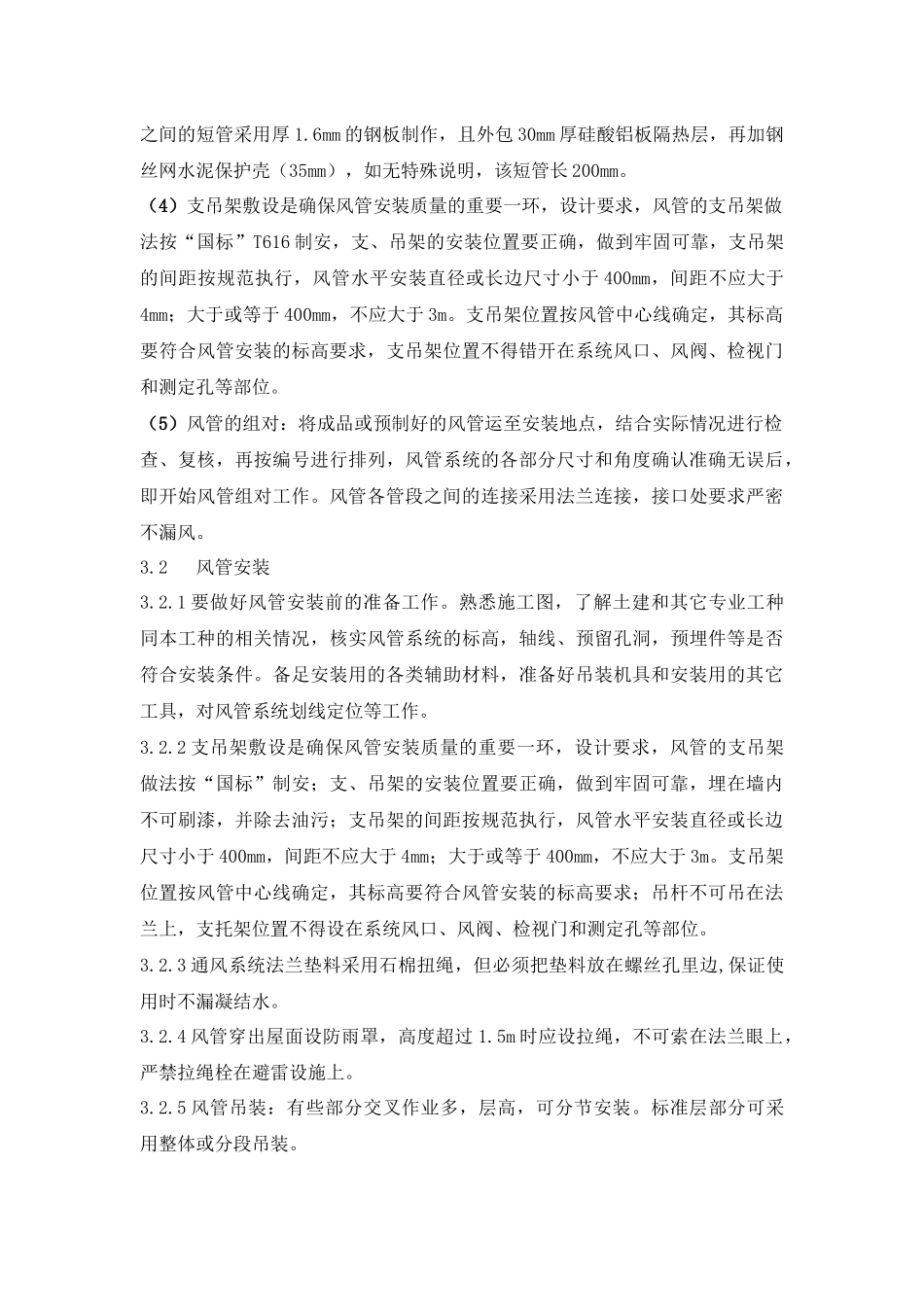

1施工要点:(1)设备安装:设备就位前需确认就位后对设备无威胁;设备安装前需认真仔细阅读产品安装说明书,严格按说明书要求安装,重要设备安装需在供应商指导下进行;设备就位前需做好基础和吊点,具体要求详见安装详图或安装说明书;设备就位后须立即做好设备保护工作,落地设备做木夹板保护,吊装做塑料薄膜或纸板箱保护,同时环境需保持常温通风干燥;空调机组基础待供货方提供技术资料与结构校核无误
