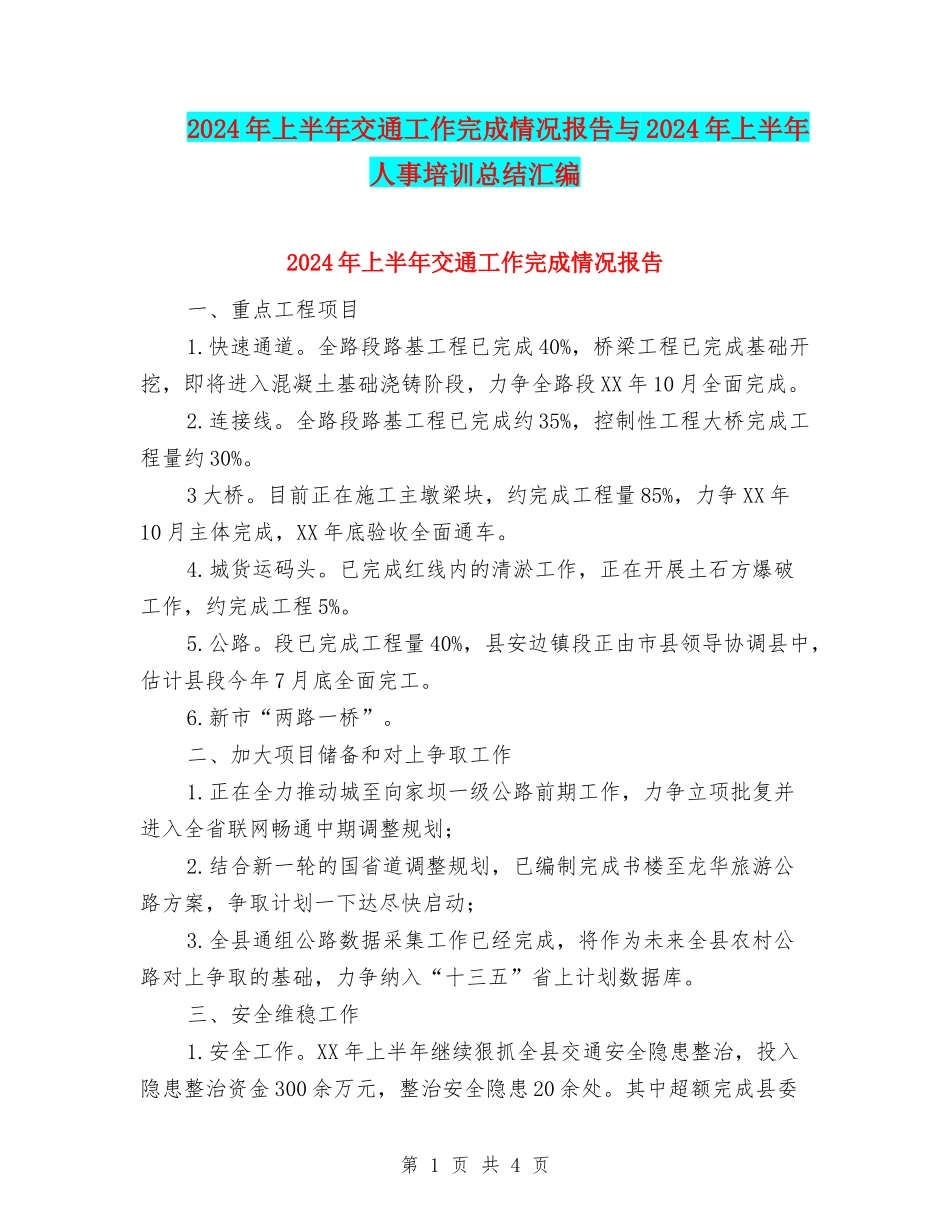

2024年上半年交通工作完成情况报告与2024年上半年人事培训总结汇编2024年上半年交通工作完成情况报告一、重点工程项目1
全路段路基工程已完成40%,桥梁工程已完成基础开挖,即将进入混凝土基础浇铸阶段,力争全路段XX年10月全面完成
全路段路基工程已完成约35%,控制性工程大桥完成工程量约30%
目前正在施工主墩梁块,约完成工程量85%,力争XX年10月主体完成,XX年底验收全面通车
已完成红线内的清淤工作,正在开展土石方爆破工作,约完成工程5%
段已完成工程量40%,县安边镇段正由市县领导协调县中,估计县段今年7月底全面完工
新市“两路一桥”
二、加大项目储备和对上争取工作1
正在全力推动城至向家坝一级公路前期工作,力争立项批复并进入全省联网畅通中期调整规划;2
结合新一轮的国省道调整规划,已编制完成书楼至龙华旅游公路方案,争取计划一下达尽快启动;3
全县通组公路数据采集工作已经完成,将作为未来全县农村公路对上争取的基础,力争纳入“十三五”省上计划数据库
三、安全维稳工作1
XX年上半年继续狠抓全县交通安全隐患整治,投入隐患整治资金300余万元,整治安全隐患20余处

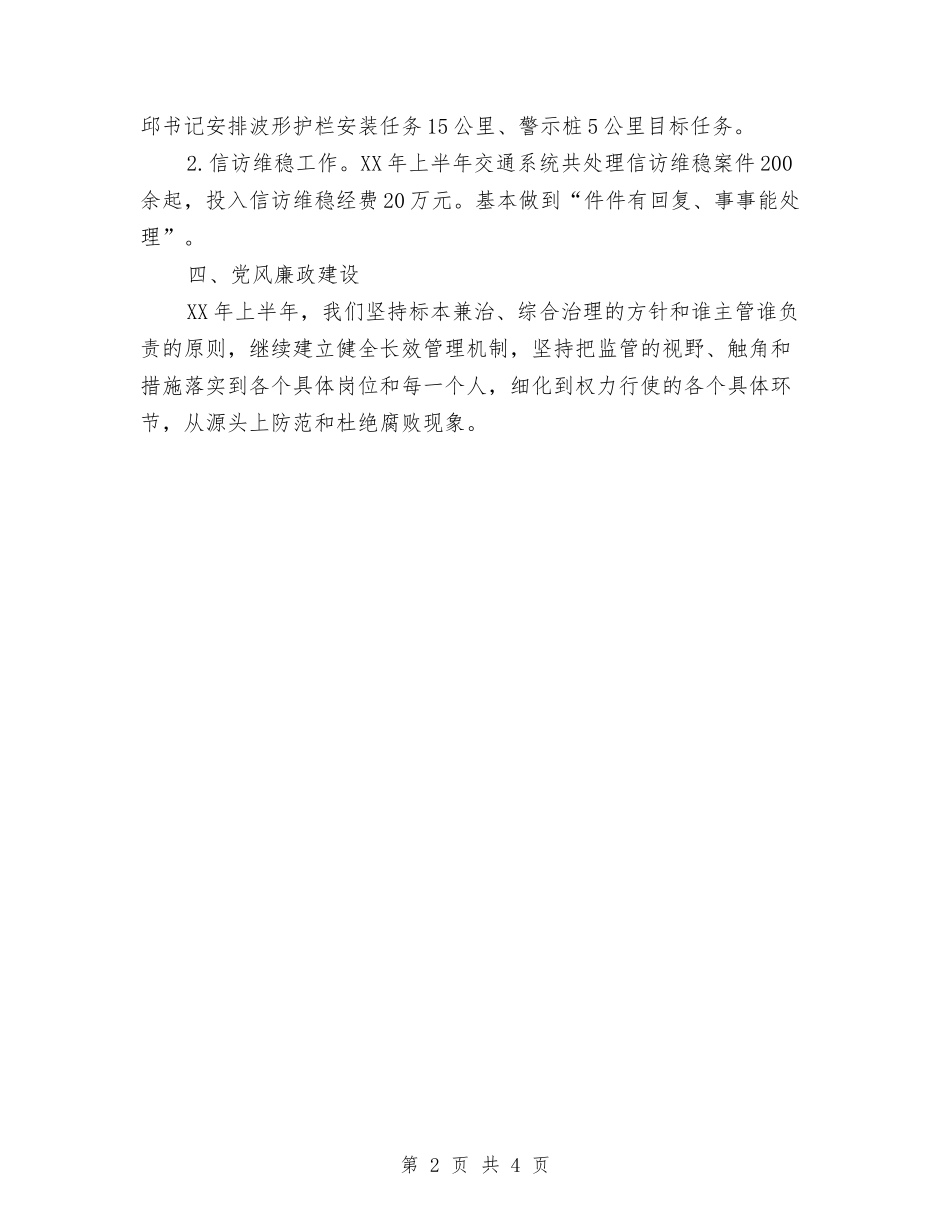

其中超额完成县委第1页共4页邱书记安排波形护栏安装任务15公里、警示桩5公里目标任务
信访维稳工作
XX年上半年交通系统共处理信访维稳案件200余起,投入信访维稳经费20万元
基本做到“件件有回复、事事能处理”
