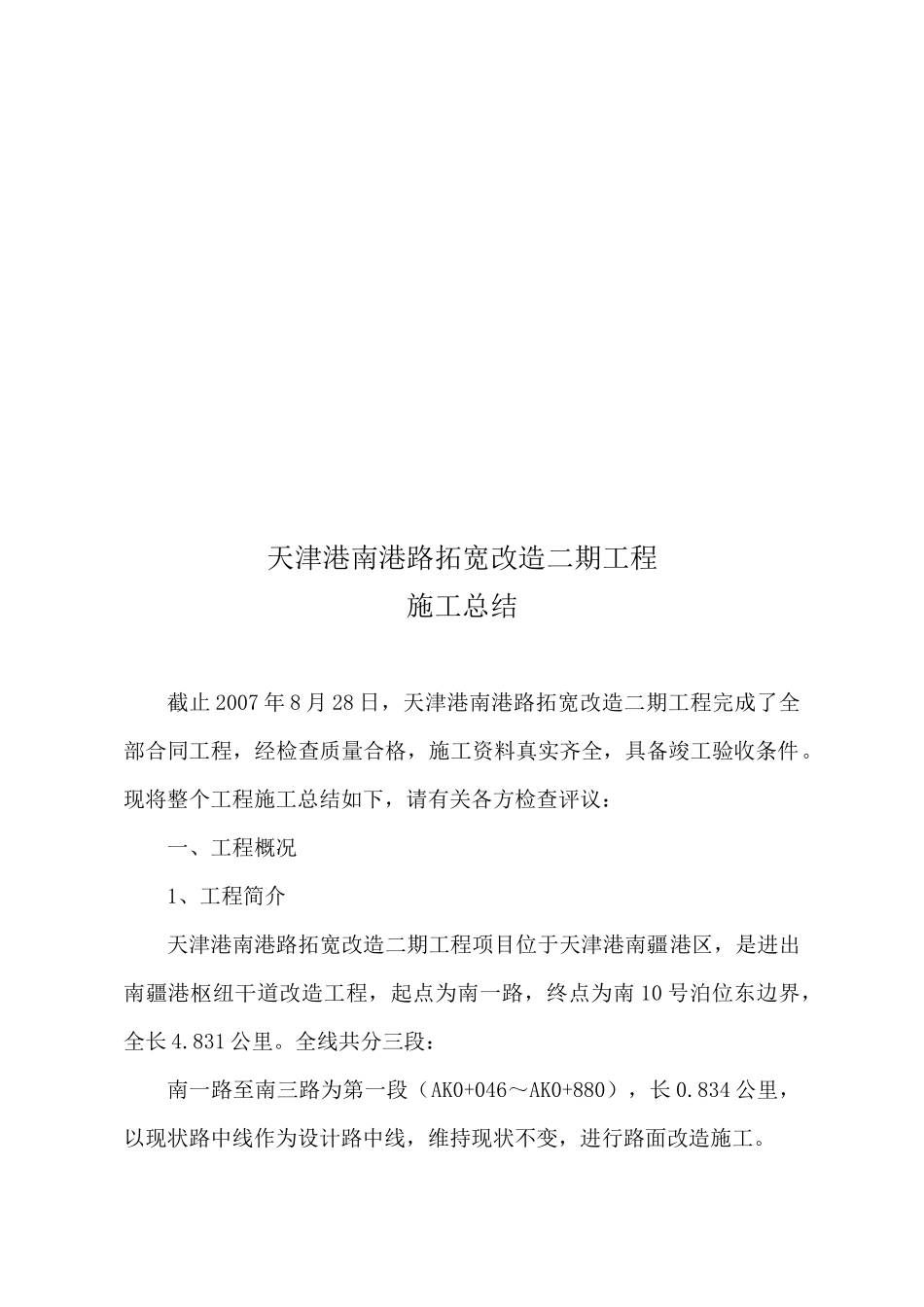

天津港南港路拓宽改造二期工程施工总结施工单位:中交一公局第六工程有限公司二00七年八月二十八日目录1、工程概况…………………………………………………………22、施工组织机构……………………………………………………43、质量评定…………………………………………………………64、施工进度管理……………………………………………………85、施工质量管理和技术管理………………………………………96、安全生产管理……………………………………………………127、工程造价控制……………………………………………………138、新技术和新工艺应用情况………………………………………149、施工体会…………………………………………………………14天津港南港路拓宽改造二期工程施工总结截止2007年8月28日,天津港南港路拓宽改造二期工程完成了全部合同工程,经检查质量合格,施工资料真实齐全,具备竣工验收条件
现将整个工程施工总结如下,请有关各方检查评议:一、工程概况1、工程简介天津港南港路拓宽改造二期工程项目位于天津港南疆港区,是进出南疆港枢纽干道改造工程,起点为南一路,终点为南10号泊位东边界,全长4
全线共分三段:南一路至南三路为第一段(AK0+046~AK0+880),长0
834公里,以现状路中线作为设计路中线,维持现状不变,进行路面改造施工
南三路至南疆立交桥为第二段,为旧路改造拓宽段,其中南三路至南五路(AK0+880~AK1+500)段,长0
62公里,维持现状道路北边线不变,向南侧拓宽7
5米,变双向四车道为为双向六车道;南五路至南七路(AK1+500~AK2+430)段长0
930公里,维持现状道路北边线不变,向南侧拓宽12
75米,变双向四车道为为双向六车道加焦炭码头专用进港车道;南七路至南疆立交桥段,维持现状道路北边线不变,向南拓宽12
25米(即新建C线)
