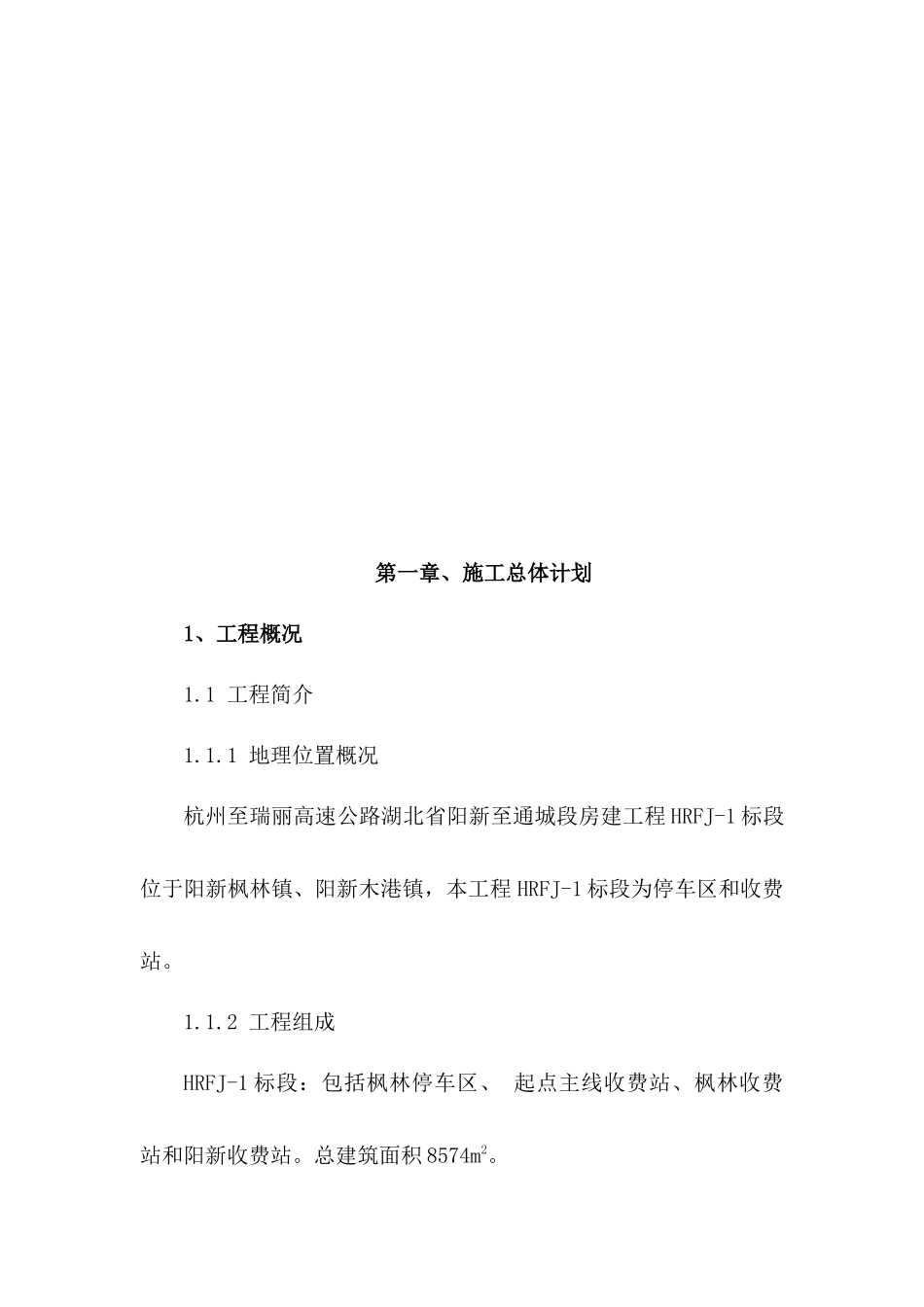

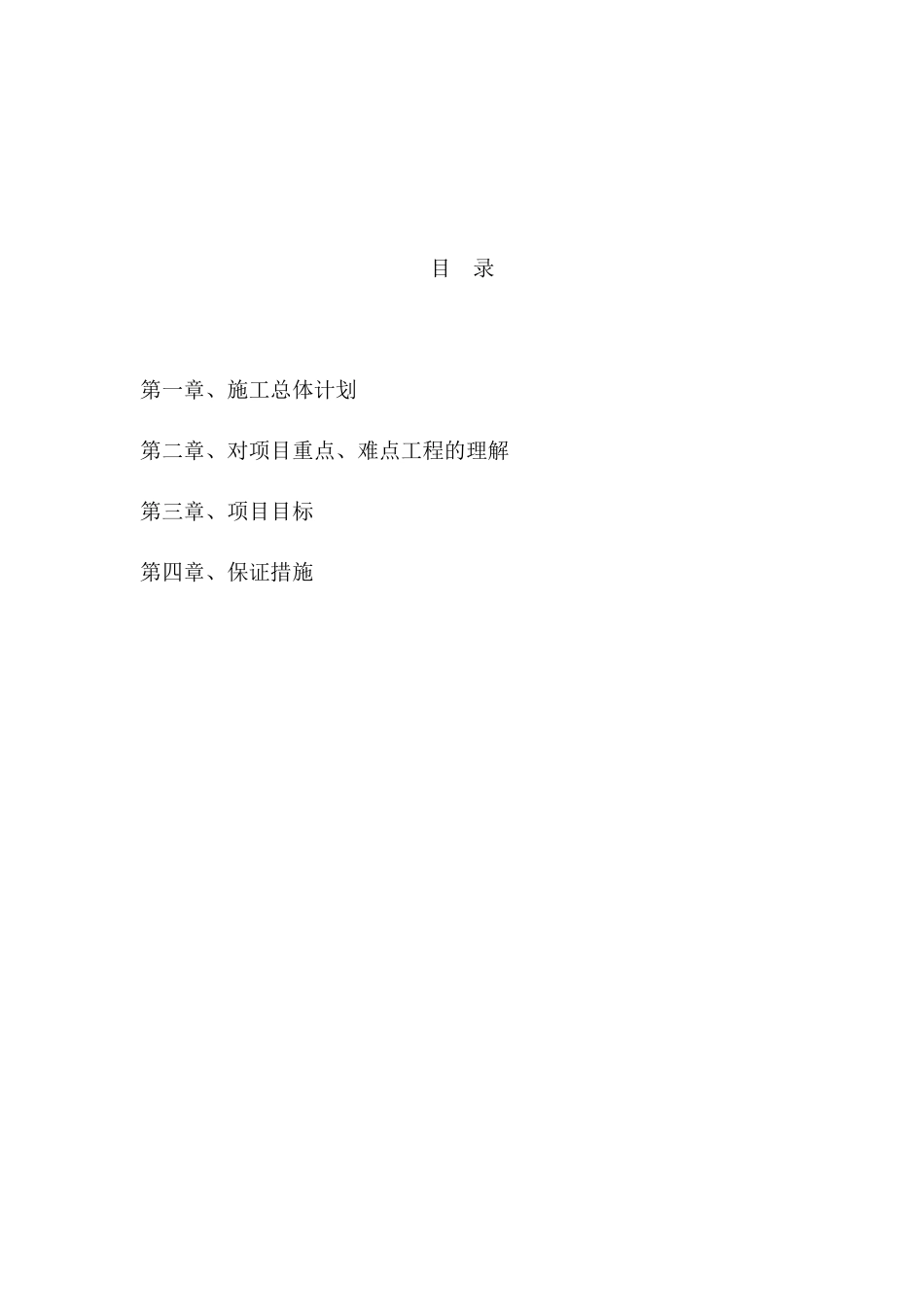

杭州至瑞丽高速公路湖北省阳新至通城段房建工程HRFJ-1标段初步施工组织设计编制单位:湖北洲天建筑有限公司编制日期:二〇〇九年十二月十日目录第一章、施工总体计划第二章、对项目重点、难点工程的理解第三章、项目目标第四章、保证措施第一章、施工总体计划1、工程概况1.1工程简介1.1.1地理位置概况杭州至瑞丽高速公路湖北省阳新至通城段房建工程HRFJ-1标段位于阳新枫林镇、阳新木港镇,本工程HRFJ-1标段为停车区和收费站。1.1.2工程组成HRFJ-1标段:包括枫林停车区、起点主线收费站、枫林收费站和阳新收费站。总建筑面积8574m2。1.1.3技术标准全部按照房屋建筑标准,达到合格工程。1.1.4组织机构我公司将根据本标段的特点及项目施工的具体要求,组织精干高效的项目经理部,实行项目经理负责制,组织实施本合同工程的施工管理,并与建设、设计、监理等单位通力配合,全面履行合同,使业主满意。项目部设项目经理、总工程师、工程管理部、计划统计部、物资装备部、质检部、试验室、安全保卫部、综合办公室、财务部,下设七个施工作业队,编制人数共120人,施工队以作业班组为基本作业单位,在项目部的统一管理下,负责工程的具体施工作业。1.2地形、地貌、地质本标段起于浙江杭州,经江西、湖北、湖南、贵州,至于云南瑞丽,把中国发达的东部地区、经济蓬勃发展的中部地区以及正在进行大开发的细部地区有机地联系在一起。1.3气候本标段属于内陆亚热带湿润季风气候,气候温暖潮湿、雨量充沛、年平均气温16.7℃,一月平均气温4.6℃,七月平均气温28℃,极端最低气温-11℃,年平均降雨量1821毫米,无霜期252天。每年4-6月为梅雨期,8-10月为台风阵雨期,两期降水占全年降雨量的70%以上。1.4水文、水系地下水类型主要有第四系松散岩类空隙水、沉积岩区裂隙空隙水。地下水以低矿化度中性偏碱性重碳酸盐型为主,其pH值在7.0~7.5之间,地下水对混凝土和金属无腐蚀性。1.5交通及能源供应1.5.1交通工程所在区域属中低山与丘陵区,路线从阳新枫林镇、阳新木港镇附近通过。基本可以满足进场需要,但要修筑或拓宽便道,使路基宽度不小于6.0m,路面宽度不小于3.5m,并设置错车道,路面结构采用泥结碎(砾)石或天然砂砾路面,厚度大于15cm,在不能满足行车视距要求的路段,增加标志,以保证安全和道路畅通。对主要由施工车辆使用的原有公路,我公司将配备人员进行养护,以确保交通畅通。1.5.2电力由于项目部及预制场附近有输电高压线,进场后及时与当地电力部门取得联系,迅速解决用电问题。并采用自备发电机组满足应急需要。1.5.3通讯联系进场后及时与当地邮电局联系申请就近接线至现场内安装电话,管理人员均配备移动电话,同时为方便场内快速的联系,主要施工人员配备无线电对讲机。1.5.4施工及生活用水在项目部及预制场场区打井满足施工及生活用水。第二章、对项目重点、难点工程的理解1、项目的重点:1.1安全管理的重点:控制人的不安全行为和物品的不安全状态,是施工现场安全管理的重点,也是预防与避免伤害事故,保证生产处于最佳安全状态的根本环节。1.2劳动力安排的重点:根据工程情况编制具体的劳动力使用量计划,合理地使用劳动力。根据施工方案,精心组织施工,严格工艺流程,合理安排施工顺序,做到布局合理、重点突出、全面展开、平行作业、交叉施工,各工序应紧密衔接,避免不必要的重复工作和窝工。1.3建立和完善本项目部的质量管理体系,全面落实和贯彻公司《一体化管理手册》及《程序文件》的规定,确保该工程项目的质量管理体系持续有效地运行,为工程全面创优奠定基础。建立完善的质量管理岗位责任制2、难点工程2.1由于工程涉及多个单体工程,战线较长,须投入的管理人员和交通工具较多。2.2外墙防渗漏、开裂外墙渗漏是我市的一大质量通病。每当热带风暴来临,很多建筑的外墙严重渗漏,破坏了高档内装修,给建设单位和用户带来重大损失,也给施工单位的形象造成影响,所以必须对此予以高度重视。2.2.1外墙门窗周围防渗漏是外墙防渗漏的重点和难点考虑到窗下框很难塞缝密实,因此,窗框在安装前必须先用掺有膨胀剂的防水砂浆填塞下框凹糟,但不能填满,应予留约10mm左右空...
