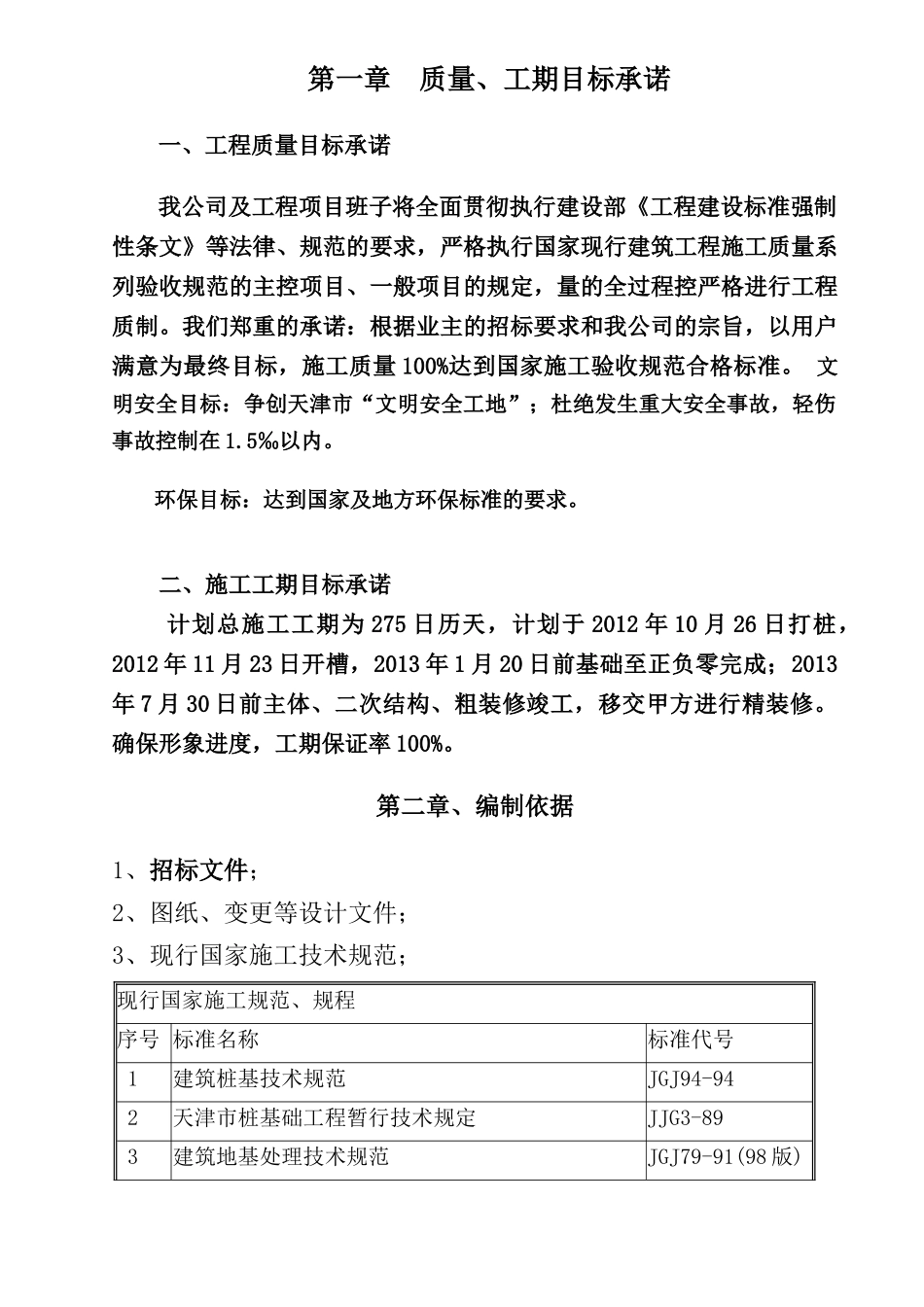

中北镇宝马龙宝行5S店施工组织设计审核人:吴云良编制人:吴西林编制时间:2012年11月22日浙江万利建筑工程有限公司天津分公司目录一、质量、工期目标承诺二、编制依据三、综合说明四、施工部署五、施工方案六、装饰、装修工程七、安装工程八、门窗工程九、地下管线及设施保护措施十、冬雨季施工方案十一、施工进度计划及保证措施十二、工程交付、服务及保修第一章质量、工期目标承诺一、工程质量目标承诺我公司及工程项目班子将全面贯彻执行建设部《工程建设标准强制性条文》等法律、规范的要求,严格执行国家现行建筑工程施工质量系列验收规范的主控项目、一般项目的规定,量的全过程控严格进行工程质制
我们郑重的承诺:根据业主的招标要求和我公司的宗旨,以用户满意为最终目标,施工质量100%达到国家施工验收规范合格标准
文明安全目标:争创天津市“文明安全工地”;杜绝发生重大安全事故,轻伤事故控制在1
环保目标:达到国家及地方环保标准的要求
二、施工工期目标承诺计划总施工工期为275日历天,计划于2012年10月26日打桩,2012年11月23日开槽,2013年1月20日前基础至正负零完成;2013年7月30日前主体、二次结构、粗装修竣工,移交甲方进行精装修
确保形象进度,工期保证率100%
第二章、编制依据1、招标文件;2、图纸、变更等设计文件;3、现行国家施工技术规范;现行国家施工规范、规程序号标准名称标准代号1建筑桩基技术规范JGJ94-942天津市桩基础工程暂行技术规定JJG3-893建筑地基处理技术规范JGJ79-91(98版)4建筑地基与基础工程施工质量验收规范GB50202-20025混凝土结构工程施工质量验收规范GB50204-20026砌体工程施工质量验收规范GB50203-20027建筑地面工程施工质量验收规范GB50209-20028屋面工程质量验收规范GB50207-20029建
