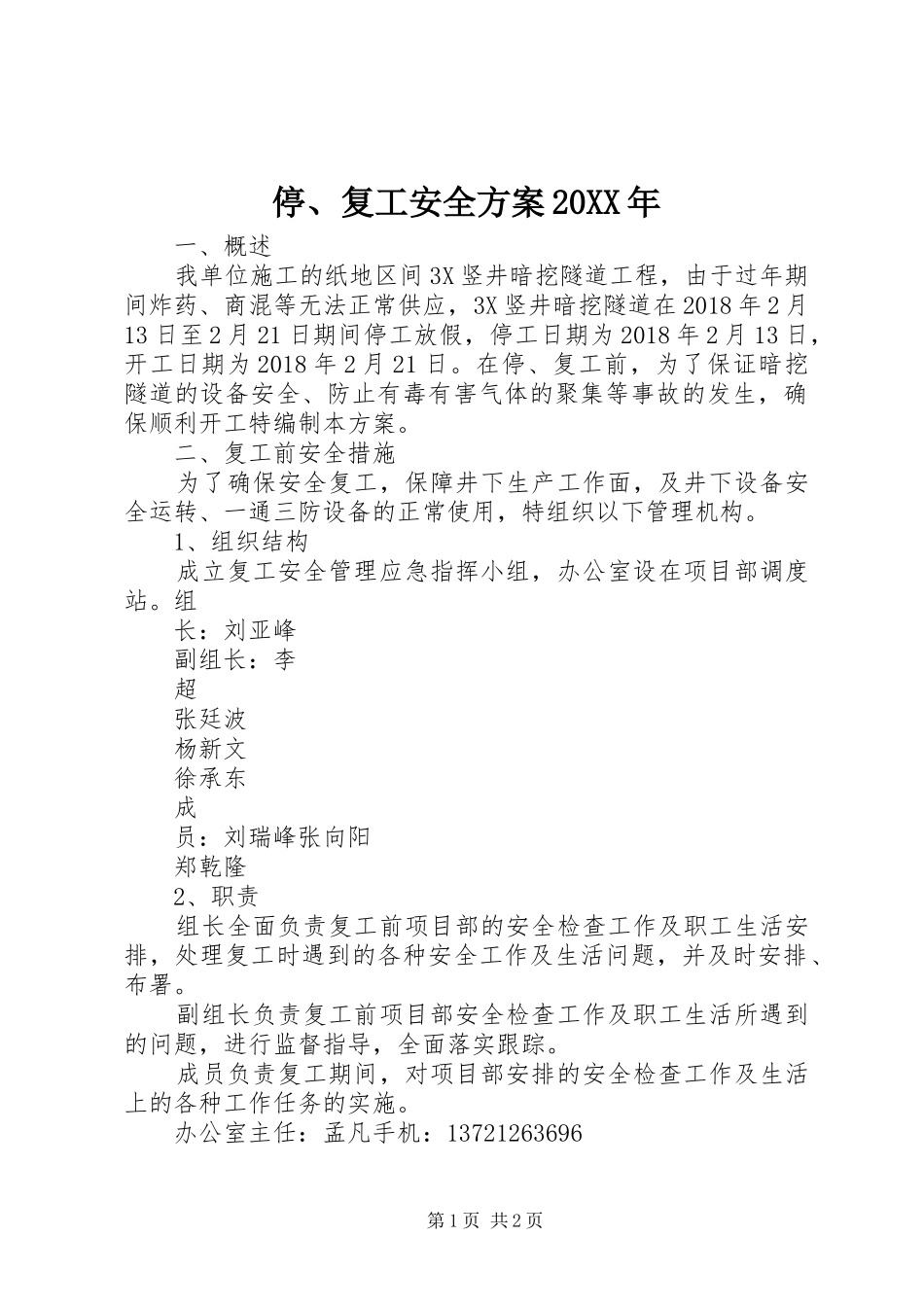

停、复工安全方案20XX年一、概述我单位施工的纸地区间3X竖井暗挖隧道工程,由于过年期间炸药、商混等无法正常供应,3X竖井暗挖隧道在2018年2月13日至2月21日期间停工放假,停工日期为2018年2月13日,开工日期为2018年2月21日
在停、复工前,为了保证暗挖隧道的设备安全、防止有毒有害气体的聚集等事故的发生,确保顺利开工特编制本方案
二、复工前安全措施为了确保安全复工,保障井下生产工作面,及井下设备安全运转、一通三防设备的正常使用,特组织以下管理机构
1、组织结构成立复工安全管理应急指挥小组,办公室设在项目部调度站
组长:刘亚峰副组长:李超张廷波杨新文徐承东成员:刘瑞峰张向阳郑乾隆2、职责组长全面负责复工前项目部的安全检查工作及职工生活安排,处理复工时遇到的各种安全工作及生活问题,并及时安排、布署
副组长负责复工前项目部安全检查工作及职工生活所遇到的问题,进行监督指导,全面落实跟踪
成员负责复工期间,对项目部安排的安全检查工作及生活上的各种工作任务的实施
办公室主任:孟凡手机:13721263696第1页共2页3、一通三防安全检查措施(1)复工前必须先开启风机,对双风机进行一次自动切换实验

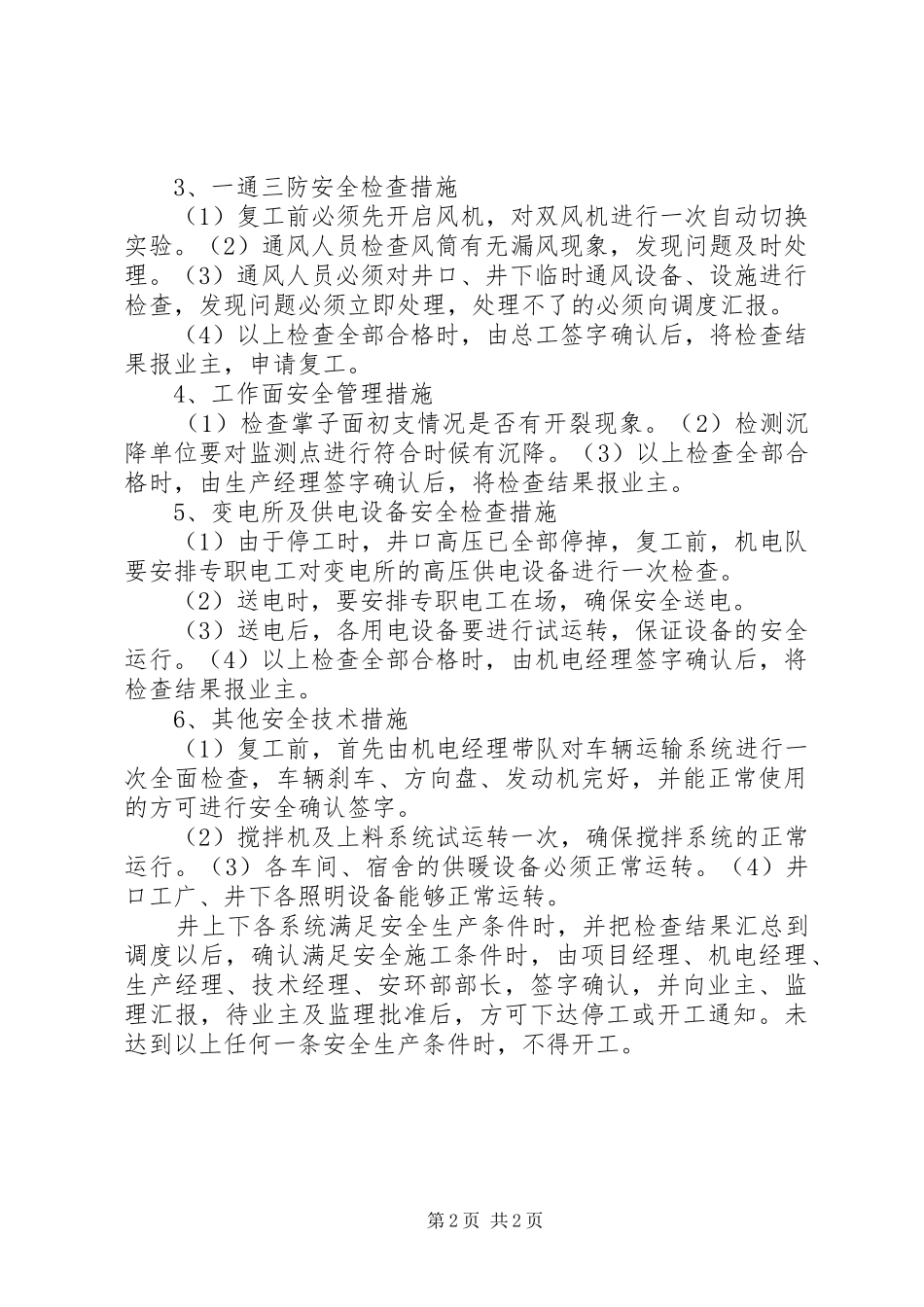

(2)通风人员检查风筒有无漏风现象,发现问题及时处理
(3)通风人员必须对井口、井下临时通风设备、设施进行检查,发现问题必须立即处理,处理不了的必须向调度汇报
(4)以上检查全部合格时,由总工签字确认后,将检查结果报业主,申请复工
4、工作面安全管理措施(1)检查掌子面初支情况是否有开裂现象
(2)检测沉降单位要对监测点进行符合时候有沉降
(3)以上检查全部合格时,由生产经理签字确认后,将检查结果报业主
5、变电所及供电设备安全检查措施(1)由于停工时,井口高压已全部停掉,复工前,机电队要安排专职电工对变电所的高压供电设备进行一次检查
(2)送电时,要安排专职电工在场,确保安全
