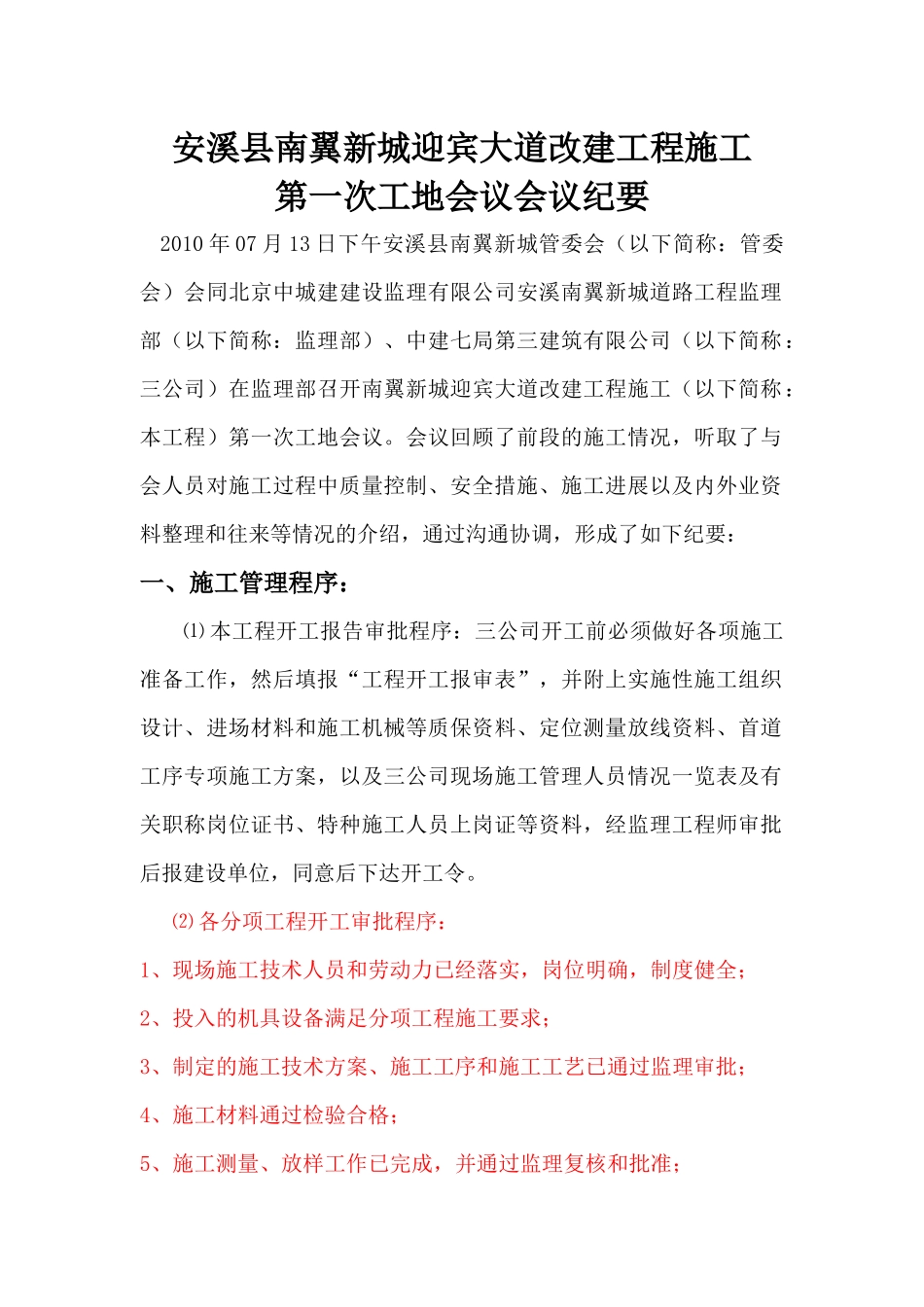

安溪县南翼新城迎宾大道改建工程施工第一次工地会议会议纪要2010年07月13日下午安溪县南翼新城管委会(以下简称:管委会)会同北京中城建建设监理有限公司安溪南翼新城道路工程监理部(以下简称:监理部)、中建七局第三建筑有限公司(以下简称:三公司)在监理部召开南翼新城迎宾大道改建工程施工(以下简称:本工程)第一次工地会议
会议回顾了前段的施工情况,听取了与会人员对施工过程中质量控制、安全措施、施工进展以及内外业资料整理和往来等情况的介绍,通过沟通协调,形成了如下纪要:一、施工管理程序:⑴本工程开工报告审批程序:三公司开工前必须做好各项施工准备工作,然后填报“工程开工报审表”,并附上实施性施工组织设计、进场材料和施工机械等质保资料、定位测量放线资料、首道工序专项施工方案,以及三公司现场施工管理人员情况一览表及有关职称岗位证书、特种施工人员上岗证等资料,经监理工程师审批后报建设单位,同意后下达开工令

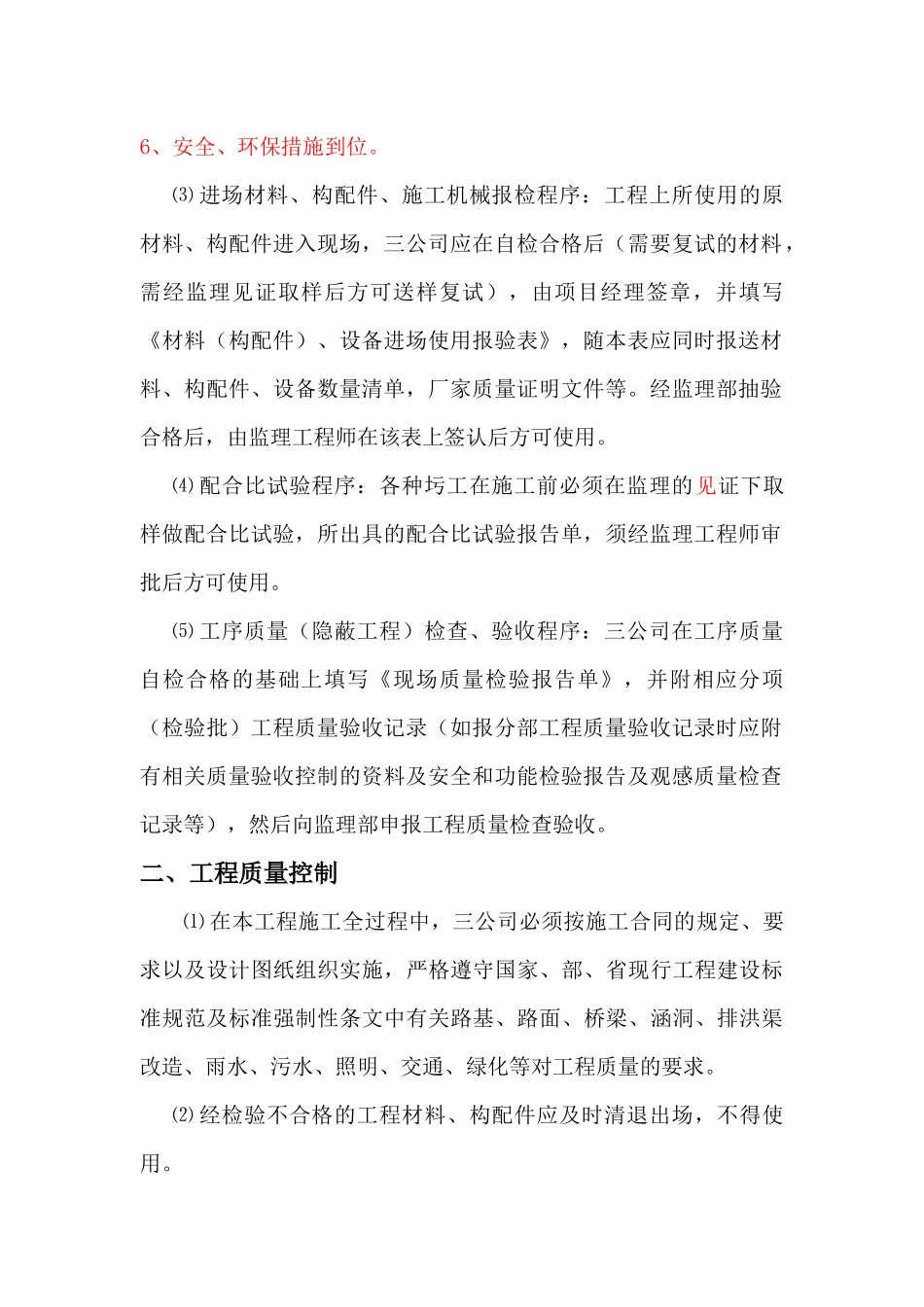

⑵各分项工程开工审批程序:1、现场施工技术人员和劳动力已经落实,岗位明确,制度健全;2、投入的机具设备满足分项工程施工要求;3、制定的施工技术方案、施工工序和施工工艺已通过监理审批;4、施工材料通过检验合格;5、施工测量、放样工作已完成,并通过监理复核和批准;6、安全、环保措施到位
⑶进场材料、构配件、施工机械报检程序:工程上所使用的原材料、构配件进入现场,三公司应在自检合格后(需要复试的材料,需经监理见证取样后方可送样复试),由项目经理签章,并填写《材料(构配件)、设备进场使用报验表》,随本表应同时报送材料、构配件、设备数量清单,厂家质量证明文件等
经监理部抽验合格后,由监理工程师在该表上签认后方可使用
⑷配合比试验程序:各种圬工在施工前必须在监理的见证下取样做配合比试验,所出具的配合比试验报告单,须经监理工程师审批后方可使用
⑸工序质量(隐蔽工程)检查、验收程序:三公司在工序质量自
