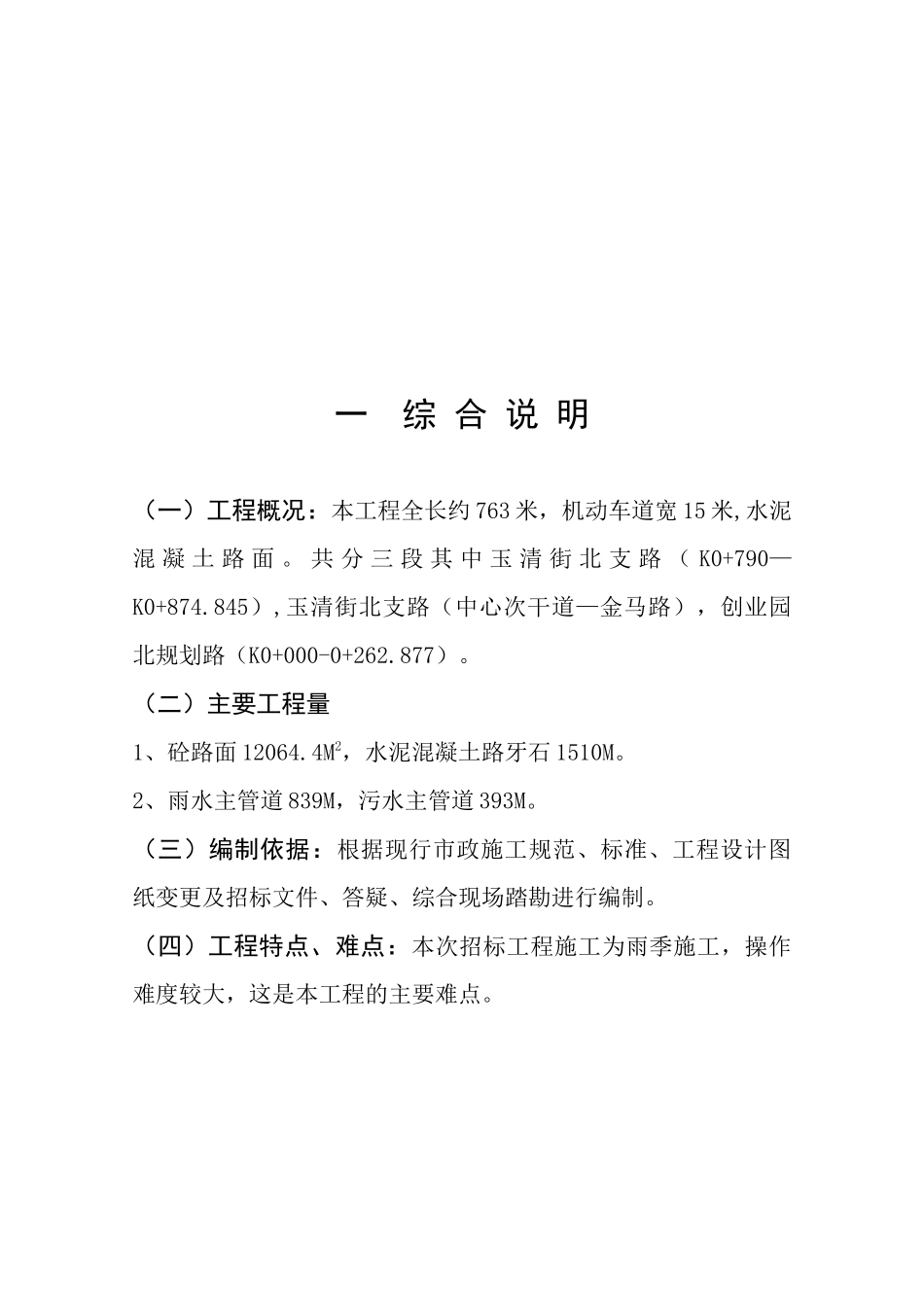

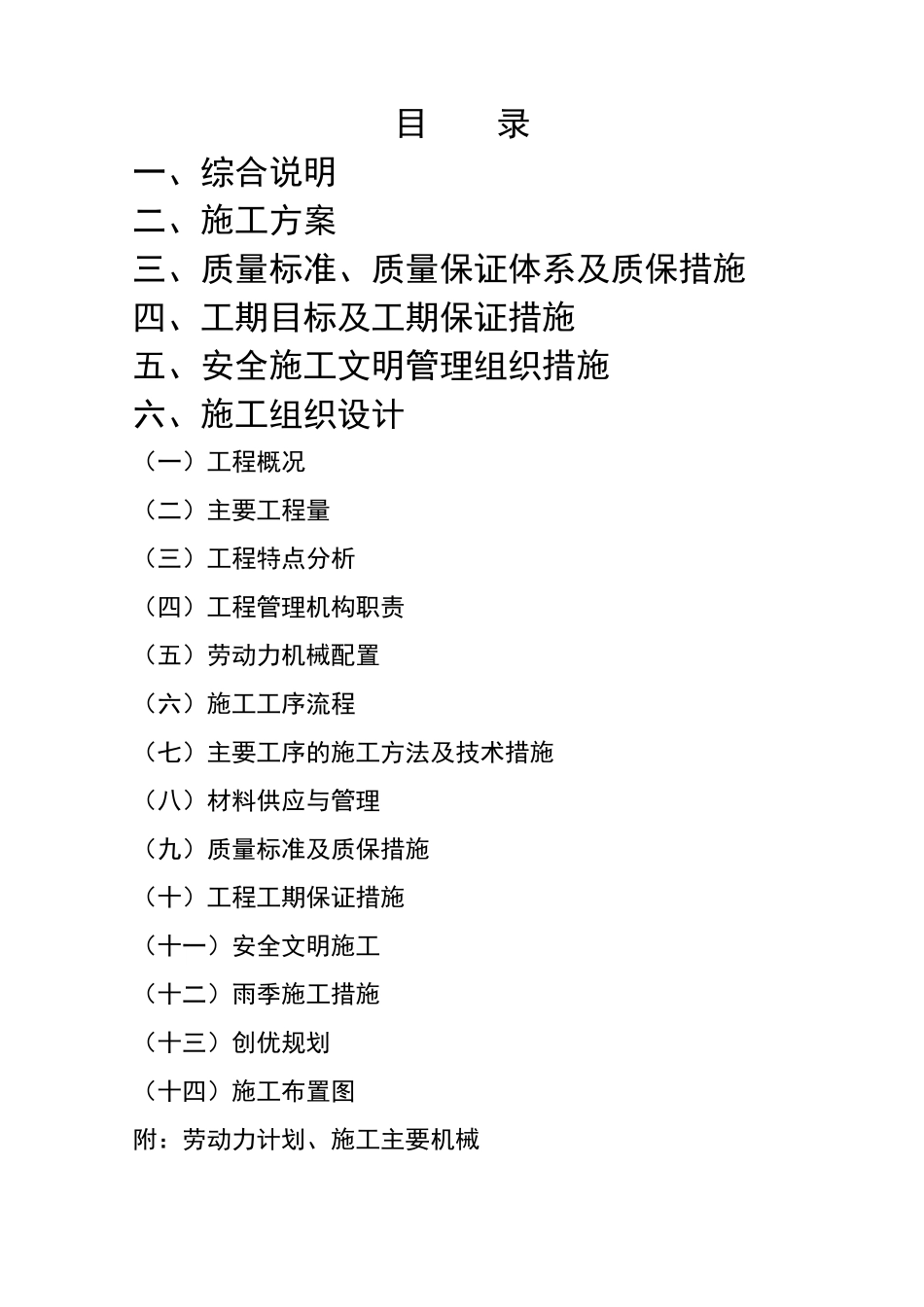

目录一、综合说明二、施工方案三、质量标准、质量保证体系及质保措施四、工期目标及工期保证措施五、安全施工文明管理组织措施六、施工组织设计(一)工程概况(二)主要工程量(三)工程特点分析(四)工程管理机构职责(五)劳动力机械配置(六)施工工序流程(七)主要工序的施工方法及技术措施(八)材料供应与管理(九)质量标准及质保措施(十)工程工期保证措施(十一)安全文明施工(十二)雨季施工措施(十三)创优规划(十四)施工布置图附:劳动力计划、施工主要机械一、综合说明一综合说明(一)工程概况:本工程全长约763米,机动车道宽15米,水泥混凝土路面
共分三段其中玉清街北支路(K0+790—K0+874
845),玉清街北支路(中心次干道—金马路),创业园北规划路(K0+000-0+262
(二)主要工程量1、砼路面12064
4M2,水泥混凝土路牙石1510M
2、雨水主管道839M,污水主管道393M
(三)编制依据:根据现行市政施工规范、标准、工程设计图纸变更及招标文件、答疑、综合现场踏勘进行编制
(四)工程特点、难点:本次招标工程施工为雨季施工,操作难度较大,这是本工程的主要难点
二、施工方案二、施工方案根据本工程的特点及设计图纸,依照国家有关标准,本着先地下,后地上的作业程序,确定如下施工方案:(一)总体部署1、施工管理机构工程组建强有力的生产调度技术质量管理机构,以保证工程的顺利进行
(1)项目经理全面负责工程实施阶段的各项工作,下设项目副经理分管生产调度、后勤保障及安全管理等;项目总工负责技术质量
成立工程组、技术组、材料组、后勤组共同负责日常事务处理
(2)工程组为日常施工指挥、调度中心,负责工程计划的编制和实施;机械调度;劳动力配制;协调项目经理部的施工进度负责合同管理及解释;完成实物工程量的统计、工程进度报表的上报及工程结算;对外合同支付及工程预、决算工作
