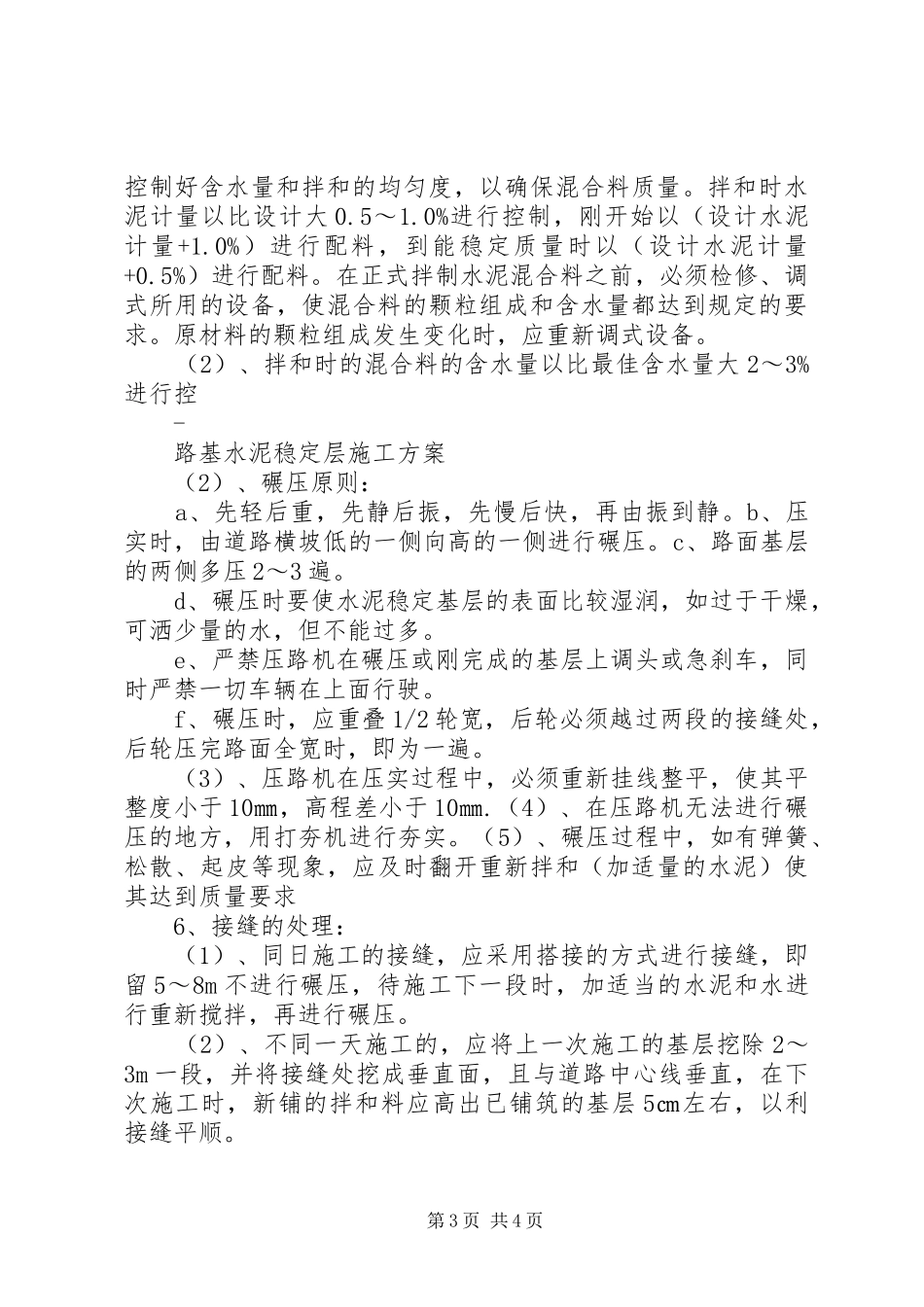

水稳站建设方案目录一、编制依据.................................................................................1二、工程概况.................................................................................1三、施工准备.................................................................................2四、材料要求.................................................................................2五、主要机械设备..........................................................................2六、施工方法.................................................................................2七、质量及安全管理......................................................................6路基水泥稳定层施工方案一、编制依据1、《公路工程质量检验评定标准》(jtj071-98);2、《公路路面基层施工技术规范》(jtj034-2000);3、《公路路基路面现场测试规程》(jtj059-95);4、《公路工程施工安全技术规程》(jtj076-95);5、《城市道路路基工程施工及验收规范》(cjj44-91);6、清河东路改造工程(i)标施工图纸;7、其他相关资料。第1页共4页二、工程概况现有清河东路按一级公路标准建设,东环路至XX县区大道段路基宽度为80m,中间主车道35m宽,按双向八车道划分,中央设铁护栏分隔对向车流,两侧辅道各宽8m,双向四车道。最外侧为人行道。XX县区大道至亚运东路段现状路基为43m,中间主车道宽24m,双向六车道,中央设铁护栏分隔对向车流,两侧辅道各宽4m,最外侧为路肩形式的绿化带。建成的番禺汽车客运站、在建的亚运村及规划的广州新城均位于该路段。清河东路现状为水泥混凝土路面,不均匀沉降较明显,但路面结构完好。沿线共设13坐桥梁,均采用简支结构,钻孔灌注桩基础,跨径为8m、10m、13m。现状与清河东路相交的高等级道路有:东环路、南沙港快速、京珠高速。其中东环路交叉为分离式立交,东环路主线上跨,地面辅道与清河东路平交;南沙港快速、京珠高速与清河东路为全互通式立交,其匝道均接顺清河东路现状辅道。现状管线中-路基水泥稳定层施工方案车进行运输,人工配合机械进行摊铺,压路机与人工夯实相结合进行压实,人工洒水养护。1、准备下承层。水泥稳定石屑层的下承层为回填土,水泥稳定碎石层的下承层为水泥稳定石屑层或现有路面。在施工水泥稳定层前要重新检查其各项技术指标,如过于干燥,可用洒水车喷洒少量水。2、测量放线:(1)、用全站仪恢复中线和边线,直线段已20m为一段面,曲线段或超高变化段以10~20m为一段面进行放线。(2)、施工宽度根据设计宽度每侧宽出0.1m进行控制并按1:1放坡。(3)、标高放样,在每根桩上标注压实标高,再由现场施工人员根据施工经验进行松铺厚度的放样,并在施工过程中根据实际情况进行调整。3、拌和:(1)、严格按照设计规定的水泥计量进行拌和,拌和必须第2页共4页控制好含水量和拌和的均匀度,以确保混合料质量。拌和时水泥计量以比设计大0.5~1.0%进行控制,刚开始以(设计水泥计量+1.0%)进行配料,到能稳定质量时以(设计水泥计量+0.5%)进行配料。在正式拌制水泥混合料之前,必须检修、调式所用的设备,使混合料的颗粒组成和含水量都达到规定的要求。原材料的颗粒组成发生变化时,应重新调式设备。(2)、拌和时的混合料的含水量以比最佳含水量大2~3%进行控-路基水泥稳定层施工方案(2)、碾压原则:a、先轻后重,先静后振,先慢后快,再由振到静。b、压实时,由道路横坡低的一侧向高的一侧进行碾压。c、路面基层的两侧多压2~3遍。d、碾压时要使水泥稳定基层的表面比较湿润,如过于干燥,可洒少量的水,但不能过多。e、严禁压路机在碾压或刚完成的基层上调头或急刹车,同时严禁一切车辆在上面行驶。f、碾压时,应重叠1/2轮宽,后轮必须越过两段的接缝处,后轮压完路面全宽时,即为一遍。(3)、压路机在压实过程中,必须重新挂线整平,使其平整度小于10㎜,高程差小于10㎜.(4)、在压路机无法进行碾压的地方,用打夯机进行夯实。(5)、碾压过程中,如有弹簧、松散、起皮等...
