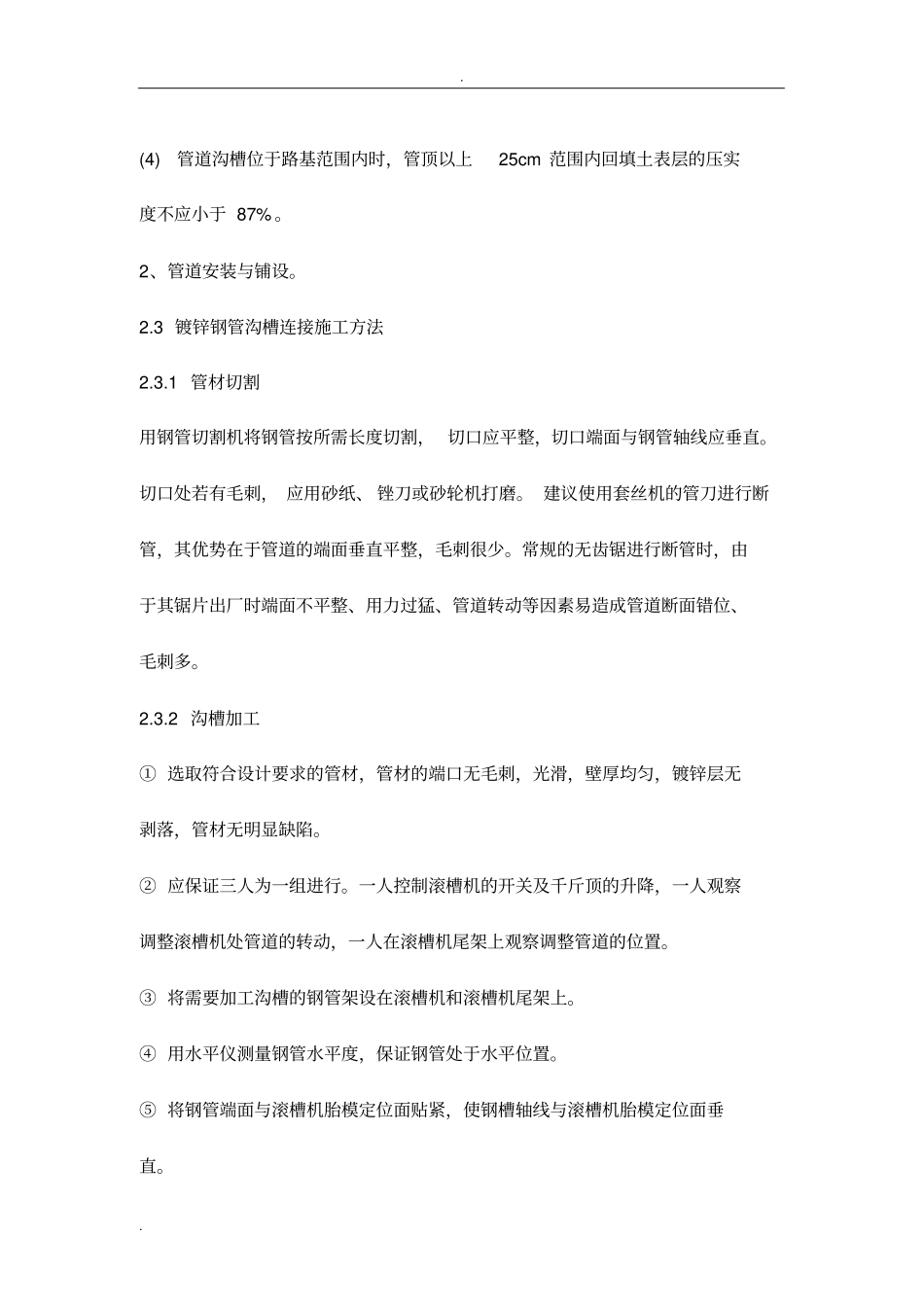

室外消防管道施工方案1、沟槽开挖和回填:1
1管道的沟槽应在水压试验合格后及时回填
2回填土时,槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm的砖、石等硬块;回填时回填土须夯压实,两侧高差应相差不大
3回填土的每层虚铺厚度为250mm
4沟槽回填时,砖、石、木块等杂物应清除干净
5回填土或其它回填材料运入槽内时不得损伤管节及其接口,并应符合下列规定:(1)根据一层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料
(2)管道两侧和管顶以上50cm范围内的回填材料,应有沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入
6沟槽回填土的压实,应符合下列规定:(1)回填压实应逐层进行,且不得损伤管道
(2)管道两侧和管顶以上50cm范围内,应采用轻夺夯实,管道两侧压实面的高度差不应超过30cm
(3)分段回填压实时,相邻段的接茬应呈接梯形,且不得漏夯
(4)管道沟槽位于路基范围内时,管顶以上25cm范围内回填土表层的压实度不应小于87%
2、管道安装与铺设

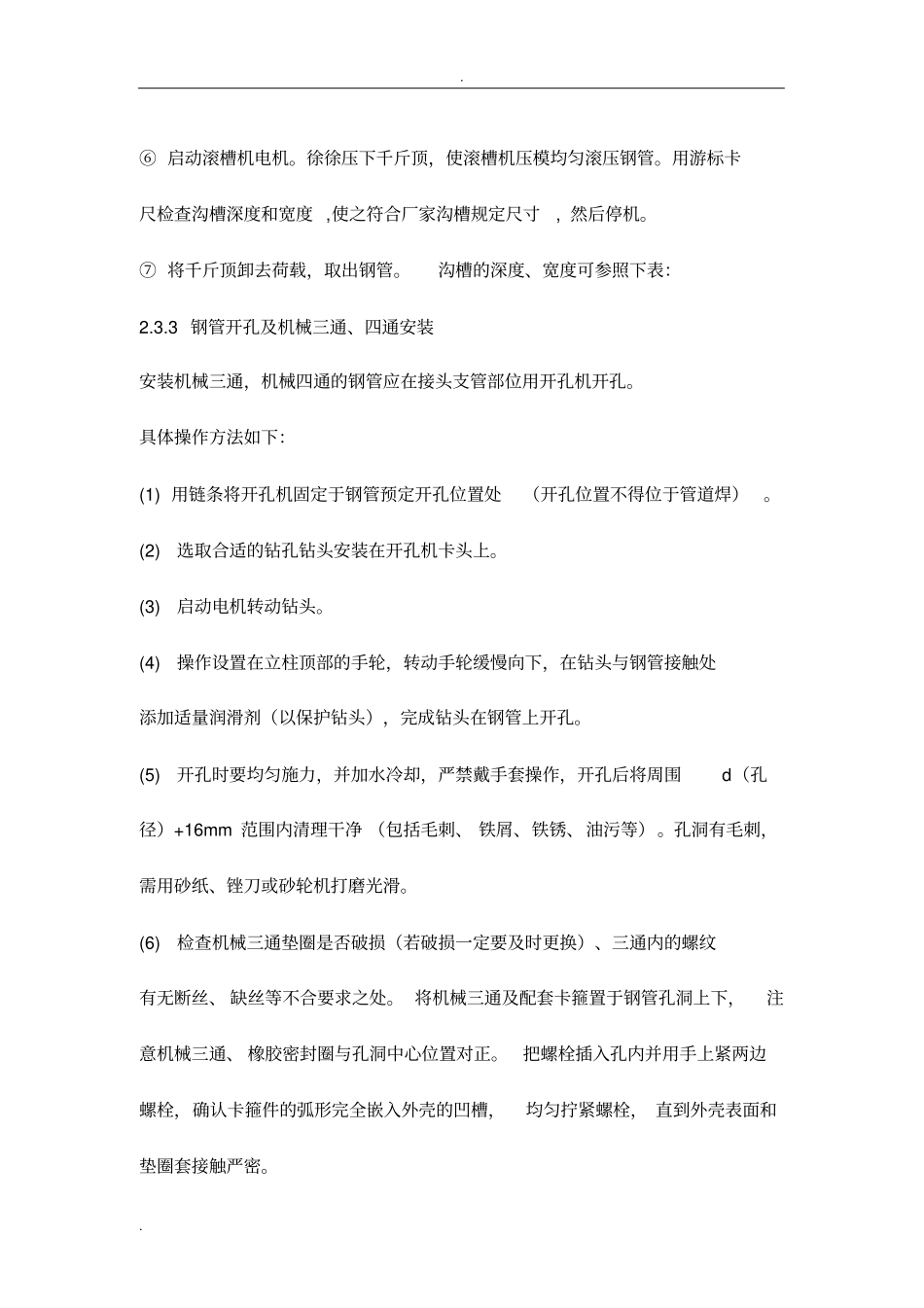

3镀锌钢管沟槽连接施工方法2
1管材切割用钢管切割机将钢管按所需长度切割,切口应平整,切口端面与钢管轴线应垂直
切口处若有毛刺,应用砂纸、锉刀或砂轮机打磨
建议使用套丝机的管刀进行断管,其优势在于管道的端面垂直平整,毛刺很少
常规的无齿锯进行断管时,由于其锯片出厂时端面不平整、用力过猛、管道转动等因素易造成管道断面错位、毛刺多
2沟槽加工①选取符合设计要求的管材,管材的端口无毛刺,光滑,壁厚均匀,镀锌层无剥落,管材无明显缺陷
②应保证三人为一组进行
一人控制滚槽机的开关及千斤顶的升降,一人观察调整滚槽机处管道的转动,一人在滚槽机尾架上观察调整管道的位置
③将需要加工沟槽的钢管架设在滚槽机和滚槽机
