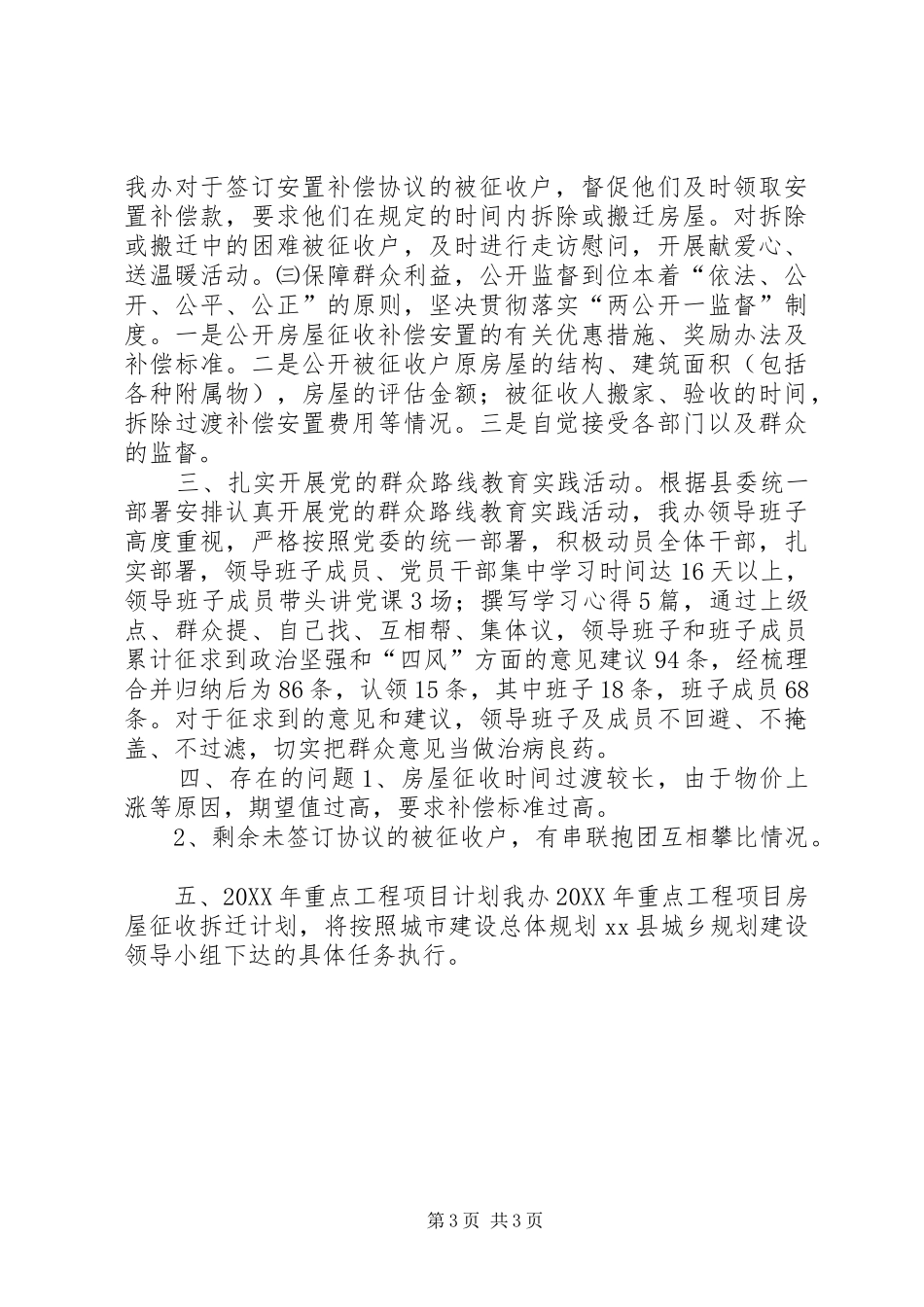

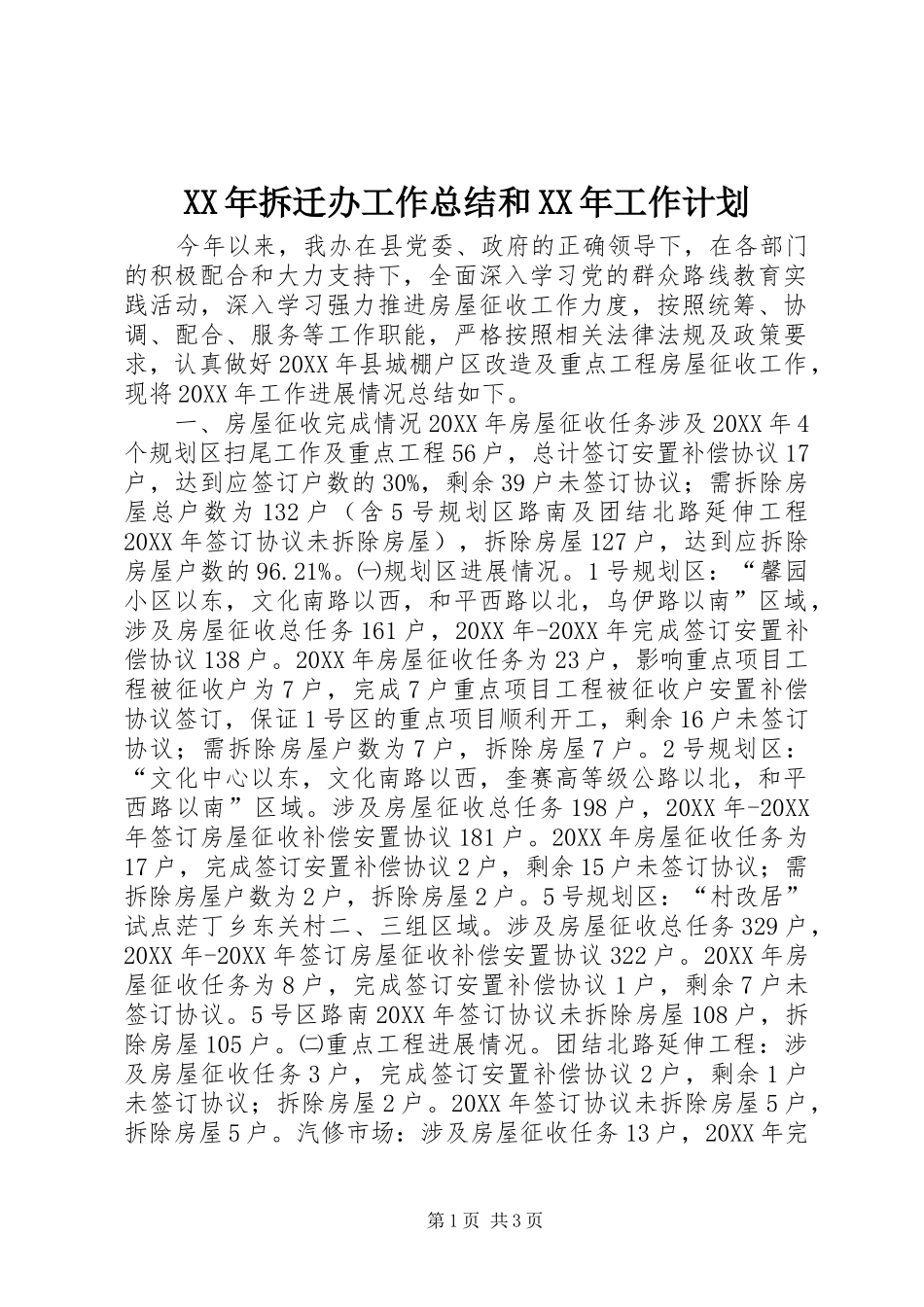

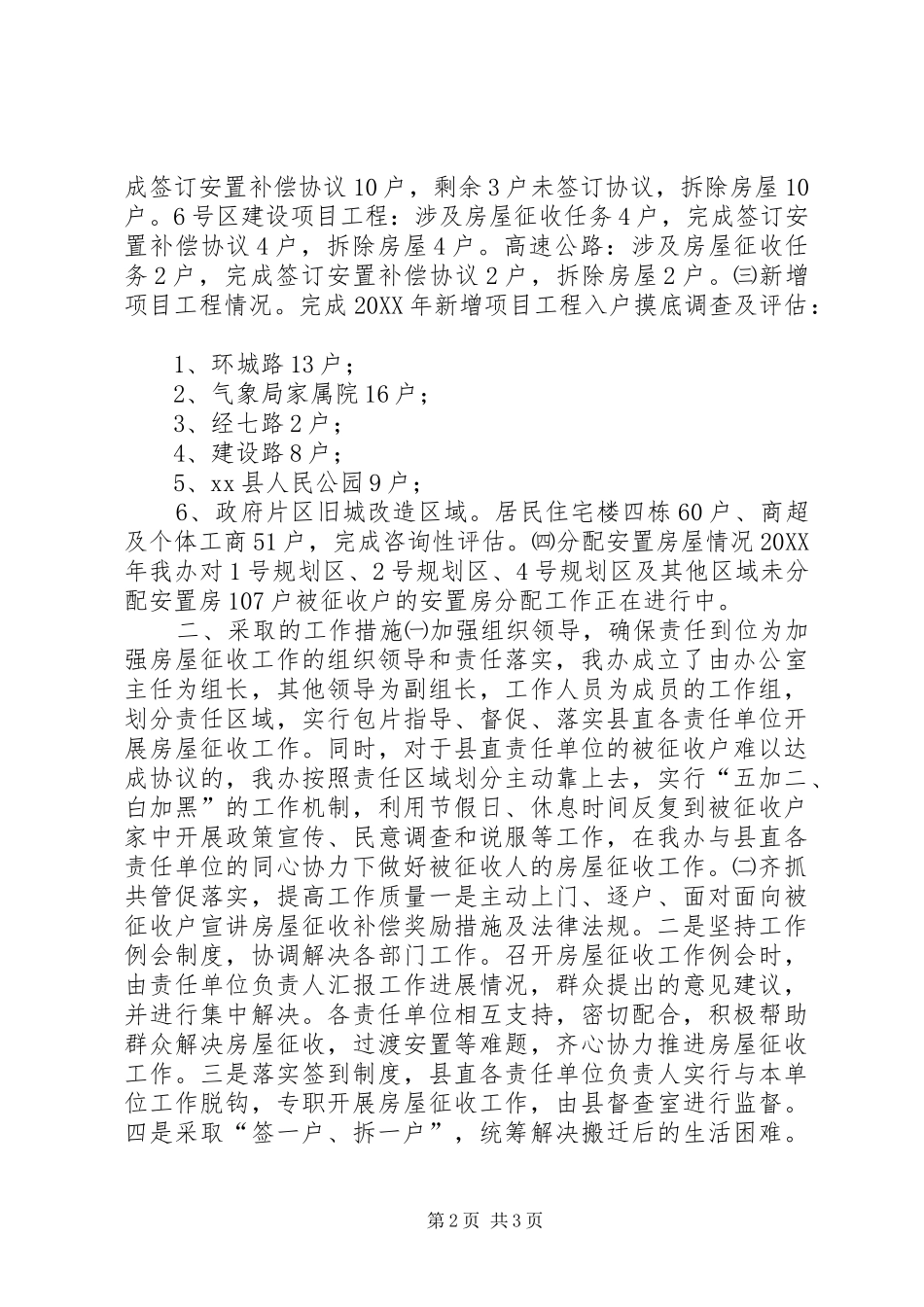

XX年拆迁办工作总结和XX年工作计划今年以来,我办在县党委、政府的正确领导下,在各部门的积极配合和大力支持下,全面深入学习党的群众路线教育实践活动,深入学习强力推进房屋征收工作力度,按照统筹、协调、配合、服务等工作职能,严格按照相关法律法规及政策要求,认真做好20XX年县城棚户区改造及重点工程房屋征收工作,现将20XX年工作进展情况总结如下
一、房屋征收完成情况20XX年房屋征收任务涉及20XX年4个规划区扫尾工作及重点工程56户,总计签订安置补偿协议17户,达到应签订户数的30%,剩余39户未签订协议;需拆除房屋总户数为132户(含5号规划区路南及团结北路延伸工程20XX年签订协议未拆除房屋),拆除房屋127户,达到应拆除房屋户数的96
㈠规划区进展情况
1号规划区:“馨园小区以东,文化南路以西,和平西路以北,乌伊路以南”区域,涉及房屋征收总任务161户,20XX年-20XX年完成签订安置补偿协议138户
20XX年房屋征收任务为23户,影响重点项目工程被征收户为7户,完成7户重点项目工程被征收户安置补偿协议签订,保证1号区的重点项目顺利开工,剩余16户未签订协议;需拆除房屋户数为7户,拆除房屋7户
2号规划区:“文化中心以东,文化南路以西,奎赛高等级公路以北,和平西路以南”区域
涉及房屋征收总任务198户,20XX年-20XX年签订房屋征收补偿安置协议181户
20XX年房屋征收任务为17户,完成签订安置补偿协议2户,剩余15户未签订协议;需拆除房屋户数为2户,拆除房屋2户
5号规划区:“村改居”试点茫丁乡东关村二、三组区域
涉及房屋征收总任务329户,20XX年-20XX年签订房屋征收补偿安置协议322户
20XX年房屋征收任务为8户,完成签订安置补偿协议1户,剩余7户未签订协议
5号区路南20XX年签订协议未拆除房屋108户,拆除房屋105户
㈡重点工程进展
