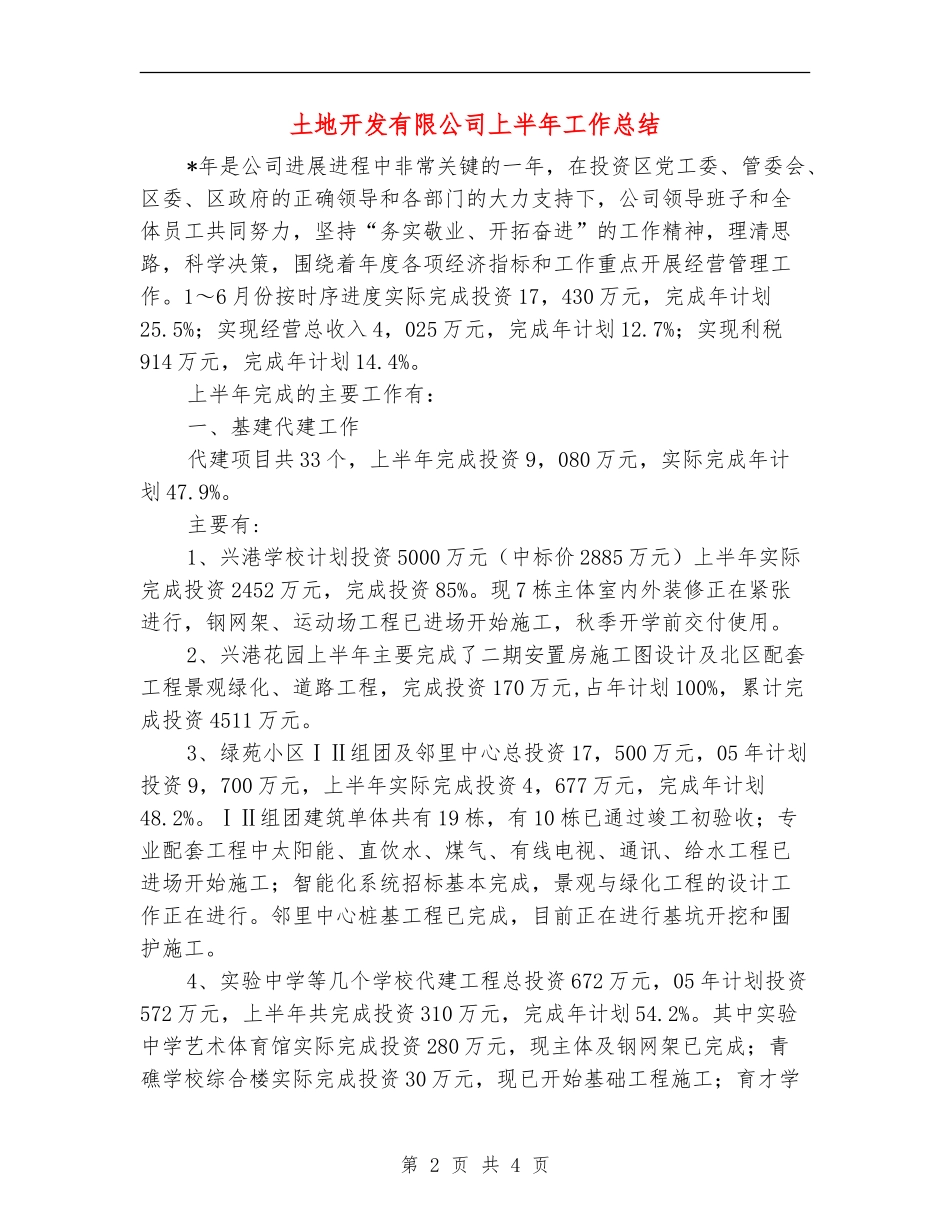

第1页共4页【仅供参考】土地开发有限公司上半年工作总结部门:_________姓名:_____________年___月___日(此文内容仅供参考,可自行修改)土地开发有限公司上半年工作总结*年是公司进展进程中非常关键的一年,在投资区党工委、管委会、区委、区政府的正确领导和各部门的大力支持下,公司领导班子和全体员工共同努力,坚持“务实敬业、开拓奋进”的工作精神,理清思路,科学决策,围绕着年度各项经济指标和工作重点开展经营管理工作
1~6月份按时序进度实际完成投资17,430万元,完成年计划25
5%;实现经营总收入4,025万元,完成年计划12
7%;实现利税914万元,完成年计划14
上半年完成的主要工作有:一、基建代建工作代建项目共33个,上半年完成投资9,080万元,实际完成年计划47
主要有:1、兴港学校计划投资5000万元(中标价2885万元)上半年实际完成投资2452万元,完成投资85%
现7栋主体室内外装修正在紧张进行,钢网架、运动场工程已进场开始施工,秋季开学前交付使用
2、兴港花园上半年主要完成了二期安置房施工图设计及北区配套工程景观绿化、道路工程,完成投资170万元,占年计划100%,累计完成投资4511万元
3、绿苑小区ⅠⅡ组团及邻里中心总投资17,500万元,05年计划投资9,700万元,上半年实际完成投资4,677万元,完成年计划48
ⅠⅡ组团建筑单体共有19栋,有10栋已通过竣工初验收;专业配套工程中太阳能、直饮水、煤气、有线电视、通讯、给水工程已进场开始施工;智能化系统招标基本完成,景观与绿化工程的设计工作正在进行
邻里中心桩基工程已完成,目前正在进行基坑开挖和围护施工
4、实验中学等几个学校代建工程总投资672万元,05年计划投资572万元,上半年共完成投资310万元,完成年计划54

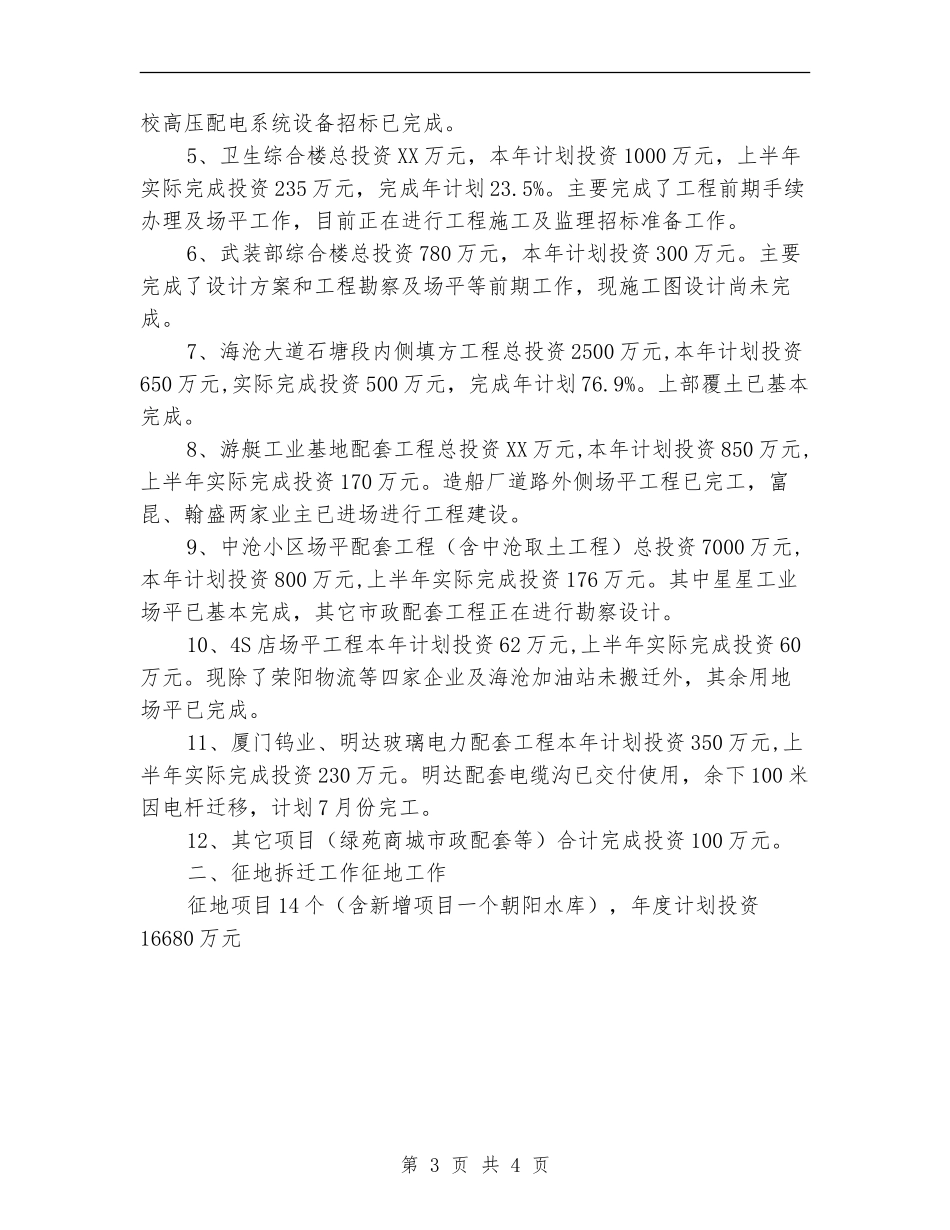

其中实验中学艺术体育馆实际完成投资
